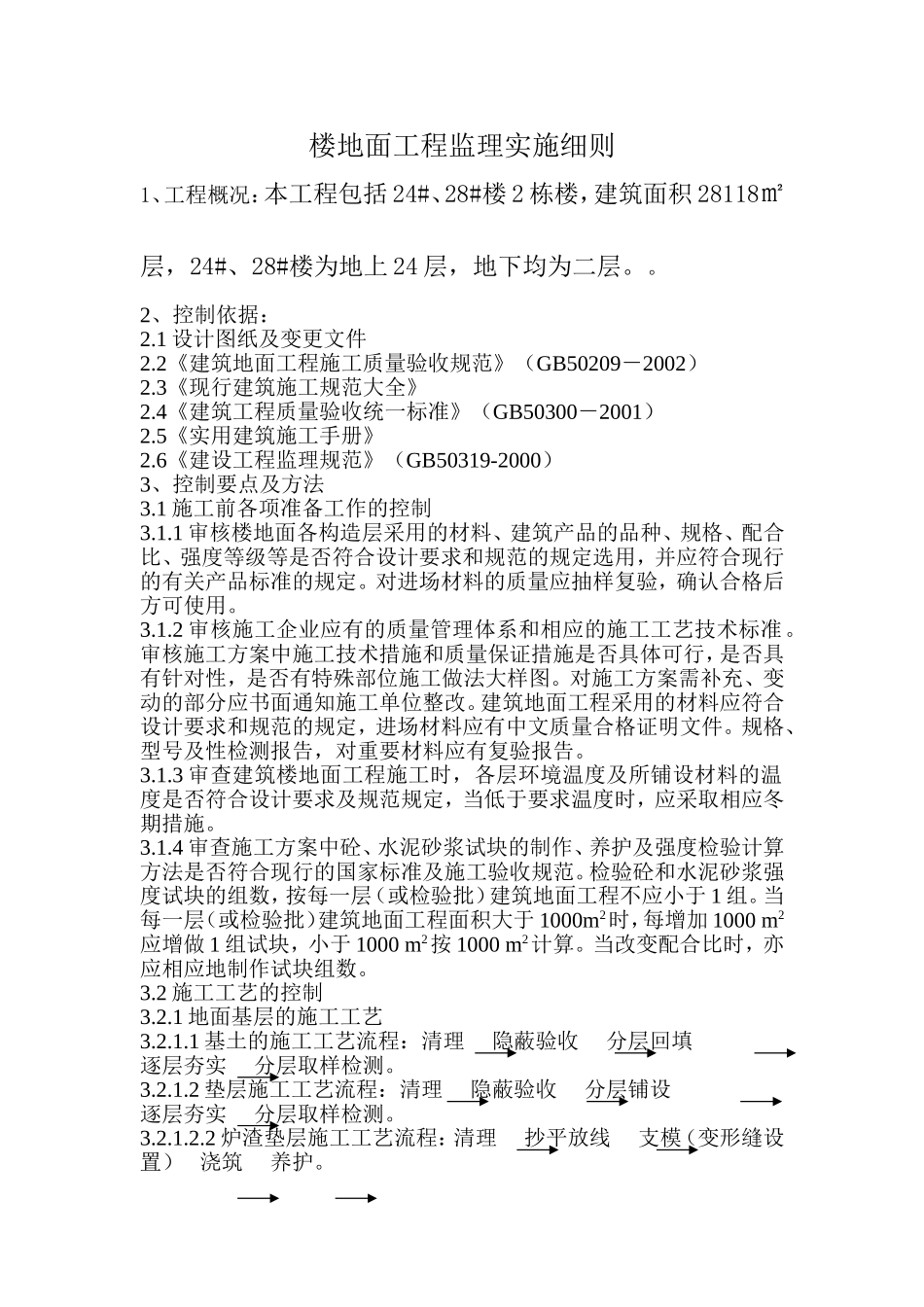

楼地面工程监理实施细则1、工程概况:本工程包括24#、28#楼2栋楼,建筑面积28118㎡层,24#、28#楼为地上24层,地下均为二层
2、控制依据:2
1设计图纸及变更文件2
2《建筑地面工程施工质量验收规范》(GB50209-2002)2
3《现行建筑施工规范大全》2
4《建筑工程质量验收统一标准》(GB50300-2001)2
5《实用建筑施工手册》2
6《建设工程监理规范》(GB50319-2000)3、控制要点及方法3
1施工前各项准备工作的控制3
1审核楼地面各构造层采用的材料、建筑产品的品种、规格、配合比、强度等级等是否符合设计要求和规范的规定选用,并应符合现行的有关产品标准的规定
对进场材料的质量应抽样复验,确认合格后方可使用
2审核施工企业应有的质量管理体系和相应的施工工艺技术标准
审核施工方案中施工技术措施和质量保证措施是否具体可行,是否具有针对性,是否有特殊部位施工做法大样图
对施工方案需补充、变动的部分应书面通知施工单位整改
建筑地面工程采用的材料应符合设计要求和规范的规定,进场材料应有中文质量合格证明文件
规格、型号及性检测报告,对重要材料应有复验报告
3审查建筑楼地面工程施工时,各层环境温度及所铺设材料的温度是否符合设计要求及规范规定,当低于要求温度时,应采取相应冬期措施
4审查施工方案中砼、水泥砂浆试块的制作、养护及强度检验计算方法是否符合现行的国家标准及施工验收规范
检验砼和水泥砂浆强度试块的组数,按每一层(或检验批)建筑地面工程不应小于1组
当每一层(或检验批)建筑地面工程面积大于1000m2时,每增加1000m2应增做1组试块,小于1000m2按1000m2计算
当改变配合比时,亦应相应地制作试块组数
2施工工艺的控制3
1地面基层的施工工艺3
1基土的施工工艺流程:清理隐蔽验收分层回填逐层
