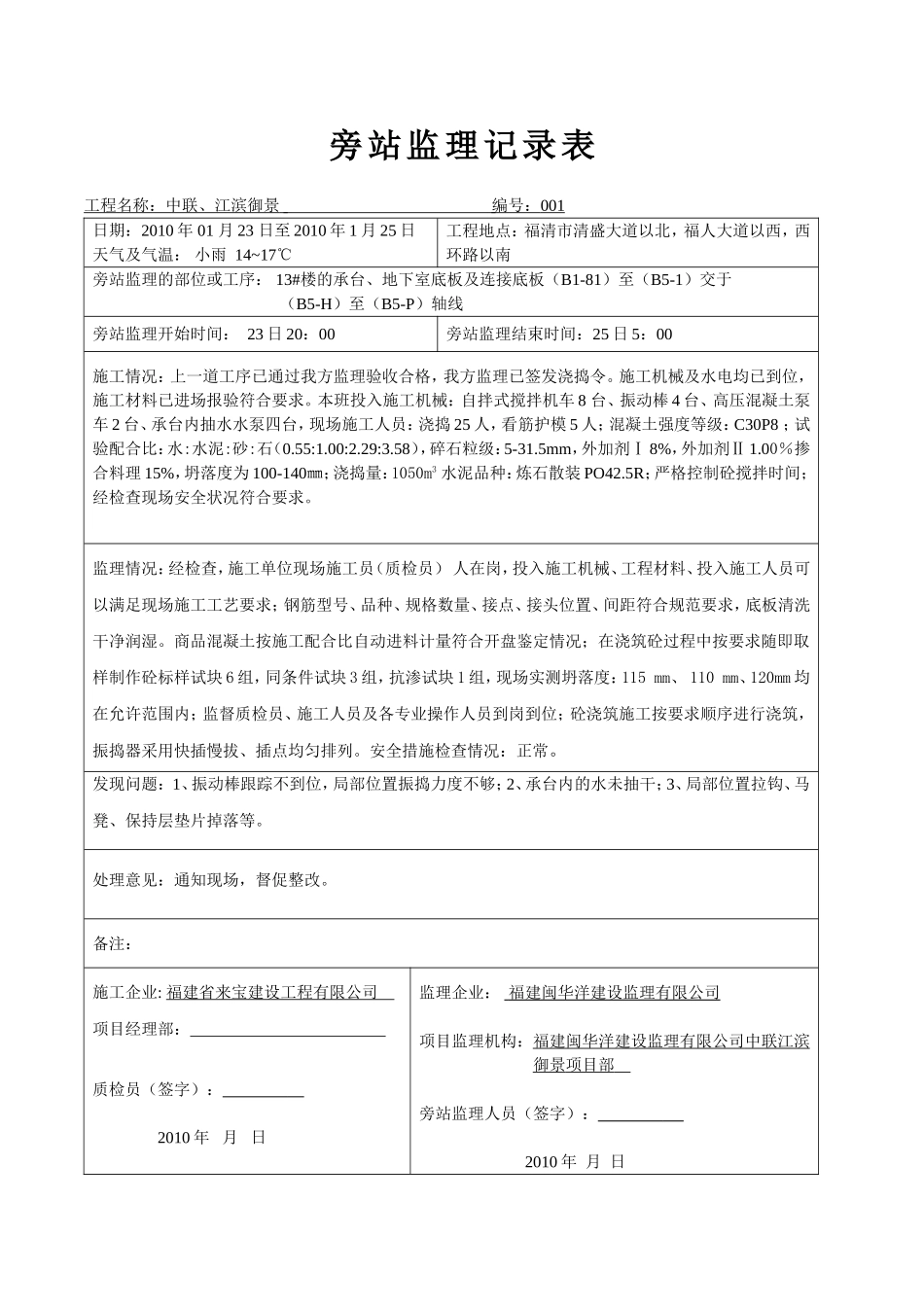

旁站监理记录表工程名称:中联、江滨御景编号:001日期:2010年01月23日至2010年1月25日天气及气温:小雨14~17℃工程地点:福清市清盛大道以北,福人大道以西,西环路以南旁站监理的部位或工序:13#楼的承台、地下室底板及连接底板(B1-81)至(B5-1)交于(B5-H)至(B5-P)轴线旁站监理开始时间:23日20:00旁站监理结束时间:25日5:00施工情况:上一道工序已通过我方监理验收合格,我方监理已签发浇捣令
施工机械及水电均已到位,施工材料已进场报验符合要求
本班投入施工机械:自拌式搅拌机车8台、振动棒4台、高压混凝土泵车2台、承台内抽水水泵四台,现场施工人员:浇捣25人,看筋护模5人;混凝土强度等级:C30P8;试验配合比:水:水泥:砂:石(0
58),碎石粒级:5-31
5mm,外加剂Ⅰ8%,外加剂Ⅱ1
00%掺合料理15%,坍落度为100-140㎜;浇捣量:1050m3水泥品种:炼石散装PO42
5R;严格控制砼搅拌时间;经检查现场安全状况符合要求
监理情况:经检查,施工单位现场施工员(质检员)人在岗,投入施工机械、工程材料、投入施工人员可以满足现场施工工艺要求;钢筋型号、品种、规格数量、接点、接头位置、间距符合规范要求,底板清洗干净润湿
商品混凝土按施工配合比自动进料计量符合开盘鉴定情况;在浇筑砼过程中按要求随即取样制作砼标样试块6组,同条件试块3组,抗渗试块1组,现场实测坍落度:115mm、110mm、120mm均在允许范围内;监督质检员、施工人员及各专业操作人员到岗到位;砼浇筑施工按要求顺序进行浇筑,振捣器采用快插慢拔、插点均匀排列
安全措施检查情况:正常
发现问题:1、振动棒跟踪不到位,局部位置振捣力度不够;2、承台内的水未抽干;3、局部位置拉钩、马凳、保持层垫片掉落等
处理意见:通知现场,督促整改
