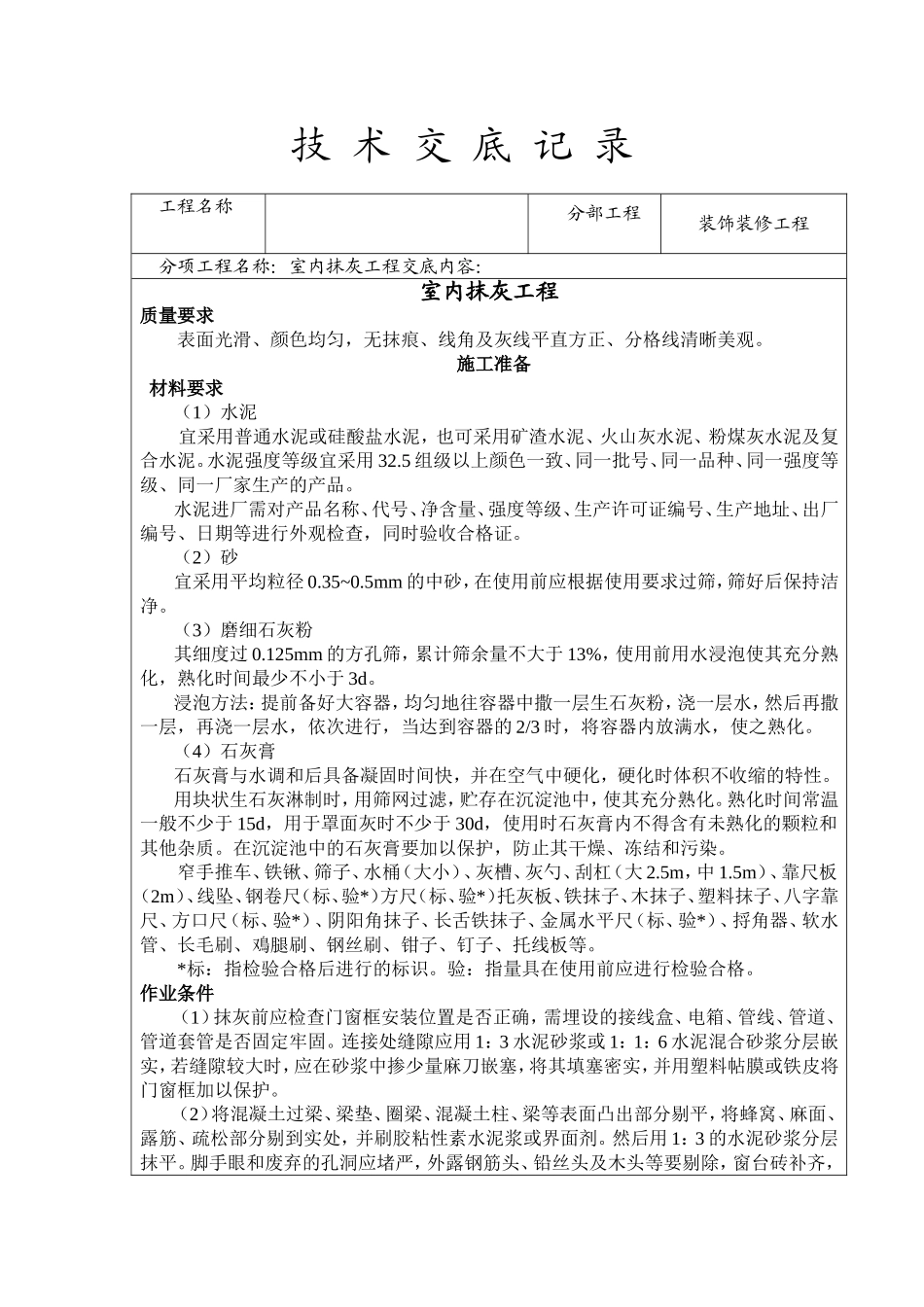

技术交底记录工程名称分部工程装饰装修工程分项工程名称:室内抹灰工程交底内容:室内抹灰工程质量要求表面光滑、颜色均匀,无抹痕、线角及灰线平直方正、分格线清晰美观
施工准备材料要求(1)水泥宜采用普通水泥或硅酸盐水泥,也可采用矿渣水泥、火山灰水泥、粉煤灰水泥及复合水泥
水泥强度等级宜采用32
5组级以上颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品
水泥进厂需对产品名称、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、日期等进行外观检查,同时验收合格证
(2)砂宜采用平均粒径0
5mm的中砂,在使用前应根据使用要求过筛,筛好后保持洁净
(3)磨细石灰粉其细度过0
125mm的方孔筛,累计筛余量不大于13%,使用前用水浸泡使其充分熟化,熟化时间最少不小于3d
浸泡方法:提前备好大容器,均匀地往容器中撒一层生石灰粉,浇一层水,然后再撒一层,再浇一层水,依次进行,当达到容器的2/3时,将容器内放满水,使之熟化
(4)石灰膏石灰膏与水调和后具备凝固时间快,并在空气中硬化,硬化时体积不收缩的特性
用块状生石灰淋制时,用筛网过滤,贮存在沉淀池中,使其充分熟化
熟化时间常温一般不少于15d,用于罩面灰时不少于30d,使用时石灰膏内不得含有未熟化的颗粒和其他杂质
在沉淀池中的石灰膏要加以保护,防止其干燥、冻结和污染
窄手推车、铁锹、筛子、水桶(大小)、灰槽、灰勺、刮杠(大2
5m)、靠尺板(2m)、线坠、钢卷尺(标、验*)方尺(标、验*)托灰板、铁抹子、木抹子、塑料抹子、八字靠尺、方口尺(标、验*)、阴阳角抹子、长舌铁抹子、金属水平尺(标、验*)、捋角器、软水管、长毛刷、鳮腿刷、钢丝刷、钳子、钉子、托线板等
*标:指检验合格后进行的标识
验:指量具在使用前应进行检验合格
作业条件(1)抹灰前应检查门窗框安装位置是否正确,需埋设的接线盒、电箱、管
