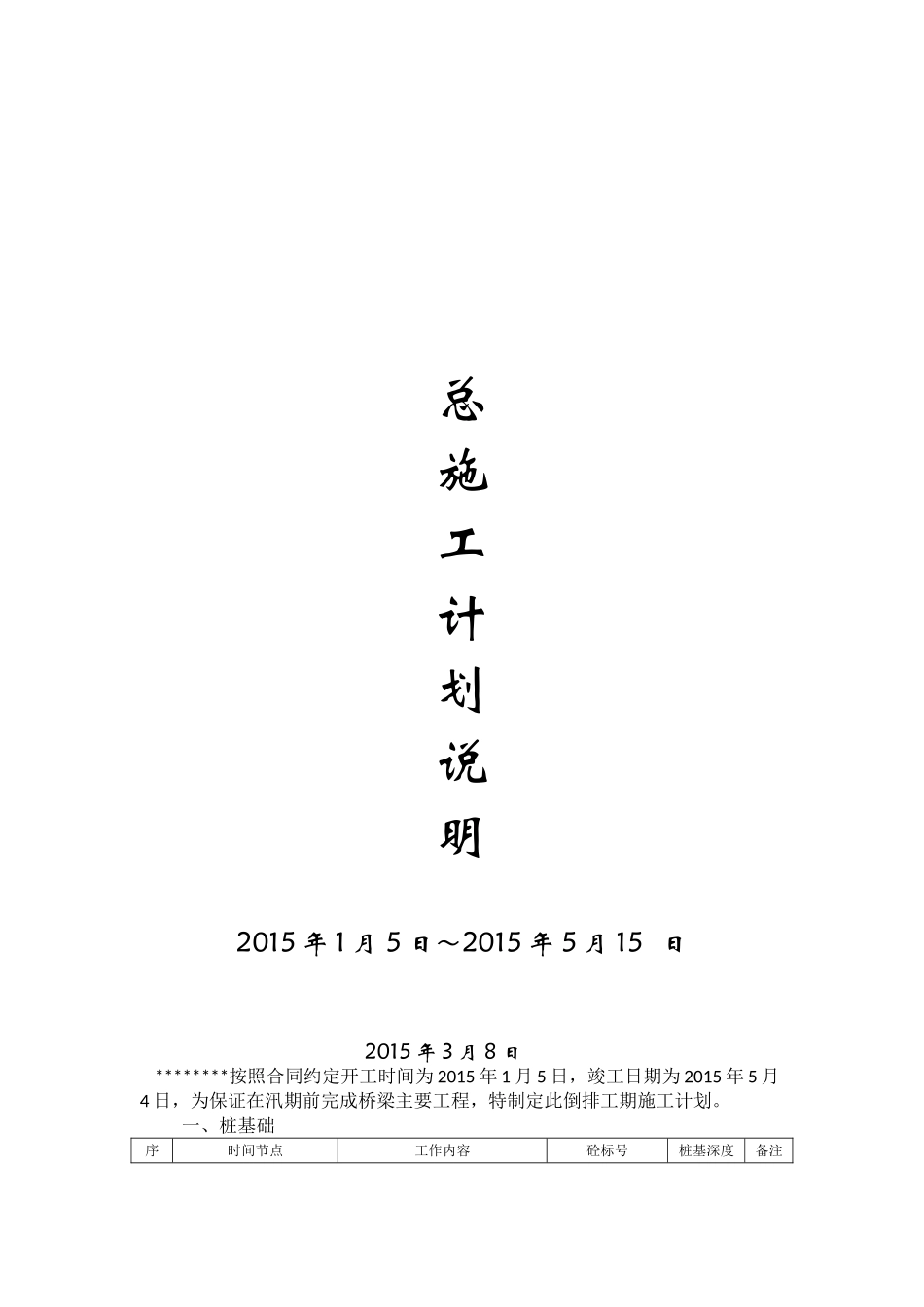

总施工计划说明2015年1月5日~2015年5月15日2015年3月8日********按照合同约定开工时间为2015年1月5日,竣工日期为2015年5月4日,为保证在汛期前完成桥梁主要工程,特制定此倒排工期施工计划

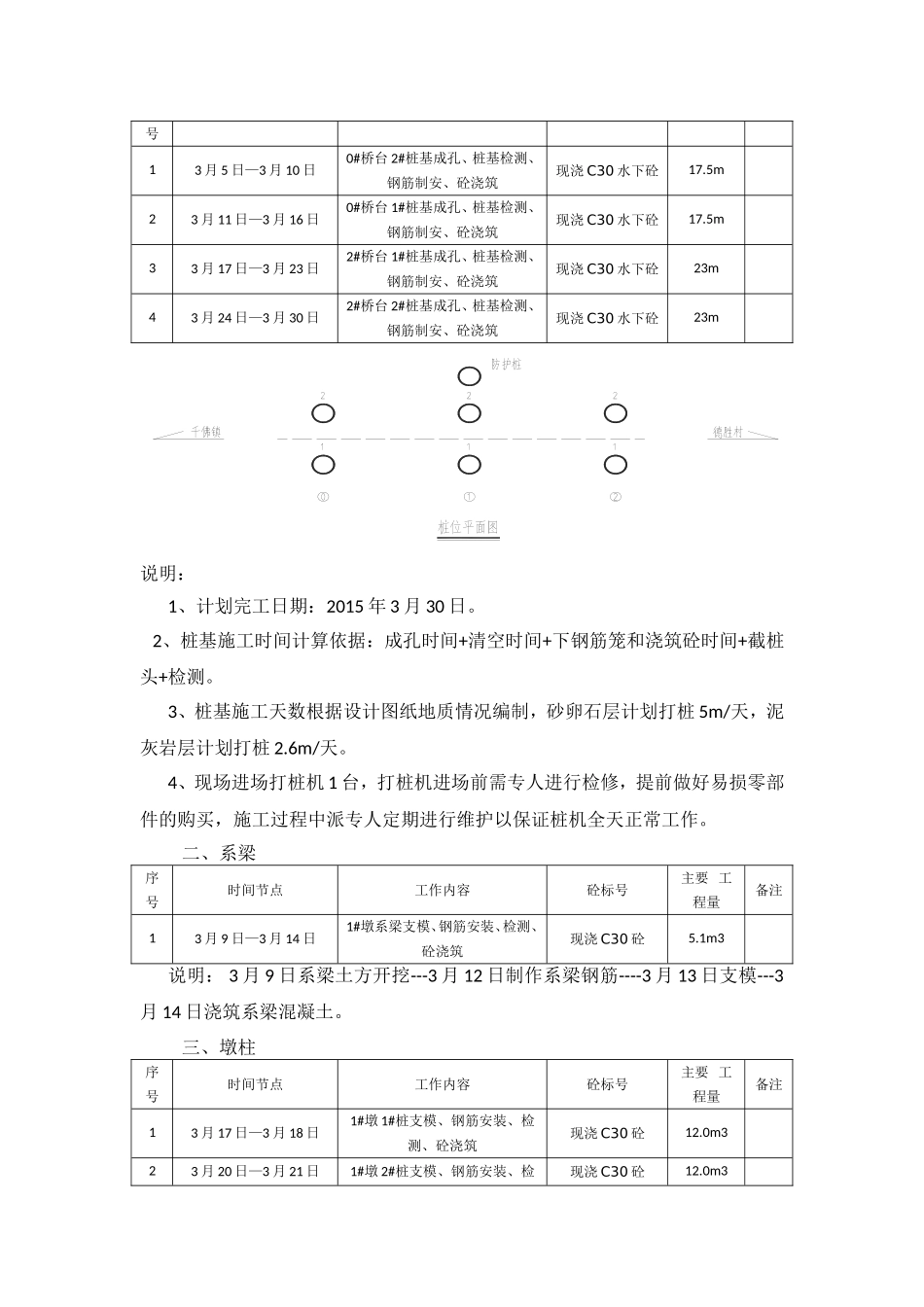

一、桩基础序时间节点工作内容砼标号桩基深度备注号13月5日—3月10日0#桥台2#桩基成孔、桩基检测、钢筋制安、砼浇筑现浇C30水下砼17
5m23月11日—3月16日0#桥台1#桩基成孔、桩基检测、钢筋制安、砼浇筑现浇C30水下砼17
5m33月17日—3月23日2#桥台1#桩基成孔、桩基检测、钢筋制安、砼浇筑现浇C30水下砼23m43月24日—3月30日2#桥台2#桩基成孔、桩基检测、钢筋制安、砼浇筑现浇C30水下砼23m说明:1、计划完工日期:2015年3月30日
2、桩基施工时间计算依据:成孔时间+清空时间+下钢筋笼和浇筑砼时间+截桩头+检测
3、桩基施工天数根据设计图纸地质情况编制,砂卵石层计划打桩5m/天,泥灰岩层计划打桩2
4、现场进场打桩机1台,打桩机进场前需专人进行检修,提前做好易损零部件的购买,施工过程中派专人定期进行维护以保证桩机全天正常工作
二、系梁序号时间节点工作内容砼标号主要工程量备注13月9日—3月14日1#墩系梁支模、钢筋安装、检测、砼浇筑现浇C30砼5
1m3说明:3月9日系梁土方开挖---3月12日制作系梁钢筋----3月13日支模---3月14日浇筑系梁混凝土

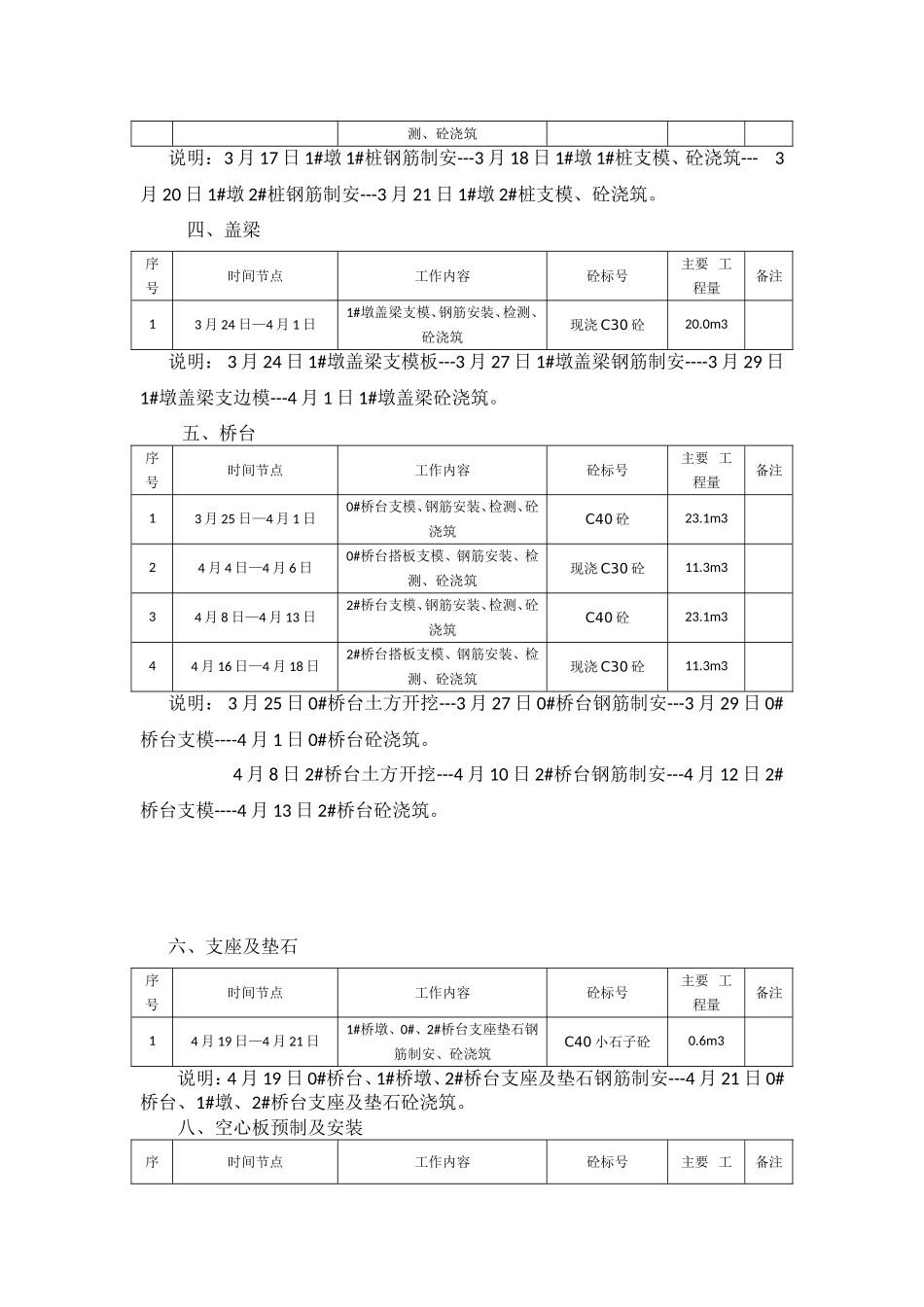

三、墩柱序号时间节点工作内容砼标号主要工程量备注13月17日—3月18日1#墩1#桩支模、钢筋安装、检测、砼浇筑现浇C30砼12
0m323月20日—3月21日1#墩2#桩支模、钢筋安装、检现浇C30砼12
0m3测、砼浇筑说明:3月17日1#墩1#桩钢筋制安---3月18日1#墩1#桩支模、砼浇筑---3月20日1#墩2#桩钢筋制安---3月21日1#墩
