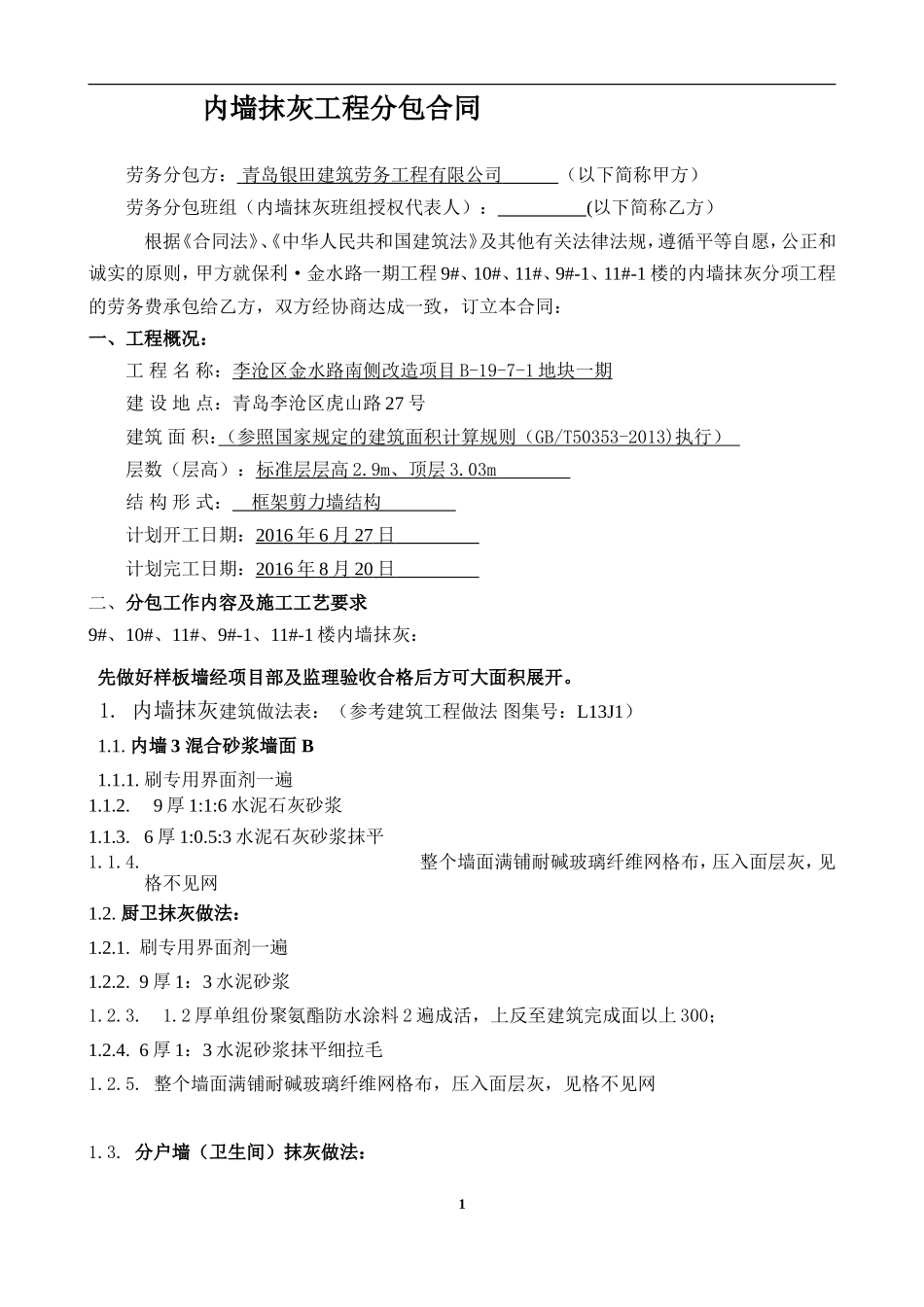

1内墙抹灰工程分包合同劳务分包方:青岛银田建筑劳务工程有限公司(以下简称甲方)劳务分包班组(内墙抹灰班组授权代表人):(以下简称乙方)根据《合同法》、《中华人民共和国建筑法》及其他有关法律法规,遵循平等自愿,公正和诚实的原则,甲方就保利·金水路一期工程9#、10#、11#、9#-1、11#-1楼的内墙抹灰分项工程的劳务费承包给乙方,双方经协商达成一致,订立本合同:一、工程概况:工程名称:李沧区金水路南侧改造项目B-19-7-1地块一期建设地点:青岛李沧区虎山路27号建筑面积:(参照国家规定的建筑面积计算规则(GB/T50353-2013)执行)层数(层高):标准层层高2
9m、顶层3
03m结构形式:框架剪力墙结构计划开工日期:2016年6月27日计划完工日期:2016年8月20日二、分包工作内容及施工工艺要求9#、10#、11#、9#-1、11#-1楼内墙抹灰:先做好样板墙经项目部及监理验收合格后方可大面积展开

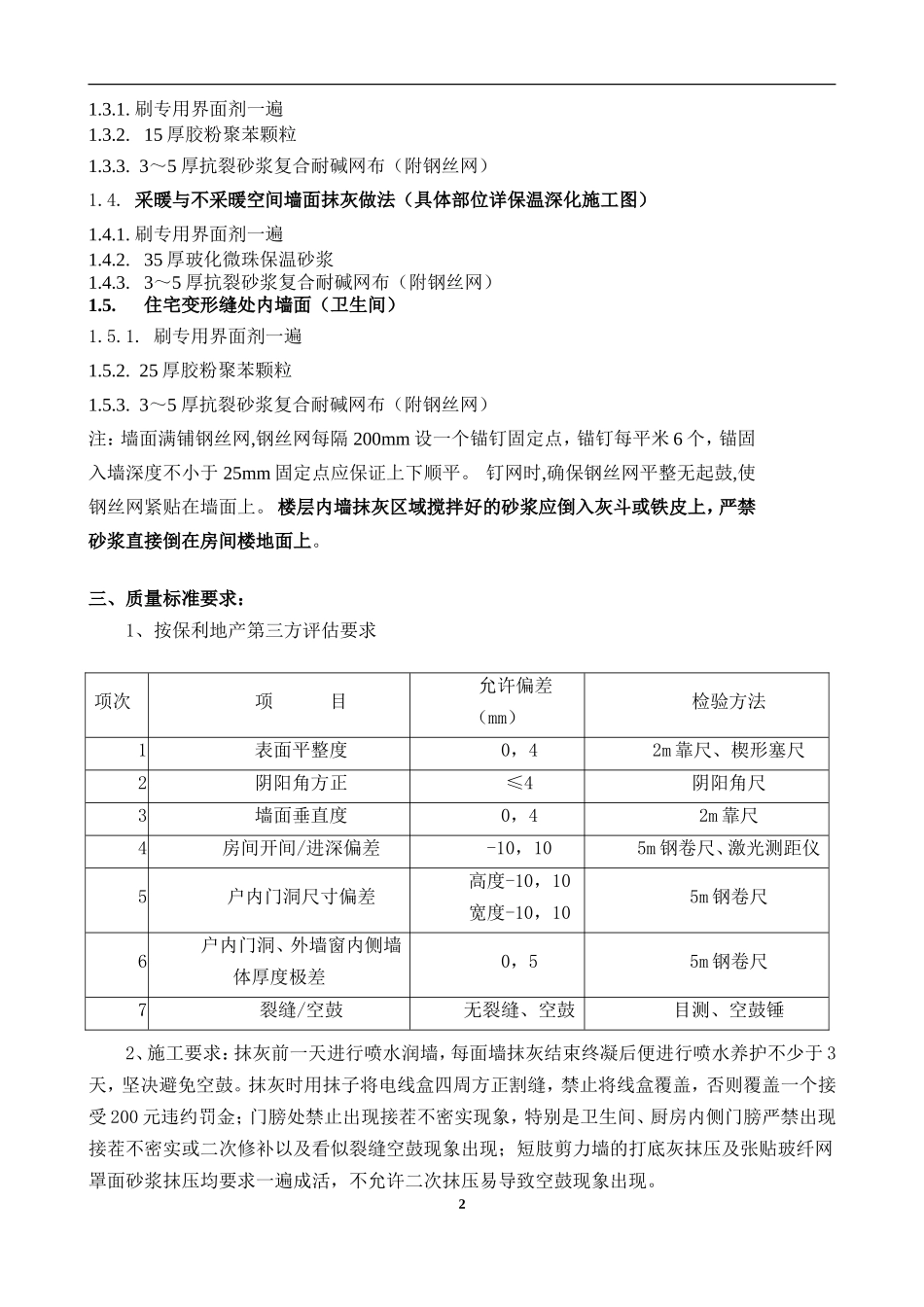

内墙抹灰建筑做法表:(参考建筑工程做法图集号:L13J1)1
内墙3混合砂浆墙面B1
刷专用界面剂一遍1
9厚1:1:6水泥石灰砂浆1
5:3水泥石灰砂浆抹平1
整个墙面满铺耐碱玻璃纤维网格布,压入面层灰,见格不见网1
厨卫抹灰做法:1
刷专用界面剂一遍1
9厚1:3水泥砂浆1
2厚单组份聚氨酯防水涂料2遍成活,上反至建筑完成面以上300;1
6厚1:3水泥砂浆抹平细拉毛1
整个墙面满铺耐碱玻璃纤维网格布,压入面层灰,见格不见网1
分户墙(卫生间)抹灰做法:21
刷专用界面剂一遍1
15厚胶粉聚苯颗粒1
3~5厚抗裂砂浆复合耐碱网布(附钢丝网)1
采暖与不采暖空间墙面抹灰做法(具体部位详保温深化施工图)1

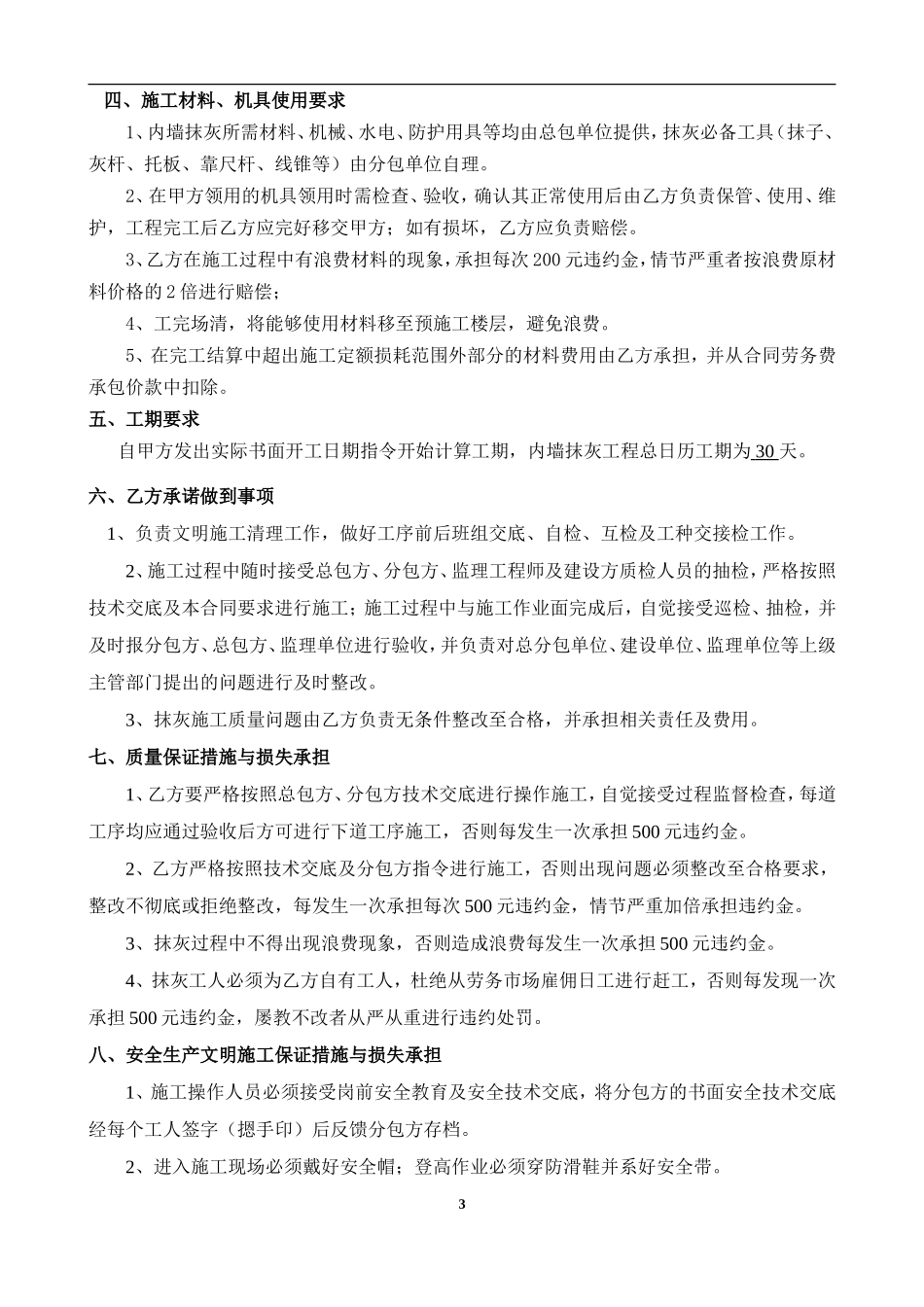

刷专用界面剂一遍1
