一、编制依据1、海北藏族自治州2008年独立大中桥工程施工招标文件
2、公路工程国内招标文件范本
3、现场考察和标前会议精神
4、招标期间有关资料二、工程概况1、祁连县央隆乡鹿场托勒河中桥技术标准设计荷载:公路Ⅱ级桥面净宽:4
5m+2×0
30m地震动峰值加速度:0
15g公路等级:四级2
央隆阿尔格3号中桥(1)技术标准:设计荷载:公路Ⅱ级桥面净宽:4
5m+2×0
25m地震动峰值加速度:0
15g设计行车速度:20km/h(2)桥位处地形呈宽浅型,桥头与原老路相接,附件均为戈壁,无植被,最近多年平均洪水位处布满冲积砾石
桥位处河道顺直,河床中略有冲积
(3)地表层为砂砾卵石,且粒径较大
(4)祁连县属于高原大陆性气候,四季不分明,夏季短暂较热,冬季漫长寒冷,每年11月至次年4月为冻期,沿线最大冻土深度20米
三、施工目标1.工期计划:15
5个月进场时间:2008年6月10日开工时间:2008年6月15日竣工时间:2009年9月30日2.质量目标:合格工程3.安全目标:无安全事故1、设备、人员动员周期我公司若在本合同段中标,将迅速成立海北自治州2008年独立大中桥工程第E合同段项目经理部,并派优秀的技术干部和经验丰富的管理人员承担该合同段的施工管理任务
人员、设备将分两批进场
第一批管理人员和临建施工人员、设备、器材在签订合同后5天内到场;第二批人员、设备、器材在签订合同后10日内全部到位
2、设备、人员、材料运到施工现场的办法经理部统一组织人员、设备进场

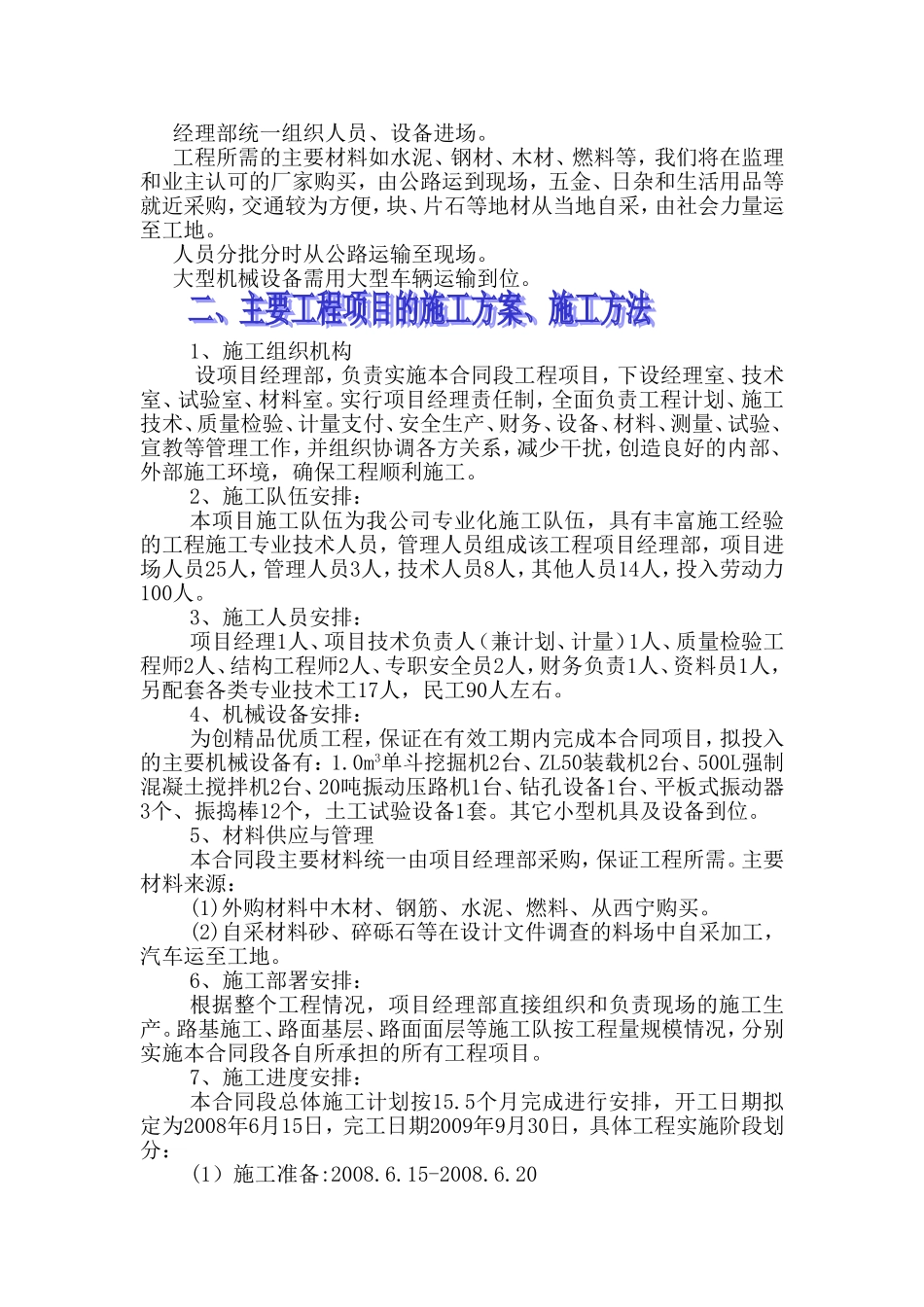

工程所需的主要材料如水泥、钢材、木材、燃料等,我们将在监理和业主认可的厂家购买,由公路运到现场,五金、日杂和生活用品等就近采购,交通较为方便,块、片石等地材从当地自采,由社会力量运至工地
人员分批分时从公路运输至现场
大型机械设备需用大型车辆运输到位
1、施工组织机构设项目经理部,负责实施本合同段工程项目,下设经
