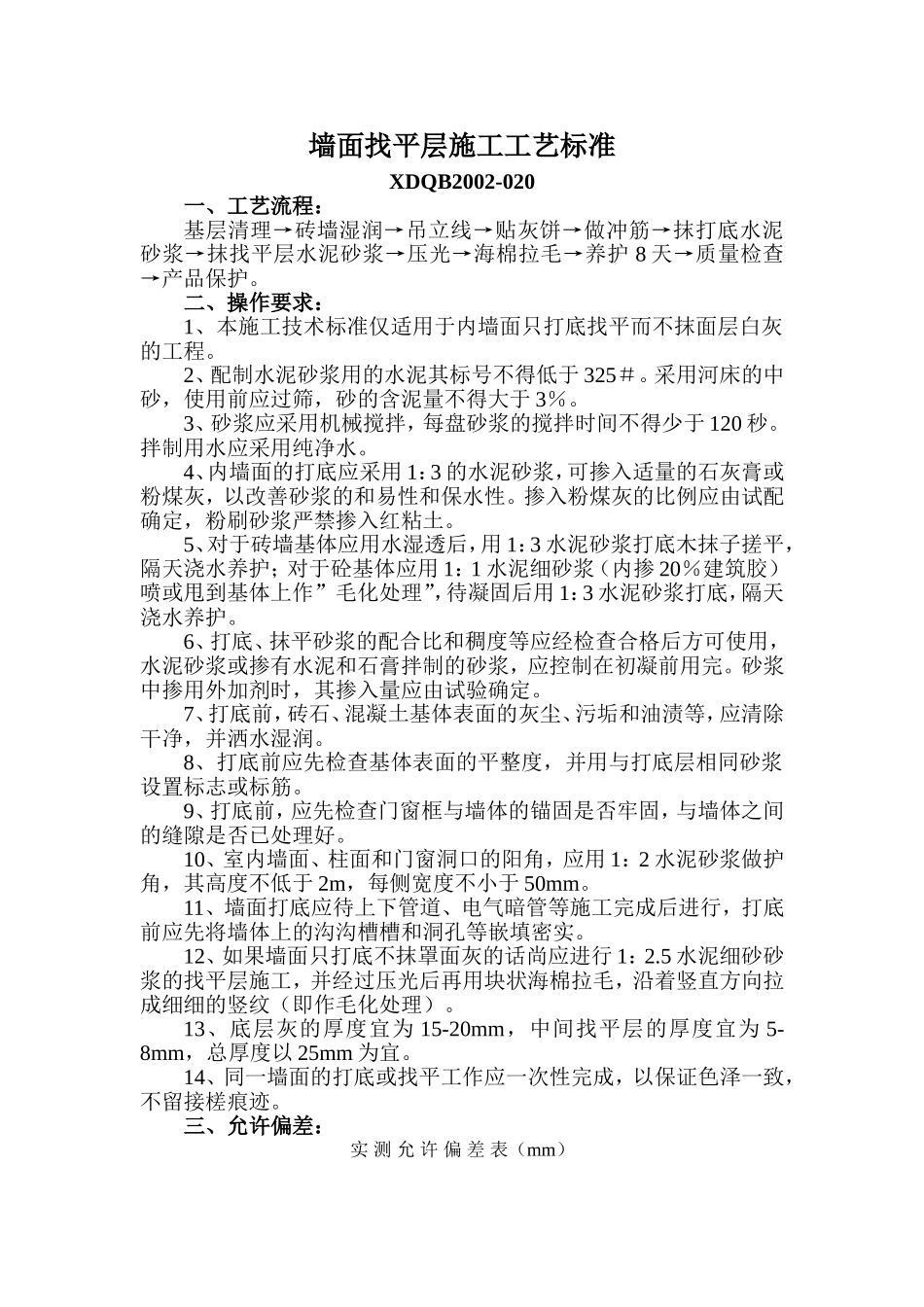

墙面找平层施工工艺标准XDQB2002-020一、工艺流程:基层清理→砖墙湿润→吊立线→贴灰饼→做冲筋→抹打底水泥砂浆→抹找平层水泥砂浆→压光→海棉拉毛→养护8天→质量检查→产品保护。二、操作要求:1、本施工技术标准仅适用于内墙面只打底找平而不抹面层白灰的工程。2、配制水泥砂浆用的水泥其标号不得低于325#。采用河床的中砂,使用前应过筛,砂的含泥量不得大于3%。3、砂浆应采用机械搅拌,每盘砂浆的搅拌时间不得少于120秒。拌制用水应采用纯净水。4、内墙面的打底应采用1:3的水泥砂浆,可掺入适量的石灰膏或粉煤灰,以改善砂浆的和易性和保水性。掺入粉煤灰的比例应由试配确定,粉刷砂浆严禁掺入红粘土。5、对于砖墙基体应用水湿透后,用1:3水泥砂浆打底木抹子搓平,隔天浇水养护;对于砼基体应用1:1水泥细砂浆(内掺20%建筑胶)喷或甩到基体上作”毛化处理”,待凝固后用1:3水泥砂浆打底,隔天浇水养护。6、打底、抹平砂浆的配合比和稠度等应经检查合格后方可使用,水泥砂浆或掺有水泥和石膏拌制的砂浆,应控制在初凝前用完。砂浆中掺用外加剂时,其掺入量应由试验确定。7、打底前,砖石、混凝土基体表面的灰尘、污垢和油渍等,应清除干净,并洒水湿润。8、打底前应先检查基体表面的平整度,并用与打底层相同砂浆设置标志或标筋。9、打底前,应先检查门窗框与墙体的锚固是否牢固,与墙体之间的缝隙是否已处理好。10、室内墙面、柱面和门窗洞口的阳角,应用1:2水泥砂浆做护角,其高度不低于2m,每侧宽度不小于50mm。11、墙面打底应待上下管道、电气暗管等施工完成后进行,打底前应先将墙体上的沟沟槽槽和洞孔等嵌填密实。12、如果墙面只打底不抹罩面灰的话尚应进行1:2.5水泥细砂砂浆的找平层施工,并经过压光后再用块状海棉拉毛,沿着竖直方向拉成细细的竖纹(即作毛化处理)。13、底层灰的厚度宜为15-20mm,中间找平层的厚度宜为5-8mm,总厚度以25mm为宜。14、同一墙面的打底或找平工作应一次性完成,以保证色泽一致,不留接槎痕迹。三、允许偏差:实测允许偏差表(mm)序号项目国家标准允许偏差值企业标准允许偏差值1立面垂直442表面平整333阴阳角垂直334阴阳角方正335分格条(缝)平直22

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

墙面找平层施工工艺标准

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
