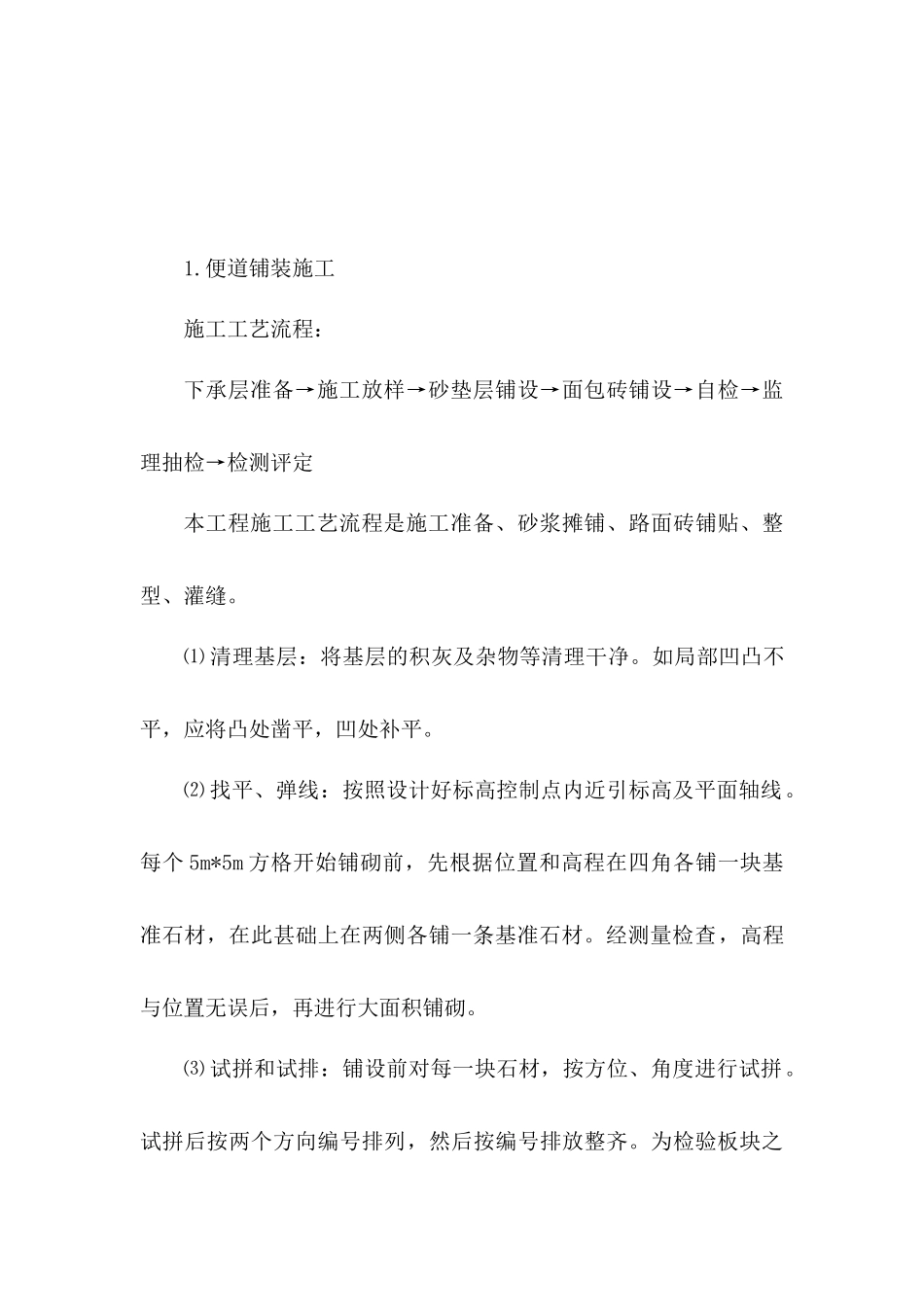

便道铺装施工施工工艺流程:下承层准备→施工放样→砂垫层铺设→面包砖铺设→自检→监理抽检→检测评定本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝
⑴清理基层:将基层的积灰及杂物等清理干净
如局部凹凸不平,应将凸处凿平,凹处补平
⑵找平、弹线:按照设计好标高控制点内近引标高及平面轴线
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在两侧各铺一条基准石材
经测量检查,高程与位置无误后,再进行大面积铺砌
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼
试拼后按两个方向编号排列,然后按编号排放整齐

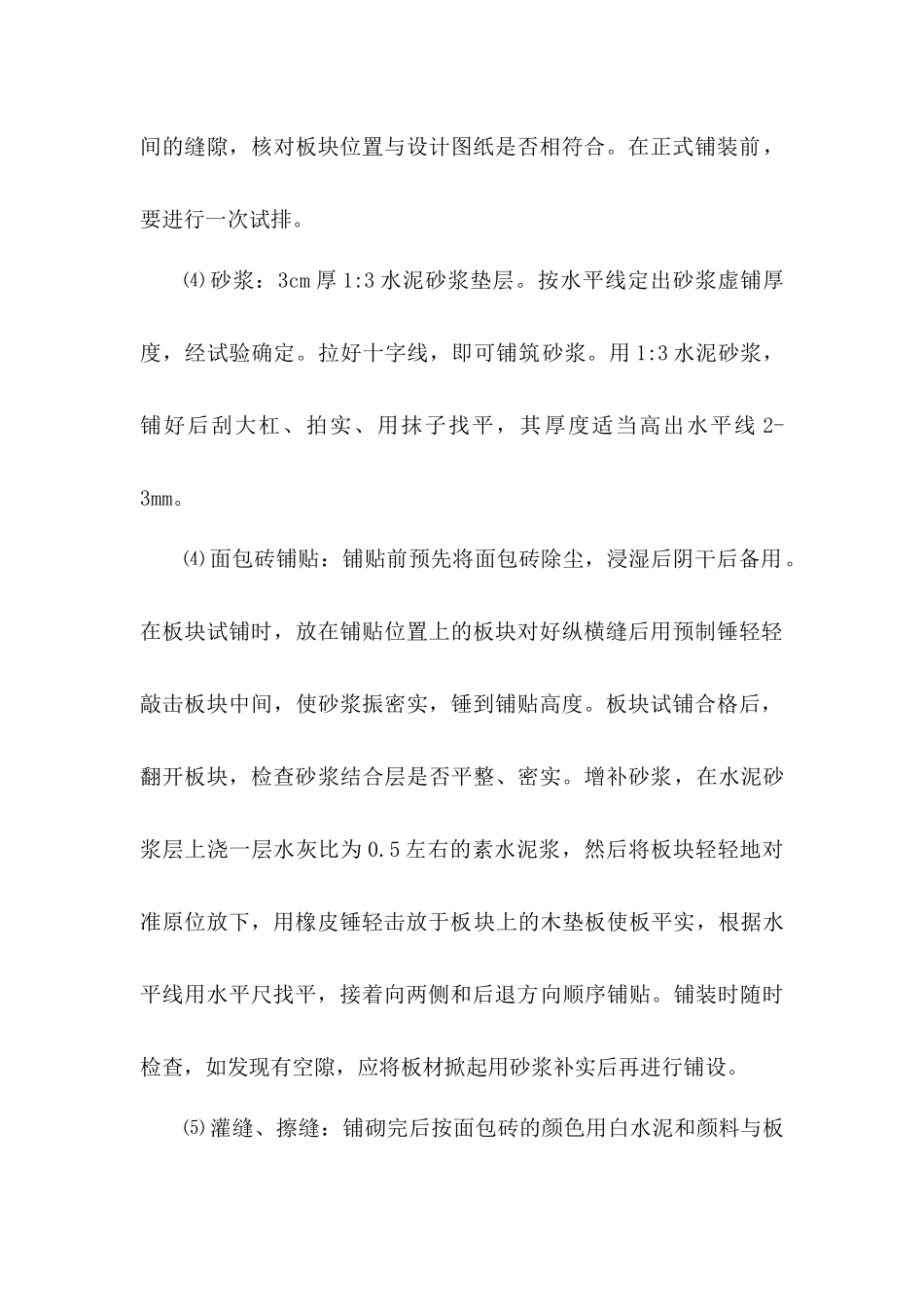

为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合
在正式铺装前,要进行一次试排
⑷砂浆:3cm厚1:3水泥砂浆垫层
按水平线定出砂浆虚铺厚度,经试验确定
拉好十字线,即可铺筑砂浆
用1:3水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2-3mm
⑷面包砖铺贴:铺贴前预先将面包砖除尘,浸湿后阴干后备用
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实
增补砂浆,在水泥砂浆层上浇一层水灰比为0
5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设

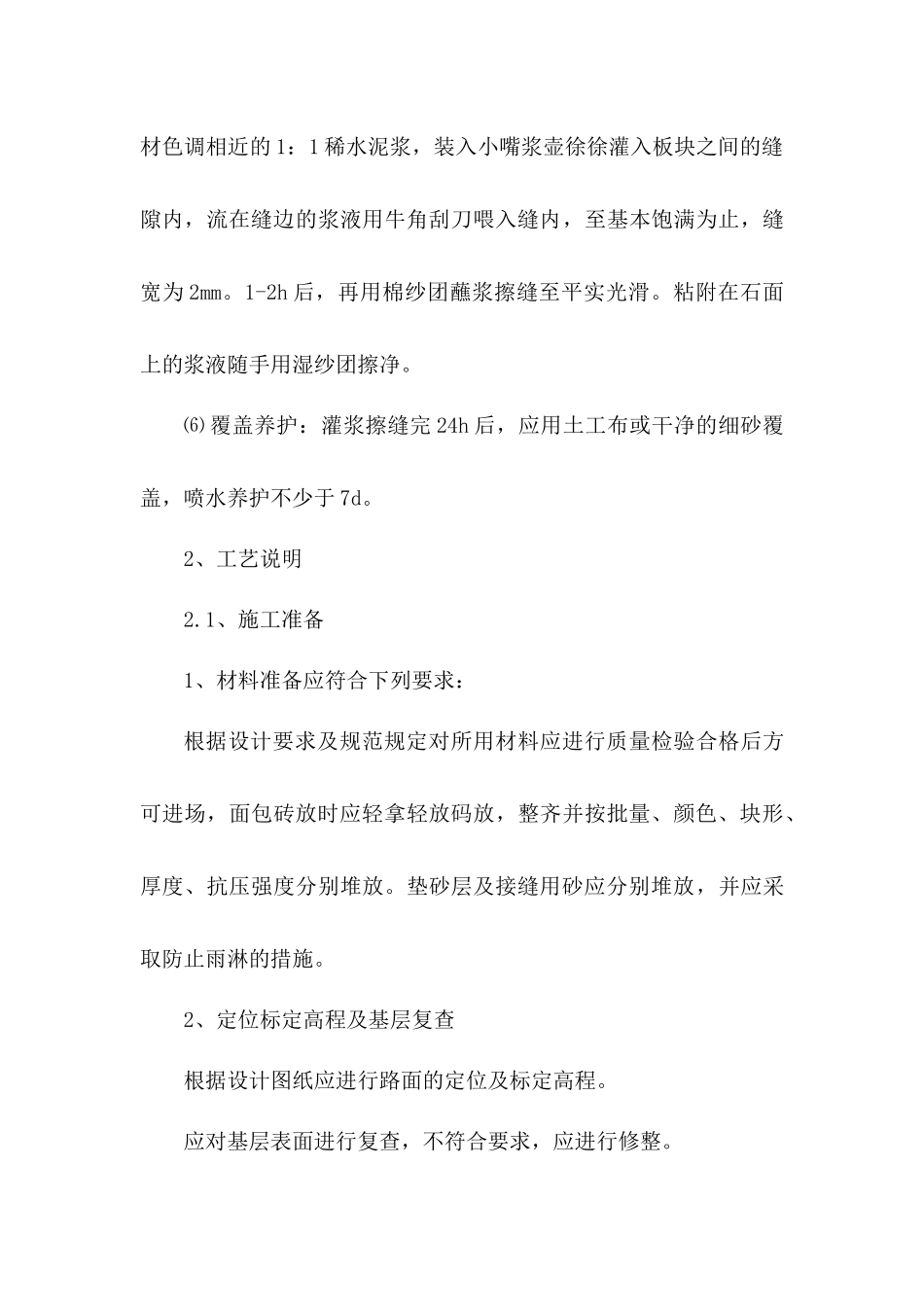

⑸灌缝、擦缝:铺砌完后按面包砖的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm
1-2h后,再用棉纱团蘸浆擦缝至平实光滑
粘附在石面上的浆液随手用湿纱团擦净
⑹覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细
