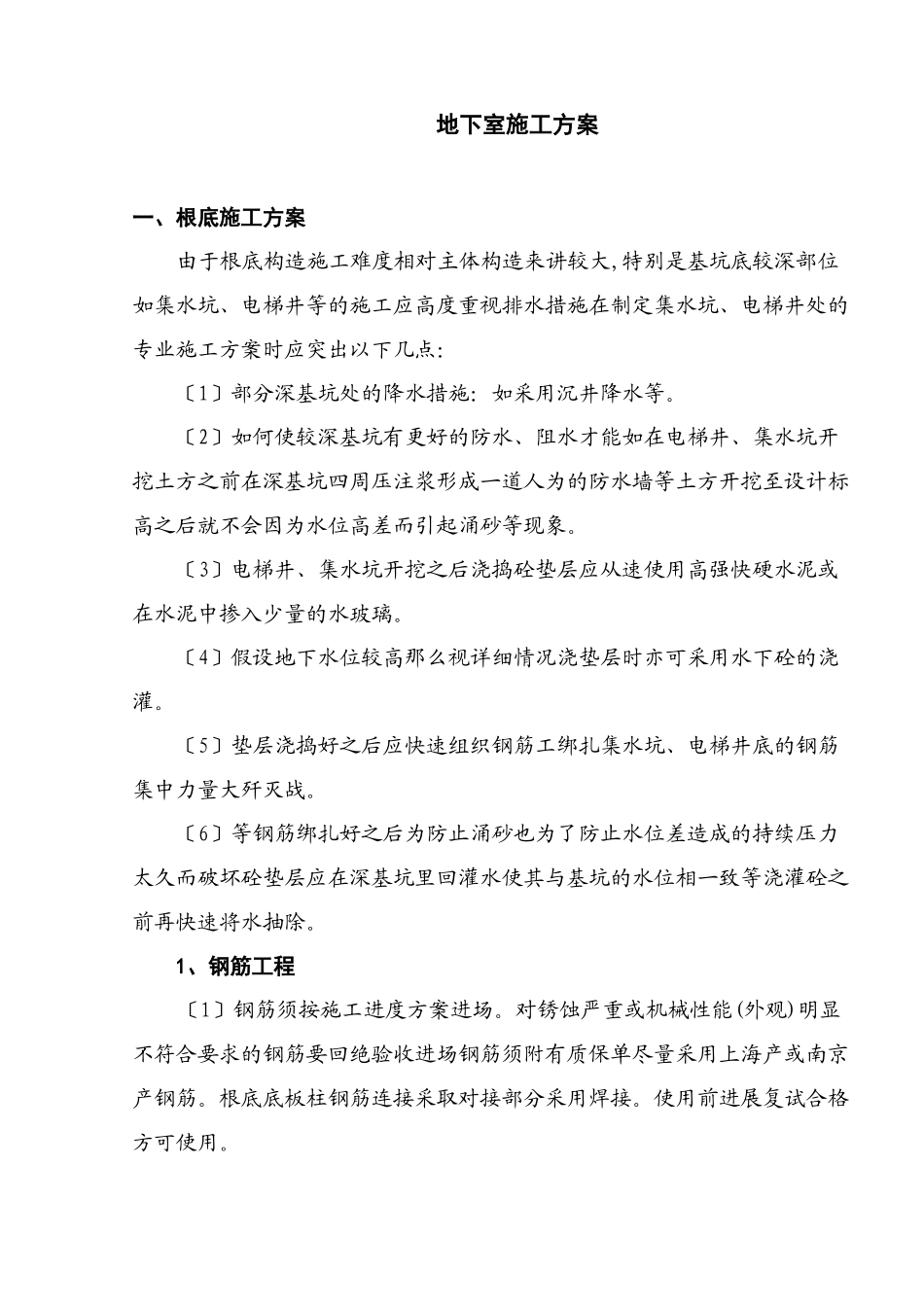

地下室施工方案一、根底施工方案由于根底构造施工难度相对主体构造来讲较大,特别是基坑底较深部位如集水坑、电梯井等的施工应高度重视排水措施在制定集水坑、电梯井处的专业施工方案时应突出以下几点:〔1〕部分深基坑处的降水措施:如采用沉井降水等
〔2〕如何使较深基坑有更好的防水、阻水才能如在电梯井、集水坑开挖土方之前在深基坑四周压注浆形成一道人为的防水墙等土方开挖至设计标高之后就不会因为水位高差而引起涌砂等现象
〔3〕电梯井、集水坑开挖之后浇捣砼垫层应从速使用高强快硬水泥或在水泥中掺入少量的水玻璃
〔4〕假设地下水位较高那么视详细情况浇垫层时亦可采用水下砼的浇灌
〔5〕垫层浇捣好之后应快速组织钢筋工绑扎集水坑、电梯井底的钢筋集中力量大歼灭战
〔6〕等钢筋绑扎好之后为防止涌砂也为了防止水位差造成的持续压力太久而破坏砼垫层应在深基坑里回灌水使其与基坑的水位相一致等浇灌砼之前再快速将水抽除

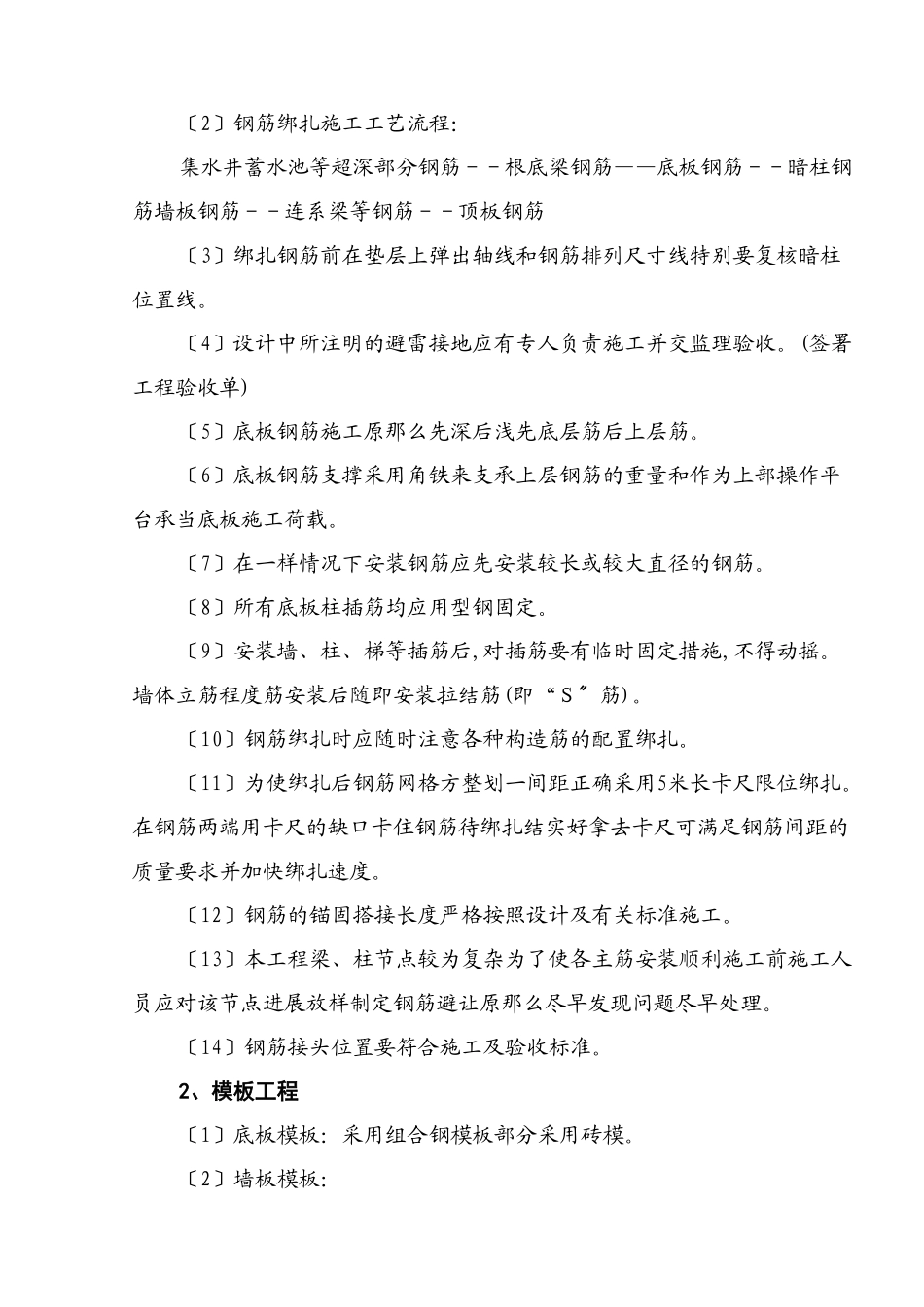

1、钢筋工程〔1〕钢筋须按施工进度方案进场
对锈蚀严重或机械性能(外观)明显不符合要求的钢筋要回绝验收进场钢筋须附有质保单尽量采用上海产或南京产钢筋
根底底板柱钢筋连接采取对接部分采用焊接
使用前进展复试合格方可使用
〔2〕钢筋绑扎施工工艺流程:集水井蓄水池等超深部分钢筋--根底梁钢筋——底板钢筋--暗柱钢筋墙板钢筋--连系梁等钢筋--顶板钢筋〔3〕绑扎钢筋前在垫层上弹出轴线和钢筋排列尺寸线特别要复核暗柱位置线
〔4〕设计中所注明的避雷接地应有专人负责施工并交监理验收
(签署工程验收单)〔5〕底板钢筋施工原那么先深后浅先底层筋后上层筋
〔6〕底板钢筋支撑采用角铁来支承上层钢筋的重量和作为上部操作平台承当底板施工荷载
〔7〕在一样情况下安装钢筋应先安装较长或较大直径的钢筋
〔8〕所有底板柱插筋均应用型钢固定
〔9〕安装墙、柱、梯等插筋后,对插筋要有临时固定措施,不得动摇
墙体立筋程度筋安装后随即安装拉结筋
