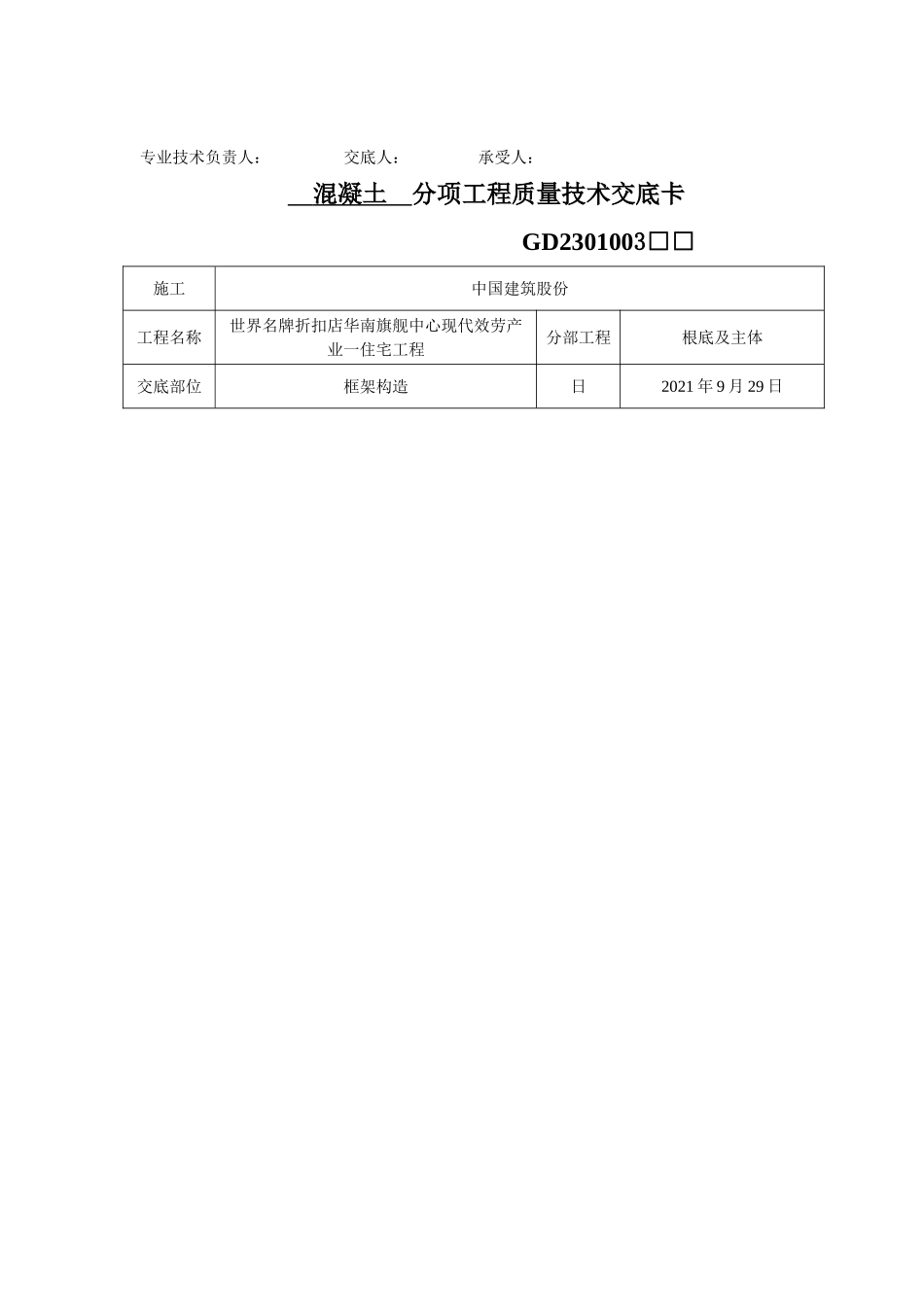

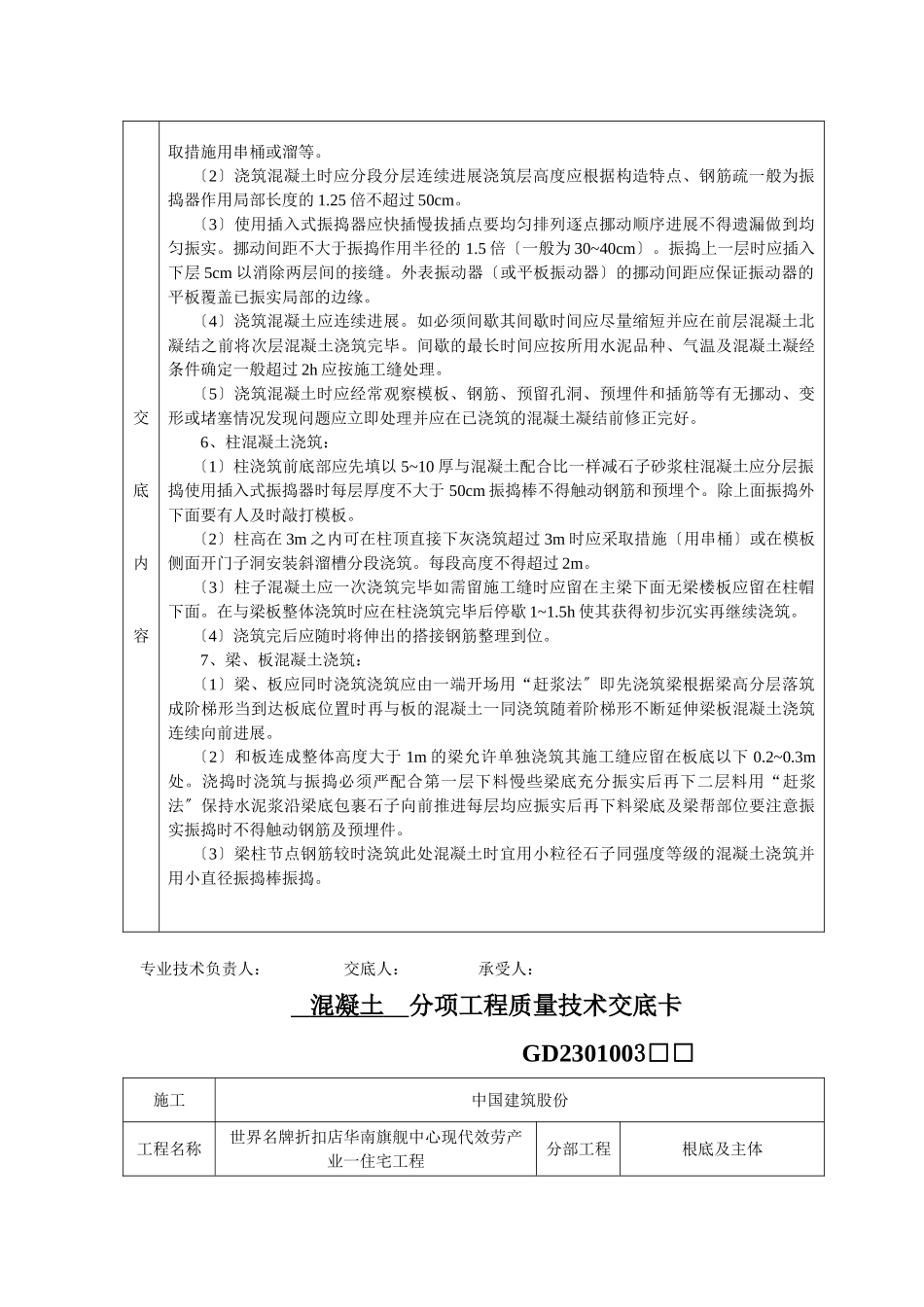

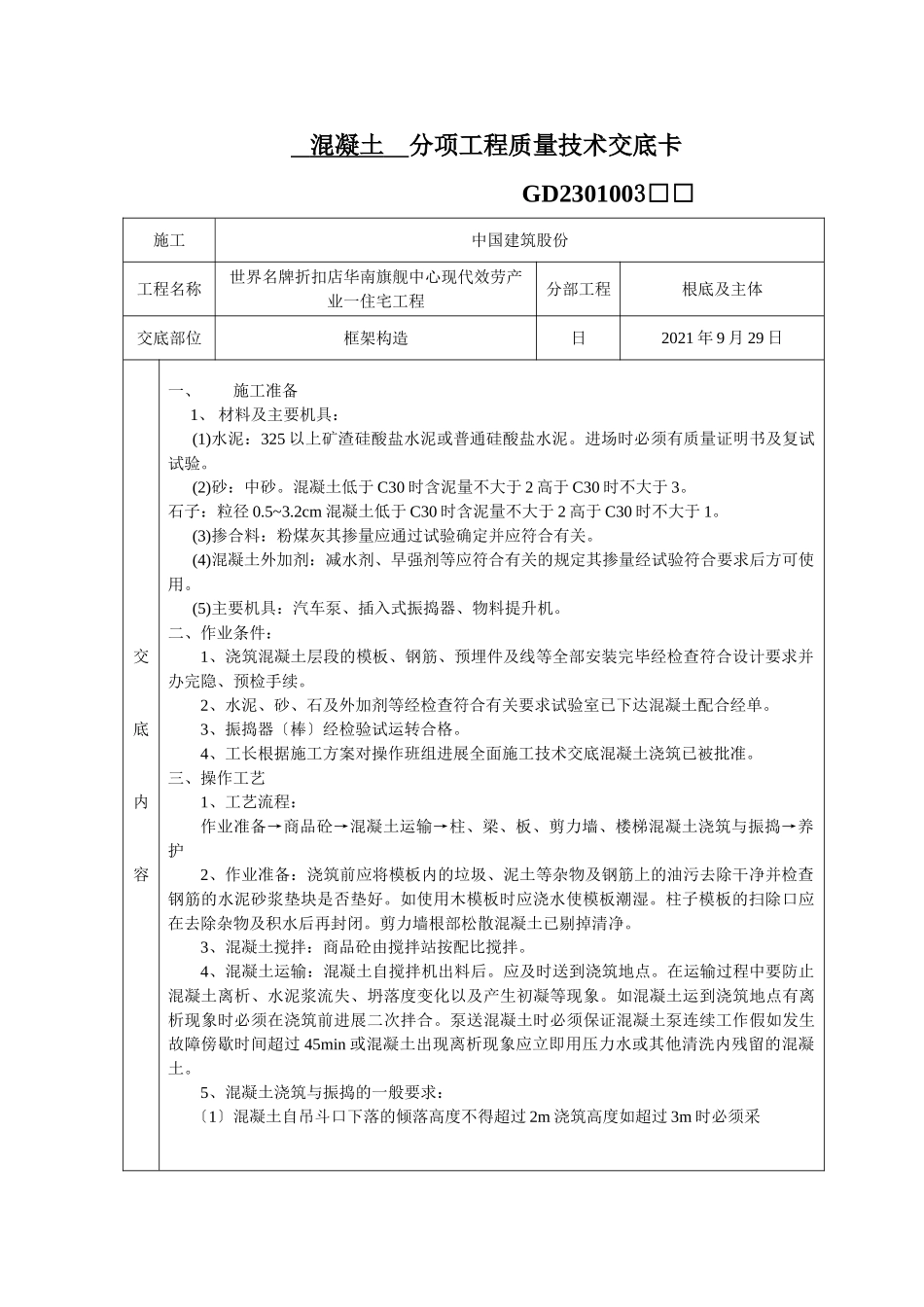

混凝土分项工程质量技术交底卡GD2301003□□施工中国建筑股份工程名称世界名牌折扣店华南旗舰中心现代效劳产业一住宅工程分部工程根底及主体交底部位框架构造日2021年9月29日交底内容一、施工准备1、材料及主要机具:(1)水泥:325以上矿渣硅酸盐水泥或普通硅酸盐水泥。进场时必须有质量证明书及复试试验。(2)砂:中砂。混凝土低于C30时含泥量不大于2高于C30时不大于3。石子:粒径0.5~3.2cm混凝土低于C30时含泥量不大于2高于C30时不大于1。(3)掺合料:粉煤灰其掺量应通过试验确定并应符合有关。(4)混凝土外加剂:减水剂、早强剂等应符合有关的规定其掺量经试验符合要求后方可使用。(5)主要机具:汽车泵、插入式振捣器、物料提升机。二、作业条件:1、浇筑混凝土层段的模板、钢筋、预埋件及线等全部安装完毕经检查符合设计要求并办完隐、预检手续。2、水泥、砂、石及外加剂等经检查符合有关要求试验室已下达混凝土配合经单。3、振捣器〔棒〕经检验试运转合格。4、工长根据施工方案对操作班组进展全面施工技术交底混凝土浇筑已被批准。三、操作工艺1、工艺流程:作业准备→商品砼→混凝土运输→柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣→养护2、作业准备:浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污去除干净并检查钢筋的水泥砂浆垫块是否垫好。如使用木模板时应浇水使模板潮湿。柱子模板的扫除口应在去除杂物及积水后再封闭。剪力墙根部松散混凝土已剔掉清净。3、混凝土搅拌:商品砼由搅拌站按配比搅拌。4、混凝土运输:混凝土自搅拌机出料后。应及时送到浇筑地点。在运输过程中要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象。如混凝土运到浇筑地点有离析现象时必须在浇筑前进展二次拌合。泵送混凝土时必须保证混凝土泵连续工作假如发生故障傍歇时间超过45min或混凝土出现离析现象应立即用压力水或其他清洗内残留的混凝土。5、混凝土浇筑与振捣的一般要求:〔1〕混凝土自吊斗口下落的倾落高度不得超过2m浇筑高度如超过3m时必须采专业技术负责人:交底人:承受人:混凝土分项工程质量技术交底卡GD2301003□□施工中国建筑股份工程名称世界名牌折扣店华南旗舰中心现代效劳产业一住宅工程分部工程根底及主体交底部位框架构造日2021年9月29日交底内容取措施用串桶或溜等。〔2〕浇筑混凝土时应分段分层连续进展浇筑层高度应根据构造特点、钢筋疏一般为振捣器作用局部长度的1.25倍不超过50cm。〔3〕使用插入式振捣器应快插慢拔插点要均匀排列逐点挪动顺序进展不得遗漏做到均匀振实。挪动间距不大于振捣作用半径的1.5倍〔一般为30~40cm〕。振捣上一层时应插入下层5cm以消除两层间的接缝。外表振动器〔或平板振动器〕的挪动间距应保证振动器的平板覆盖已振实局部的边缘。〔4〕浇筑混凝土应连续进展。如必须间歇其间歇时间应尽量缩短并应在前层混凝土北凝结之前将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝经条件确定一般超过2h应按施工缝处理。〔5〕浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无挪动、变形或堵塞情况发现问题应立即处理并应在已浇筑的混凝土凝结前修正完好。6、柱混凝土浇筑:〔1〕柱浇筑前底部应先填以5~10厚与混凝土配合比一样减石子砂浆柱混凝土应分层振捣使用插入式振捣器时每层厚度不大于50cm振捣棒不得触动钢筋和预埋个。除上面振捣外下面要有人及时敲打模板。〔2〕柱高在3m之内可在柱顶直接下灰浇筑超过3m时应采取措施〔用串桶〕或在模板侧面开门子洞安装斜溜槽分段浇筑。每段高度不得超过2m。〔3〕柱子混凝土应一次浇筑完毕如需留施工缝时应留在主梁下面无梁楼板应留在柱帽下面。在与梁板整体浇筑时应在柱浇筑完毕后停歇1~1.5h使其获得初步沉实再继续浇筑。〔4〕浇筑完后应随时将伸出的搭接钢筋整理到位。7、梁、板混凝土浇筑:〔1〕梁、板应同时浇筑浇筑应由一端开场用“赶浆法〞即先浇筑梁根据梁高分层落筑成阶梯形当到达板底位置时再与板的混凝土一同浇筑随着阶梯形不断延伸梁板混凝土浇筑连续向前进展。〔2〕和板连成整体高度大于1m的梁允许单独浇筑其施工缝应留在板底以下0.2~0.3m处。浇...
