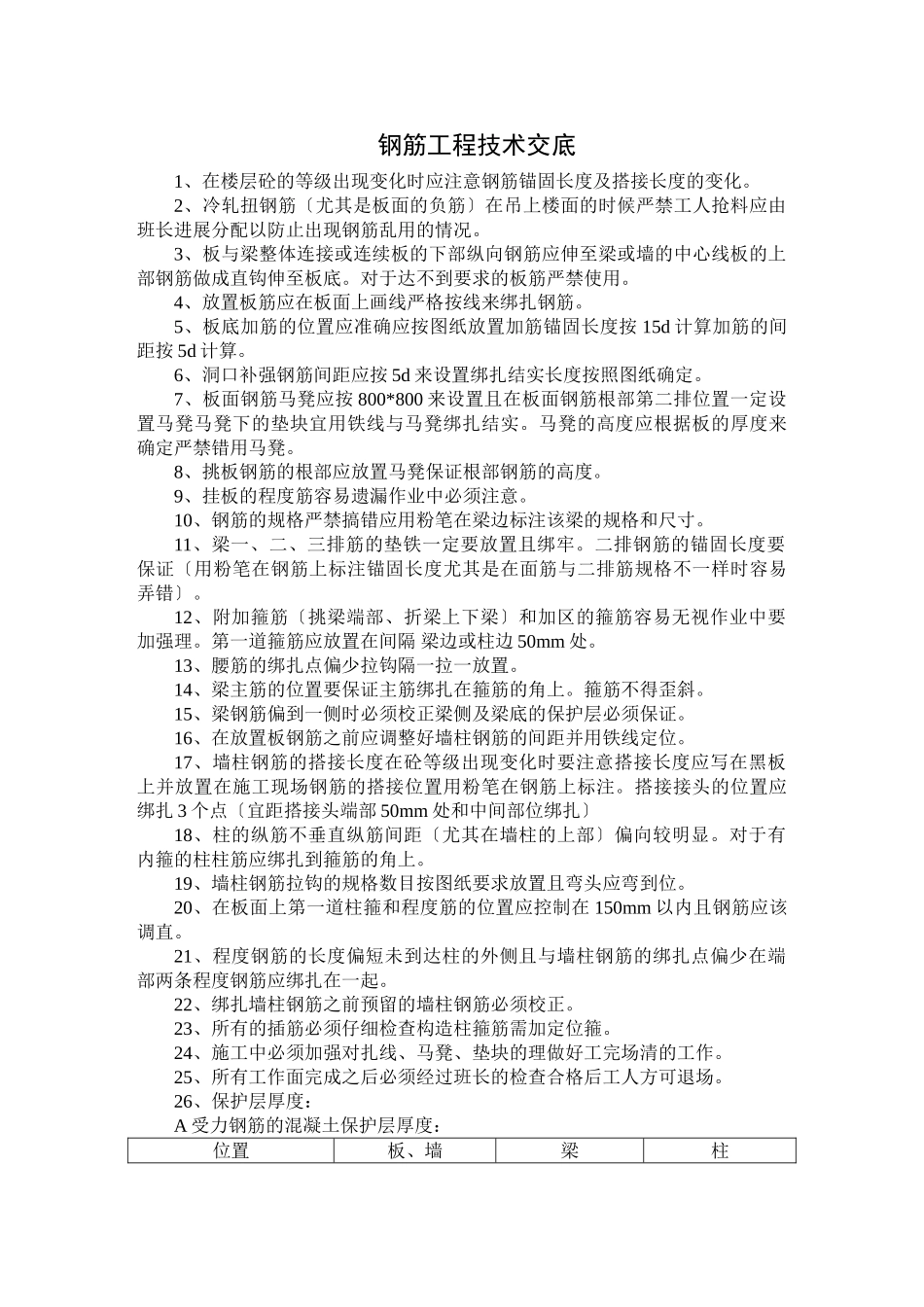

钢筋工程技术交底1、在楼层砼的等级出现变化时应注意钢筋锚固长度及搭接长度的变化
2、冷轧扭钢筋〔尤其是板面的负筋〕在吊上楼面的时候严禁工人抢料应由班长进展分配以防止出现钢筋乱用的情况
3、板与梁整体连接或连续板的下部纵向钢筋应伸至梁或墙的中心线板的上部钢筋做成直钩伸至板底
对于达不到要求的板筋严禁使用
4、放置板筋应在板面上画线严格按线来绑扎钢筋
5、板底加筋的位置应准确应按图纸放置加筋锚固长度按15d计算加筋的间距按5d计算
6、洞口补强钢筋间距应按5d来设置绑扎结实长度按照图纸确定
7、板面钢筋马凳应按800*800来设置且在板面钢筋根部第二排位置一定设置马凳马凳下的垫块宜用铁线与马凳绑扎结实
马凳的高度应根据板的厚度来确定严禁错用马凳
8、挑板钢筋的根部应放置马凳保证根部钢筋的高度
9、挂板的程度筋容易遗漏作业中必须注意
10、钢筋的规格严禁搞错应用粉笔在梁边标注该梁的规格和尺寸
11、梁一、二、三排筋的垫铁一定要放置且绑牢
二排钢筋的锚固长度要保证〔用粉笔在钢筋上标注锚固长度尤其是在面筋与二排筋规格不一样时容易弄错〕
12、附加箍筋〔挑梁端部、折梁上下梁〕和加区的箍筋容易无视作业中要加强理
第一道箍筋应放置在间隔梁边或柱边50mm处
13、腰筋的绑扎点偏少拉钩隔一拉一放置
14、梁主筋的位置要保证主筋绑扎在箍筋的角上
箍筋不得歪斜
15、梁钢筋偏到一侧时必须校正梁侧及梁底的保护层必须保证
16、在放置板钢筋之前应调整好墙柱钢筋的间距并用铁线定位
17、墙柱钢筋的搭接长度在砼等级出现变化时要注意搭接长度应写在黑板上并放置在施工现场钢筋的搭接位置用粉笔在钢筋上标注
搭接接头的位置应绑扎3个点〔宜距搭接头端部50mm处和中间部位绑扎〕18、柱的纵筋不垂直纵筋间距〔尤其在墙柱的上部〕偏向较明显
对于有内箍的柱柱筋应绑扎到箍筋的角上
19、墙柱钢筋拉钩的规格数目按图纸要求放置
