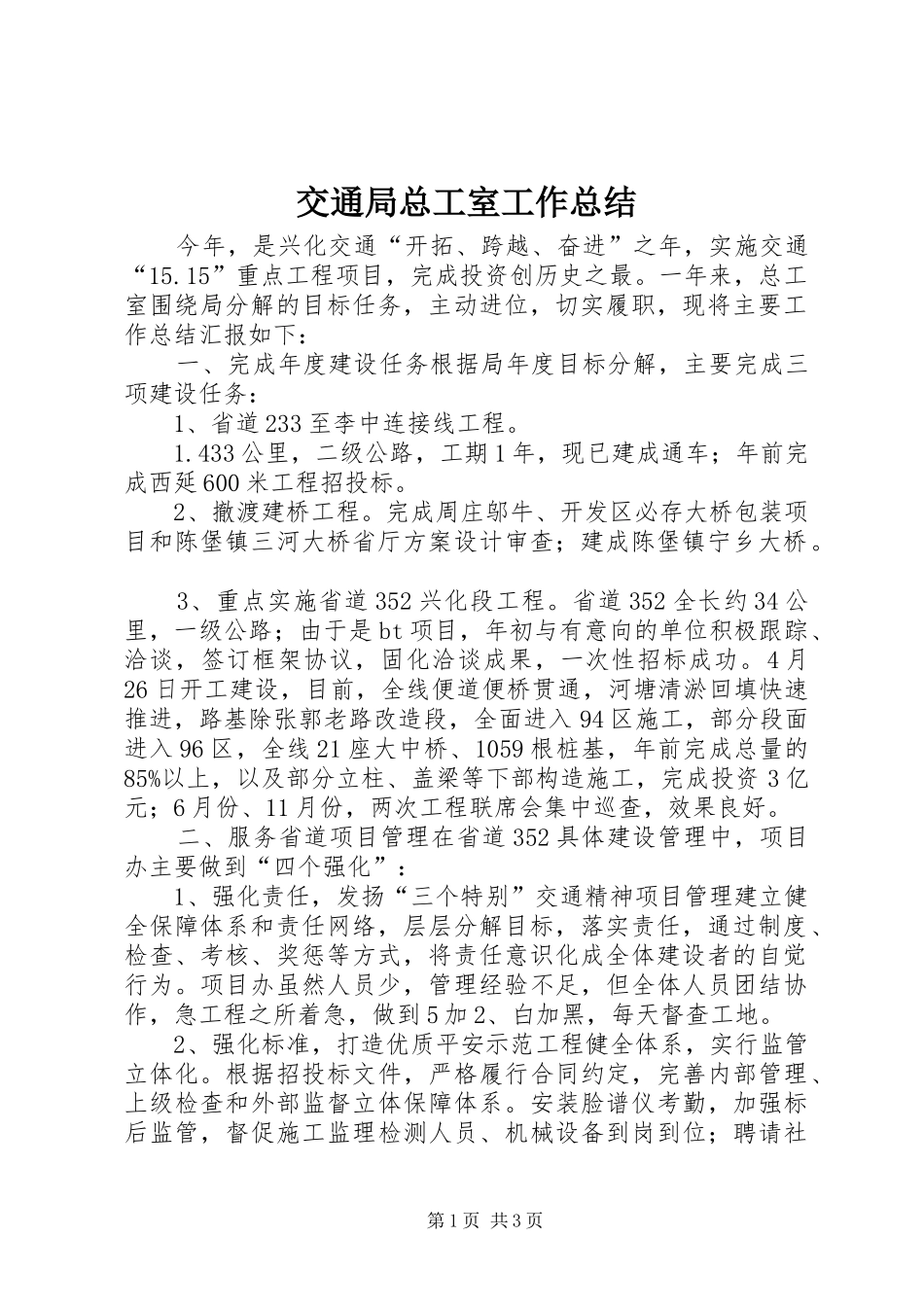

交通局总工室工作总结今年,是兴化交通“开拓、跨越、奋进”之年,实施交通“15
15”重点工程项目,完成投资创历史之最
一年来,总工室围绕局分解的目标任务,主动进位,切实履职,现将主要工作总结汇报如下:一、完成年度建设任务根据局年度目标分解,主要完成三项建设任务:1、省道233至李中连接线工程
433公里,二级公路,工期1年,现已建成通车;年前完成西延600米工程招投标
2、撤渡建桥工程
完成周庄邬牛、开发区必存大桥包装项目和陈堡镇三河大桥省厅方案设计审查;建成陈堡镇宁乡大桥
3、重点实施省道352兴化段工程
省道352全长约34公里,一级公路;由于是bt项目,年初与有意向的单位积极跟踪、洽谈,签订框架协议,固化洽谈成果,一次性招标成功
4月26日开工建设,目前,全线便道便桥贯通,河塘清淤回填快速推进,路基除张郭老路改造段,全面进入94区施工,部分段面进入96区,全线21座大中桥、1059根桩基,年前完成总量的85%以上,以及部分立柱、盖梁等下部构造施工,完成投资3亿元;6月份、11月份,两次工程联席会集中巡查,效果良好
二、服务省道项目管理在省道352具体建设管理中,项目办主要做到“四个强化”:1、强化责任,发扬“三个特别”交通精神项目管理建立健全保障体系和责任网络,层层分解目标,落实责任,通过制度、检查、考核、奖惩等方式,将责任意识化成全体建设者的自觉行为
项目办虽然人员少,管理经验不足,但全体人员团结协作,急工程之所着急,做到5加2、白加黑,每天督查工地
2、强化标准,打造优质平安示范工程健全体系,实行监管立体化
根据招投标文件,严格履行合同约定,完善内部管理、上级检查和外部监督立体保障体系
安装脸谱仪考勤,加强标后监管,督促施工监理检测人员、机械设备到岗到位;聘请社第1页共3页会监督员、廉政监理员,走进工地,每月开展活动;还在施工现场设立质量责任公示牌,广泛接受社
