XX年项目部年终工作总结一、项目部人员结构概况项目部现有人员325人,其中领导班子5人,各职能办公室63人,斜坡道68人,副井60人,主井59人,马庄箕斗井70人二、1至10月份各项指标完成情况(一)生产指标完成情况2017年1月至10月底,副井完成井筒及硐室共198m(7487msup3;),目前井深620m,剩余井筒40m(截止到10月25日),包括-454m双侧马头门1层、-444m管子道1层

主井完成井筒及硐室共290m(8779msup3;),目前井筒工程已完工,准备壁后注浆及井筒移交工作
斜坡道完成巷道掘砌1285m(25506msup3;),目前施工里程至1990m,主斜坡道工程断面变化频繁,弯曲段较多,工作面岩石垂直裂隙发育
马庄箕斗井完成井筒掘砌270m(4492msup3;),目前井筒深度416m,剩余井筒254m及两层计量装载硐室
(二)经营指标完成情况从2017年12月26日起截止至2017年10月25日***项目部完成产值4107万,年计划4636万,完成年产值计划的88
6%;截止2017年10月底回收工程款2993万元,预计11月回款360万元,12月回款260万元
(三)安全情况2017年1至10月,组织开展安全培训10次,安全培训930人次;开展各类安全检查29次,发现隐患470项,整改470项,整改完成率100%;查处三违人员38人次,共计罚款7570元;特殊工种岗位人数55人,持证人数55人,持证上岗率100%;组织管理人员进行安全资格证培训,培训取证12人次;1-10月份共发生事故8次,死亡2人,重伤1人,轻伤6人
三、存在的问题2017年***项目部由于三条竖井先后出水,生产未能正常进行,经营状况不佳,出现亏损
结合项目部现场实际,***项目部亏损原因有如下几点

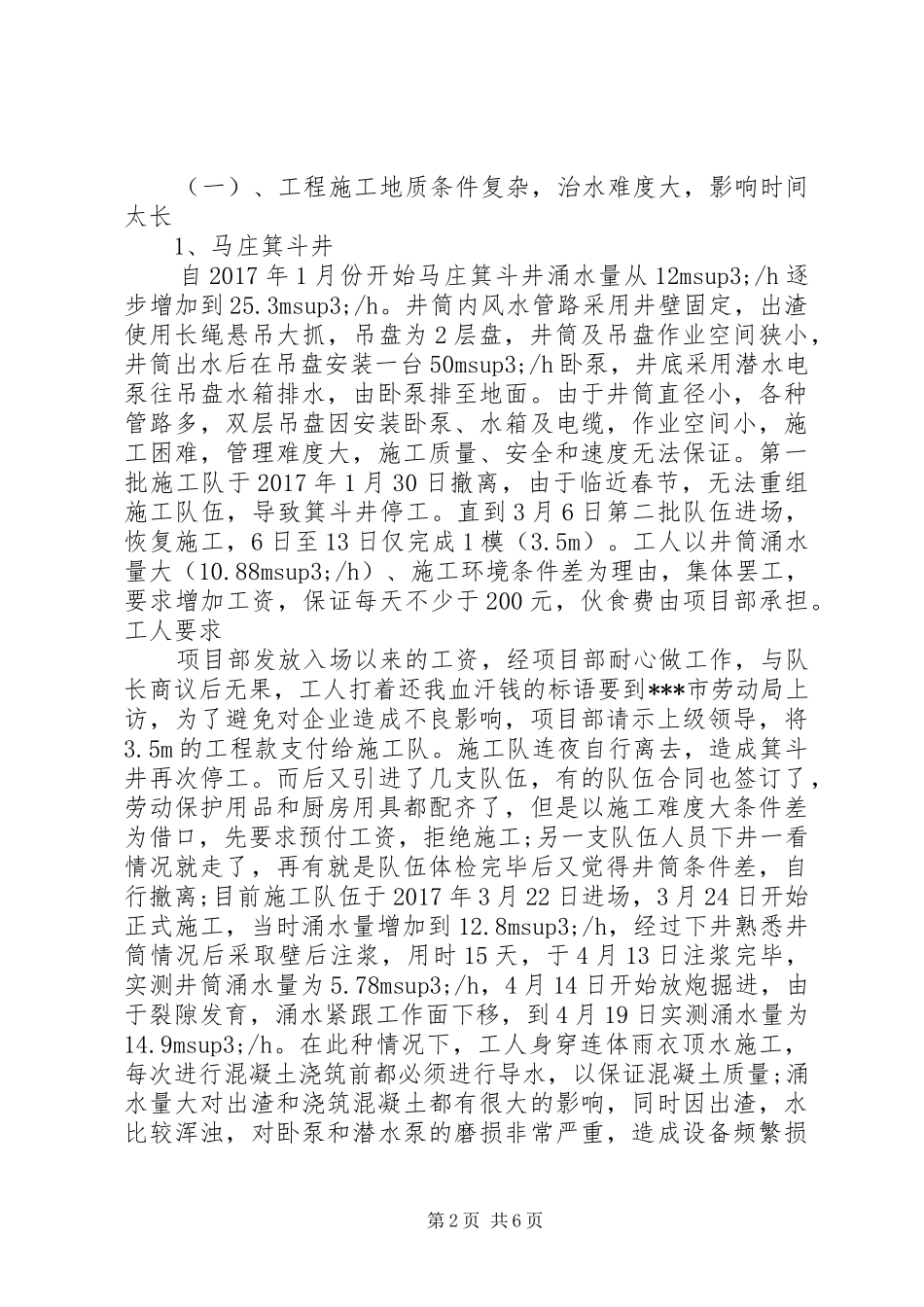

第1页共6页(一)、工程施工地质条件复杂,治水难度大,影响时间太长1、
