XX年市水利局年度工作总结(一)防汛防台工作取得明显成效
1、全面落实以行政首长负责制为核心的各类防汛责任制
调整、完善基层责任网格设置和责任人,全市76个镇、街道(包括3个经济功能区管委会)设立了防汛防旱指挥部,1112个村(社区)设立了防汛防台工作小组
共建立防汛责任网络9541个,避灾场所1110处;镇、村级防汛防台责任人及重要水利工程防汛责任人在《嘉兴日报》等主要媒体上向社会公布,接受群众的监督
2、积极调度各类水利工程进行预排预泄和防洪排涝
在防御洪涝台风过程中,全年启动南排工程各泵闸累计排水21
并在8月持续阴雨期间,首次启用独山应急排涝工程,收到良好效果
市区大包围城市防洪工程在梅汛和8月份持续阴雨期间单泵累计运行时间668
6小时,总排水量达2888
在调度水利工程排涝的同时,积极协商太湖局和省防指错锋调度周边水利工程,有效减轻了上游来水对我市的影响
3、抓好抢险物资储备和抢险队伍建设
全市现有县级以上防汛物资仓库面积6883平方米,坚持实物储备和协议储备相结合的原则,全市储备防汛物资主要有:木材6156
7立方米,铅丝铁钉50
4吨,草包24
28万只,麻袋49
39万只,编织袋336
7万只,救生衣8687件、挖掘机276台,推土机120台,装卸机148辆
同时,按照预案的要求,各县(市、区)均落实了防汛抢险队伍和抢险人员
全市组建了以人武部和各乡镇为主要责任单位的各级抢险队伍组织,落实抢险队伍994个14599人,并正在积极筹备市级防汛防台专业抢险队
开启“嘉兴防汛”官方微信,进一步提升抢险救灾和公众预警能力

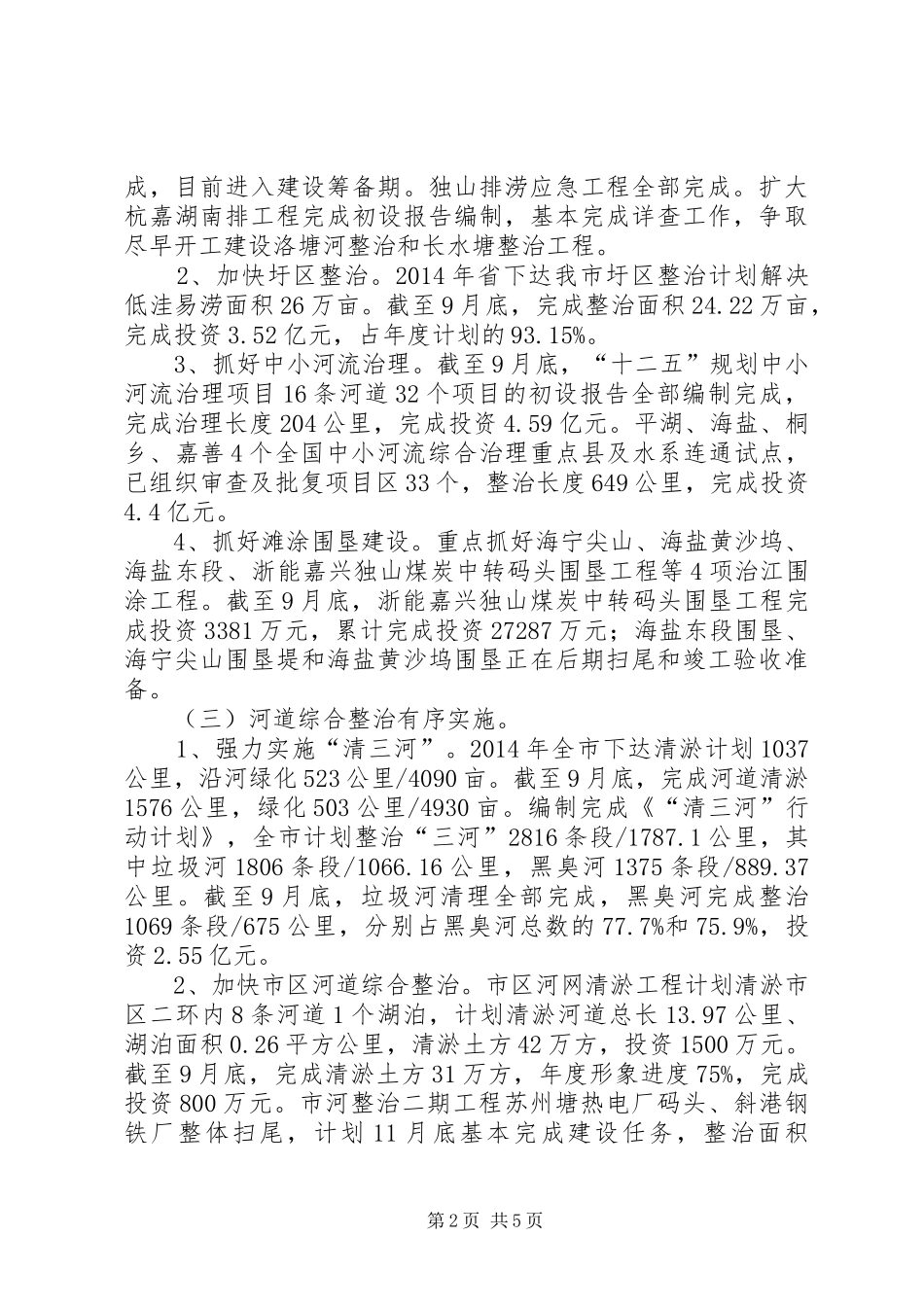

(二)重点水利工程建设稳步推进
1、加快治太骨干工程工作进度
加快推进平湖塘延伸拓浚工程、扩大杭嘉湖南排工程、南排工程除险加固工程等项目前期工作

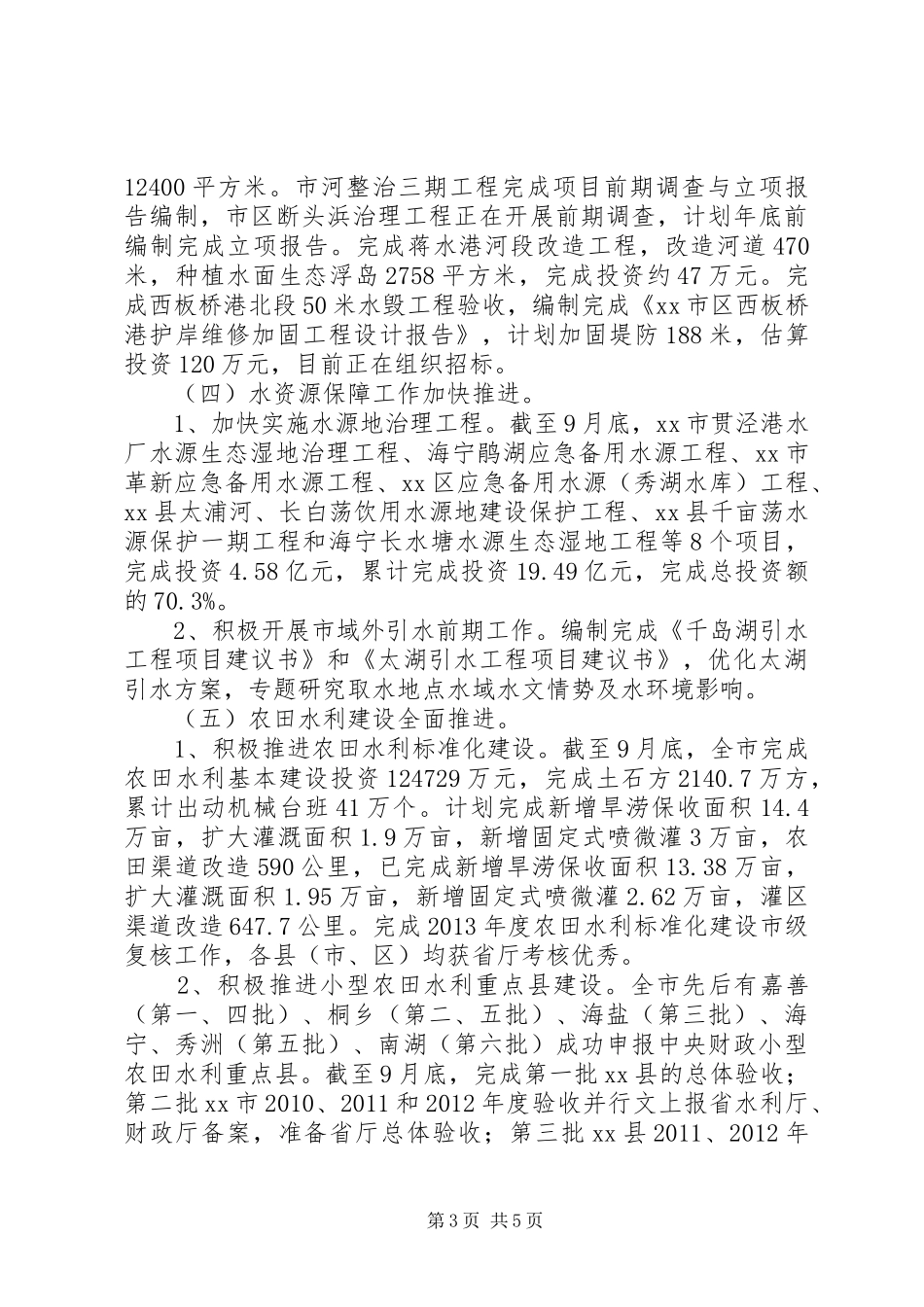

平湖塘延伸拓浚工程初设获省发改委批复,征地移民安置规划编制、工程征迁移民安置监督
