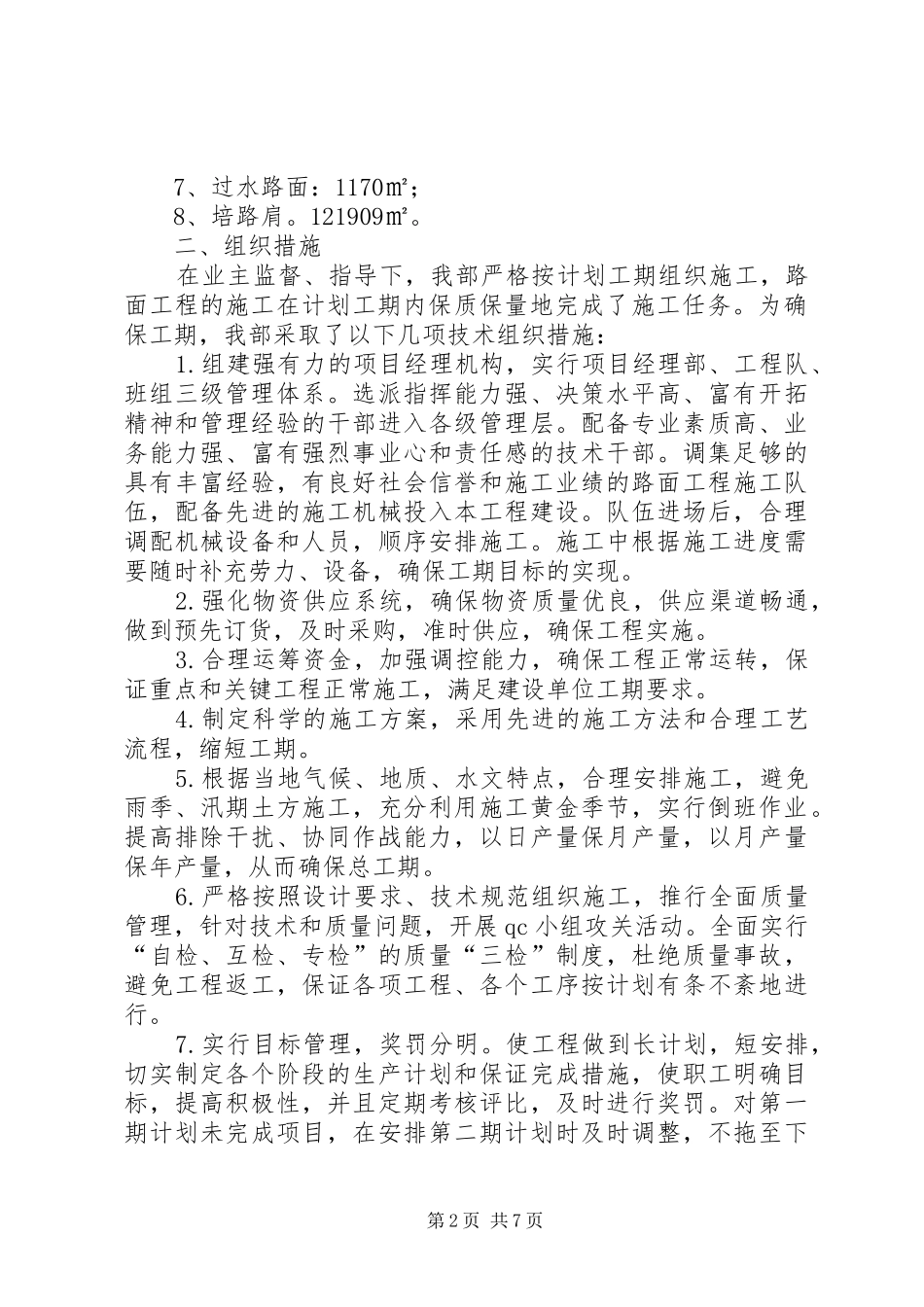

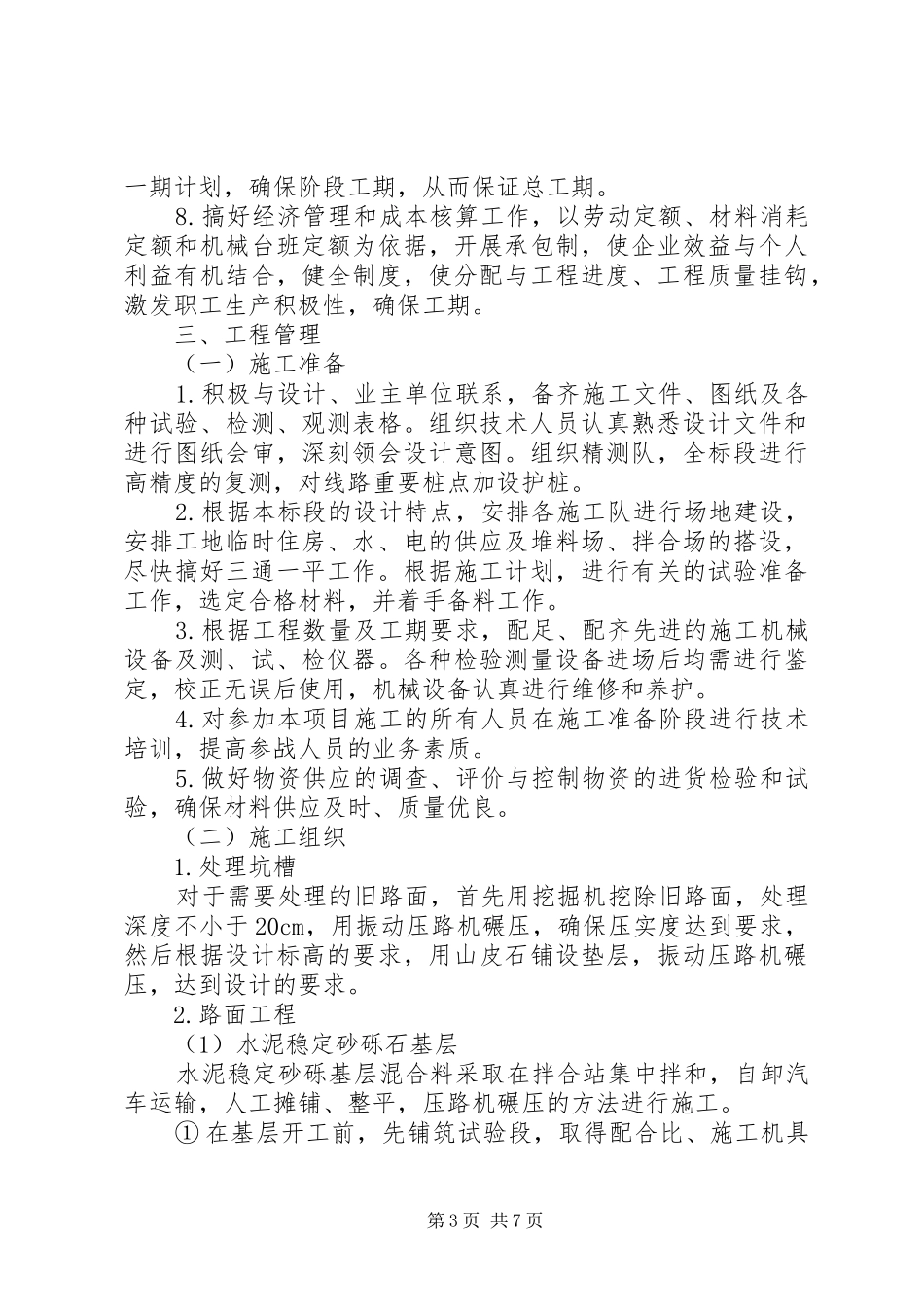

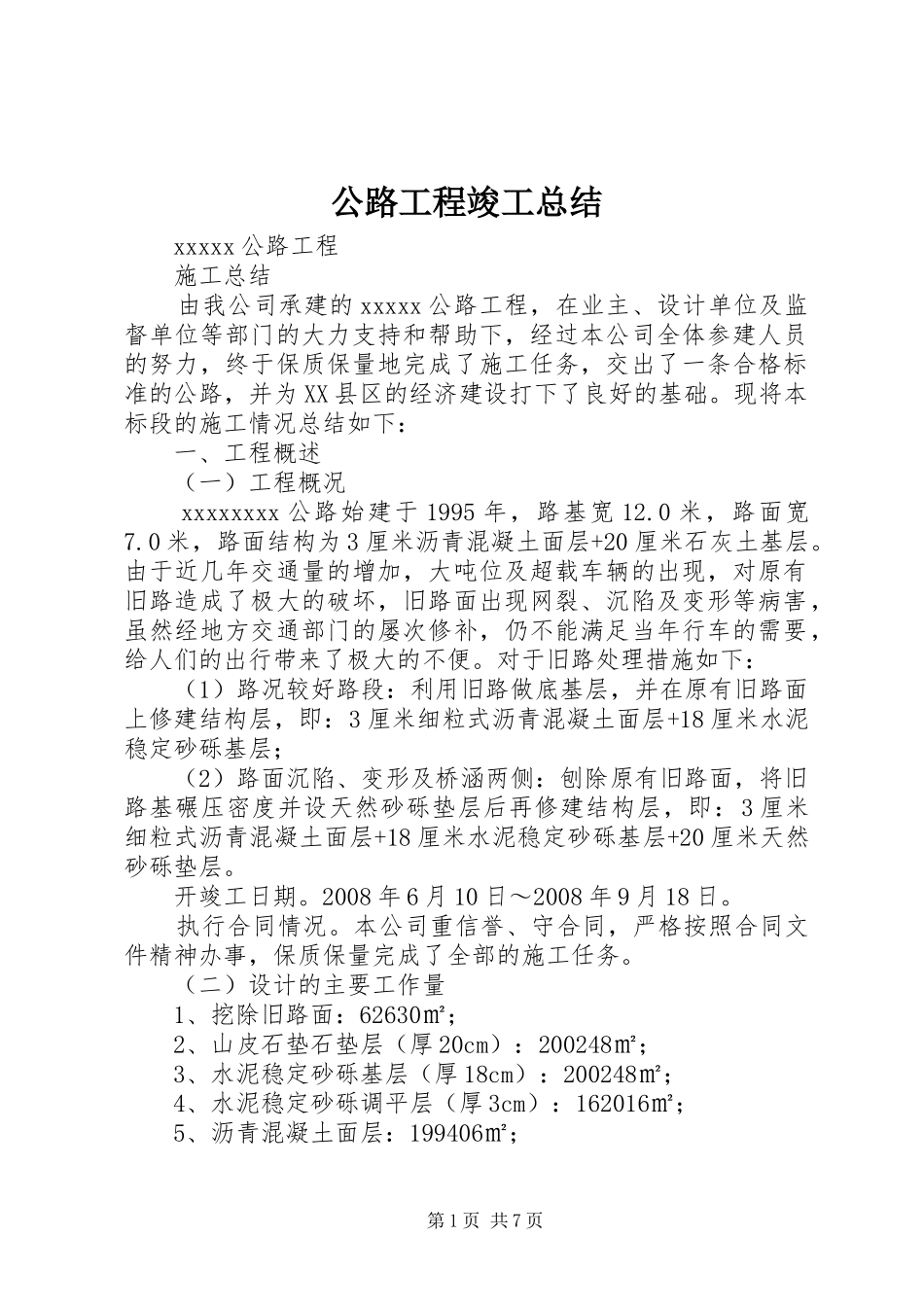

公路工程竣工总结xxxxx公路工程施工总结由我公司承建的xxxxx公路工程,在业主、设计单位及监督单位等部门的大力支持和帮助下,经过本公司全体参建人员的努力,终于保质保量地完成了施工任务,交出了一条合格标准的公路,并为XX县区的经济建设打下了良好的基础
现将本标段的施工情况总结如下:一、工程概述(一)工程概况xxxxxxxx公路始建于1995年,路基宽12
0米,路面宽7
0米,路面结构为3厘米沥青混凝土面层+20厘米石灰土基层
由于近几年交通量的增加,大吨位及超载车辆的出现,对原有旧路造成了极大的破坏,旧路面出现网裂、沉陷及变形等病害,虽然经地方交通部门的屡次修补,仍不能满足当年行车的需要,给人们的出行带来了极大的不便
对于旧路处理措施如下:(1)路况较好路段:利用旧路做底基层,并在原有旧路面上修建结构层,即:3厘米细粒式沥青混凝土面层+18厘米水泥稳定砂砾基层;(2)路面沉陷、变形及桥涵两侧:刨除原有旧路面,将旧路基碾压密度并设天然砂砾垫层后再修建结构层,即:3厘米细粒式沥青混凝土面层+18厘米水泥稳定砂砾基层+20厘米天然砂砾垫层
2008年6月10日~2008年9月18日
执行合同情况
本公司重信誉、守合同,严格按照合同文件精神办事,保质保量完成了全部的施工任务
(二)设计的主要工作量1、挖除旧路面:62630㎡;2、山皮石垫石垫层(厚20cm):200248㎡;3、水泥稳定砂砾基层(厚18cm):200248㎡;4、水泥稳定砂砾调平层(厚3cm):162016㎡;5、沥青混凝土面层:199406㎡;第1页共7页7、过水路面:1170㎡;8、培路肩
121909㎡
二、组织措施在业主监督、指导下,我部严格按计划工期组织施工,路面工程的施工在计划工期内保质保量地完成了施工任务
为确保工期,我部采取了以下几项技术组织措施:1
组建强有力的项目经理机构,实行项
