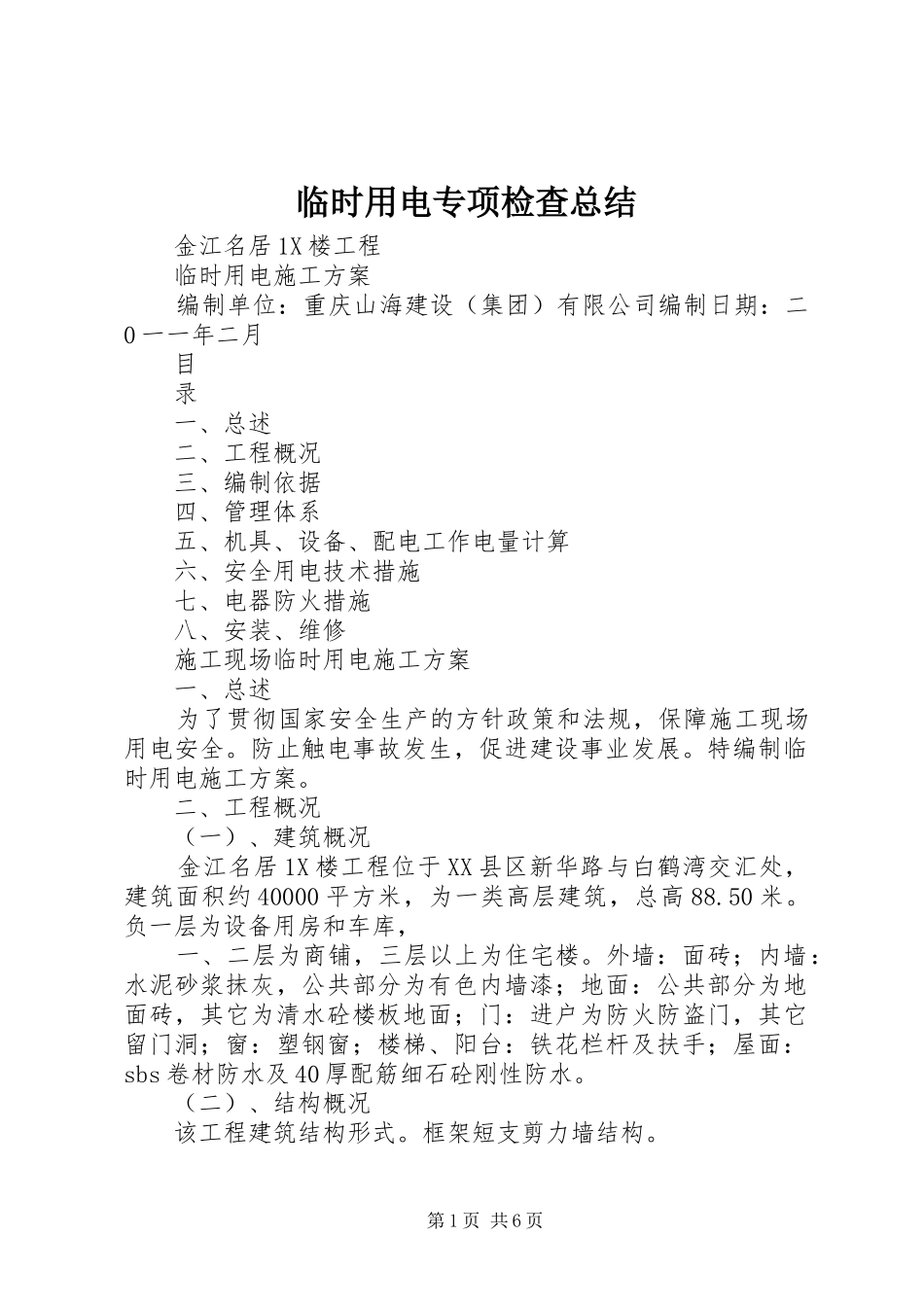

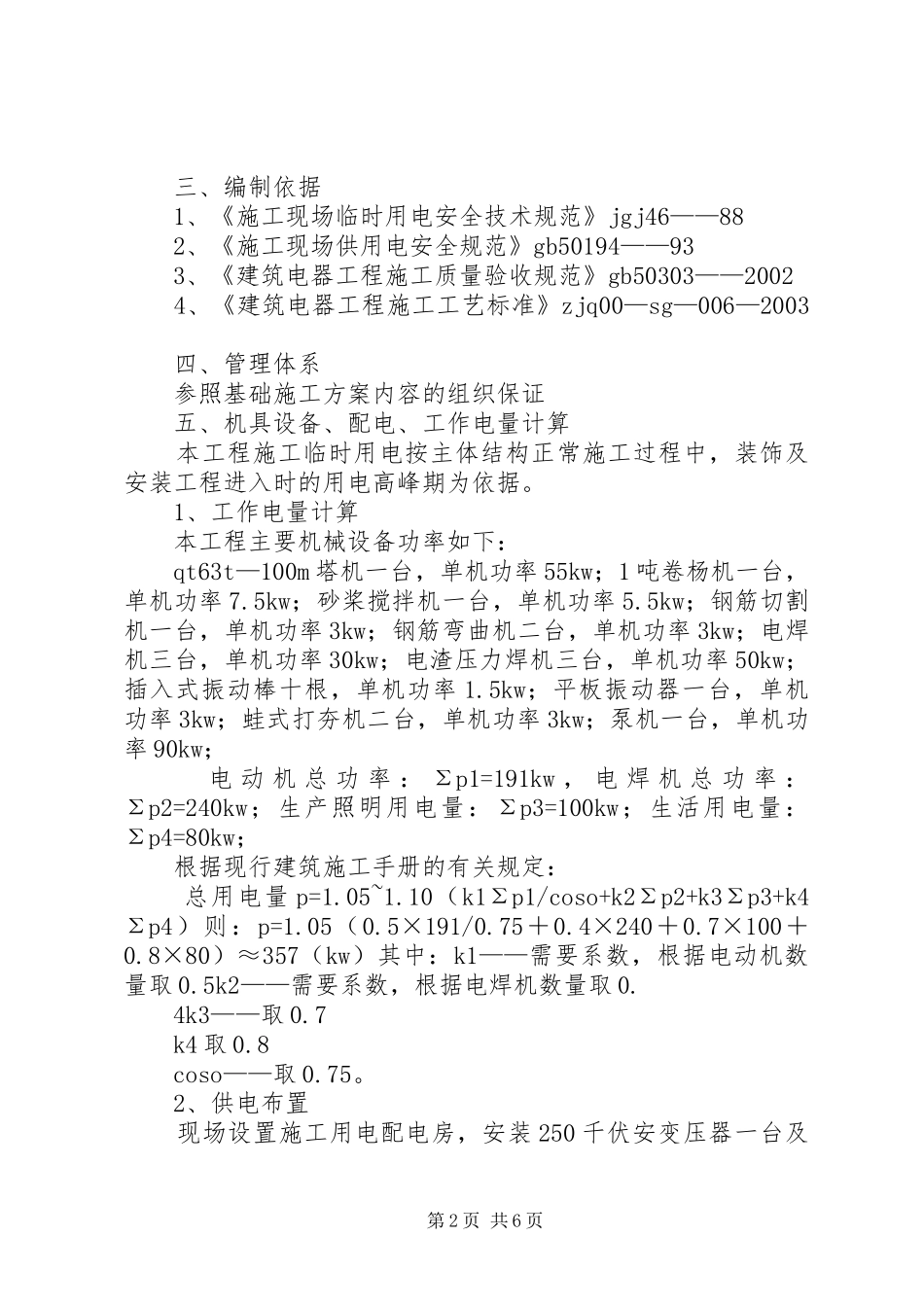

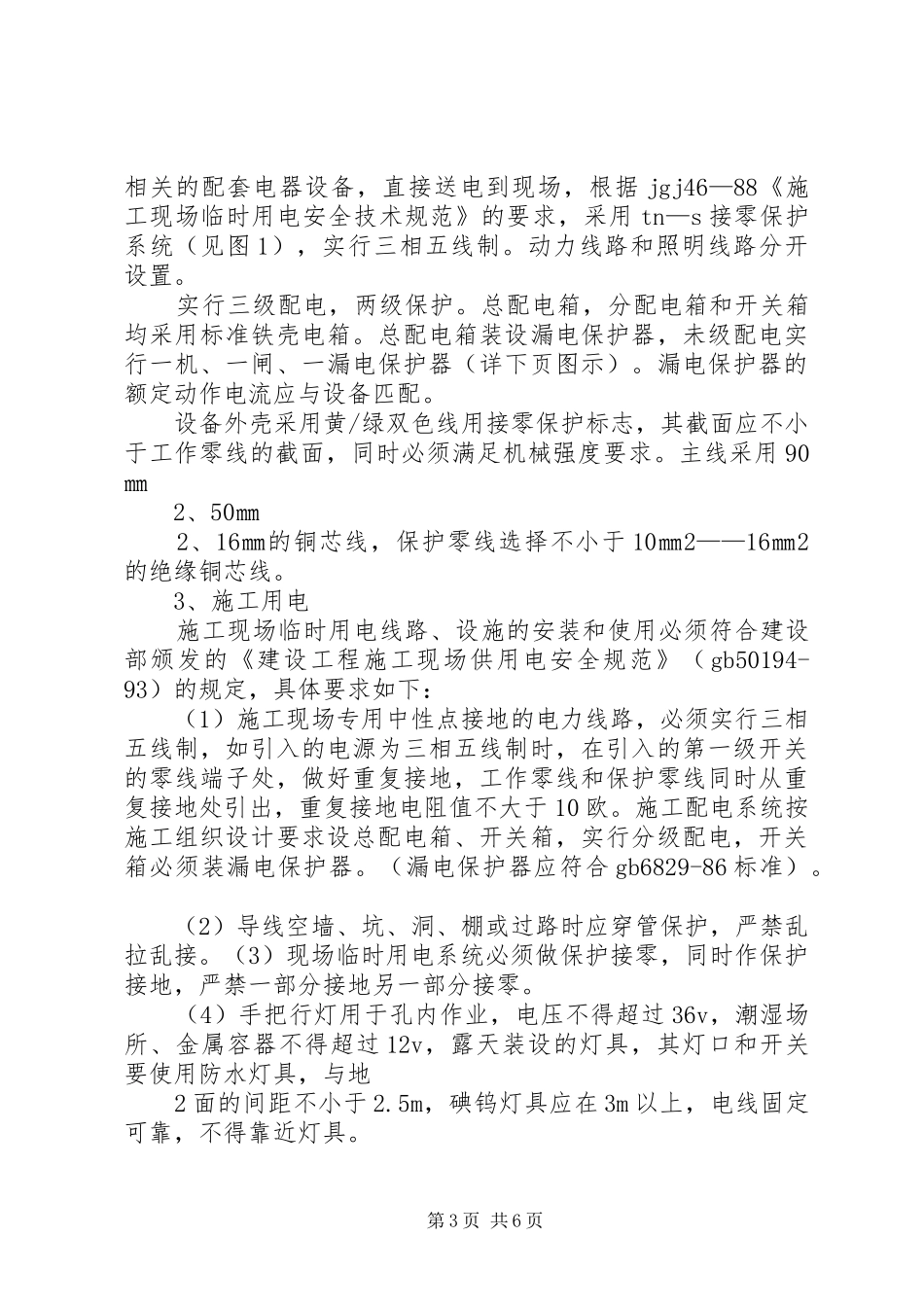

临时用电专项检查总结金江名居1X楼工程临时用电施工方案编制单位:重庆山海建设(集团)有限公司编制日期:二0一一年二月目录一、总述二、工程概况三、编制依据四、管理体系五、机具、设备、配电工作电量计算六、安全用电技术措施七、电器防火措施八、安装、维修施工现场临时用电施工方案一、总述为了贯彻国家安全生产的方针政策和法规,保障施工现场用电安全。防止触电事故发生,促进建设事业发展。特编制临时用电施工方案。二、工程概况(一)、建筑概况金江名居1X楼工程位于XX县区新华路与白鹤湾交汇处,建筑面积约40000平方米,为一类高层建筑,总高88.50米。负一层为设备用房和车库,一、二层为商铺,三层以上为住宅楼。外墙:面砖;内墙:水泥砂浆抹灰,公共部分为有色内墙漆;地面:公共部分为地面砖,其它为清水砼楼板地面;门:进户为防火防盗门,其它留门洞;窗:塑钢窗;楼梯、阳台:铁花栏杆及扶手;屋面:sbs卷材防水及40厚配筋细石砼刚性防水。(二)、结构概况该工程建筑结构形式。框架短支剪力墙结构。第1页共6页三、编制依据1、《施工现场临时用电安全技术规范》jgj46——882、《施工现场供用电安全规范》gb50194——933、《建筑电器工程施工质量验收规范》gb50303——20024、《建筑电器工程施工工艺标准》zjq00—sg—006—2003四、管理体系参照基础施工方案内容的组织保证五、机具设备、配电、工作电量计算本工程施工临时用电按主体结构正常施工过程中,装饰及安装工程进入时的用电高峰期为依据。1、工作电量计算本工程主要机械设备功率如下:qt63t—100m塔机一台,单机功率55kw;1吨卷杨机一台,单机功率7.5kw;砂桨搅拌机一台,单机功率5.5kw;钢筋切割机一台,单机功率3kw;钢筋弯曲机二台,单机功率3kw;电焊机三台,单机功率30kw;电渣压力焊机三台,单机功率50kw;插入式振动棒十根,单机功率1.5kw;平板振动器一台,单机功率3kw;蛙式打夯机二台,单机功率3kw;泵机一台,单机功率90kw;电动机总功率:Σp1=191kw,电焊机总功率:Σp2=240kw;生产照明用电量:Σp3=100kw;生活用电量:Σp4=80kw;根据现行建筑施工手册的有关规定:总用电量p=1.05~1.10(k1Σp1/coso+k2Σp2+k3Σp3+k4Σp4)则:p=1.05(0.5×191/0.75+0.4×240+0.7×100+0.8×80)≈357(kw)其中:k1——需要系数,根据电动机数量取0.5k2——需要系数,根据电焊机数量取0.4k3——取0.7k4取0.8coso——取0.75。2、供电布置现场设置施工用电配电房,安装250千伏安变压器一台及第2页共6页相关的配套电器设备,直接送电到现场,根据jgj46—88《施工现场临时用电安全技术规范》的要求,采用tn—s接零保护系统(见图1),实行三相五线制。动力线路和照明线路分开设置。实行三级配电,两级保护。总配电箱,分配电箱和开关箱均采用标准铁壳电箱。总配电箱装设漏电保护器,未级配电实行一机、一闸、一漏电保护器(详下页图示)。漏电保护器的额定动作电流应与设备匹配。设备外壳采用黄/绿双色线用接零保护标志,其截面应不小于工作零线的截面,同时必须满足机械强度要求。主线采用90㎜2、50㎜2、16㎜的铜芯线,保护零线选择不小于10㎜2——16㎜2的绝缘铜芯线。3、施工用电施工现场临时用电线路、设施的安装和使用必须符合建设部颁发的《建设工程施工现场供用电安全规范》(gb50194-93)的规定,具体要求如下:(1)施工现场专用中性点接地的电力线路,必须实行三相五线制,如引入的电源为三相五线制时,在引入的第一级开关的零线端子处,做好重复接地,工作零线和保护零线同时从重复接地处引出,重复接地电阻值不大于10欧。施工配电系统按施工组织设计要求设总配电箱、开关箱,实行分级配电,开关箱必须装漏电保护器。(漏电保护器应符合gb6829-86标准)。(2)导线空墙、坑、洞、棚或过路时应穿管保护,严禁乱拉乱接。(3)现场临时用电系统必须做保护接零,同时作保护接地,严禁一部分接地另一部分接零。(4)手把行灯用于孔内作业,电压不得超过36v,潮湿场所、金属容器不得超过12v,露天装设的灯具,其灯口和开关要使用防水灯具,与地2面的间距不小于2.5m,碘钨灯具应在3m以上,电线固定...
