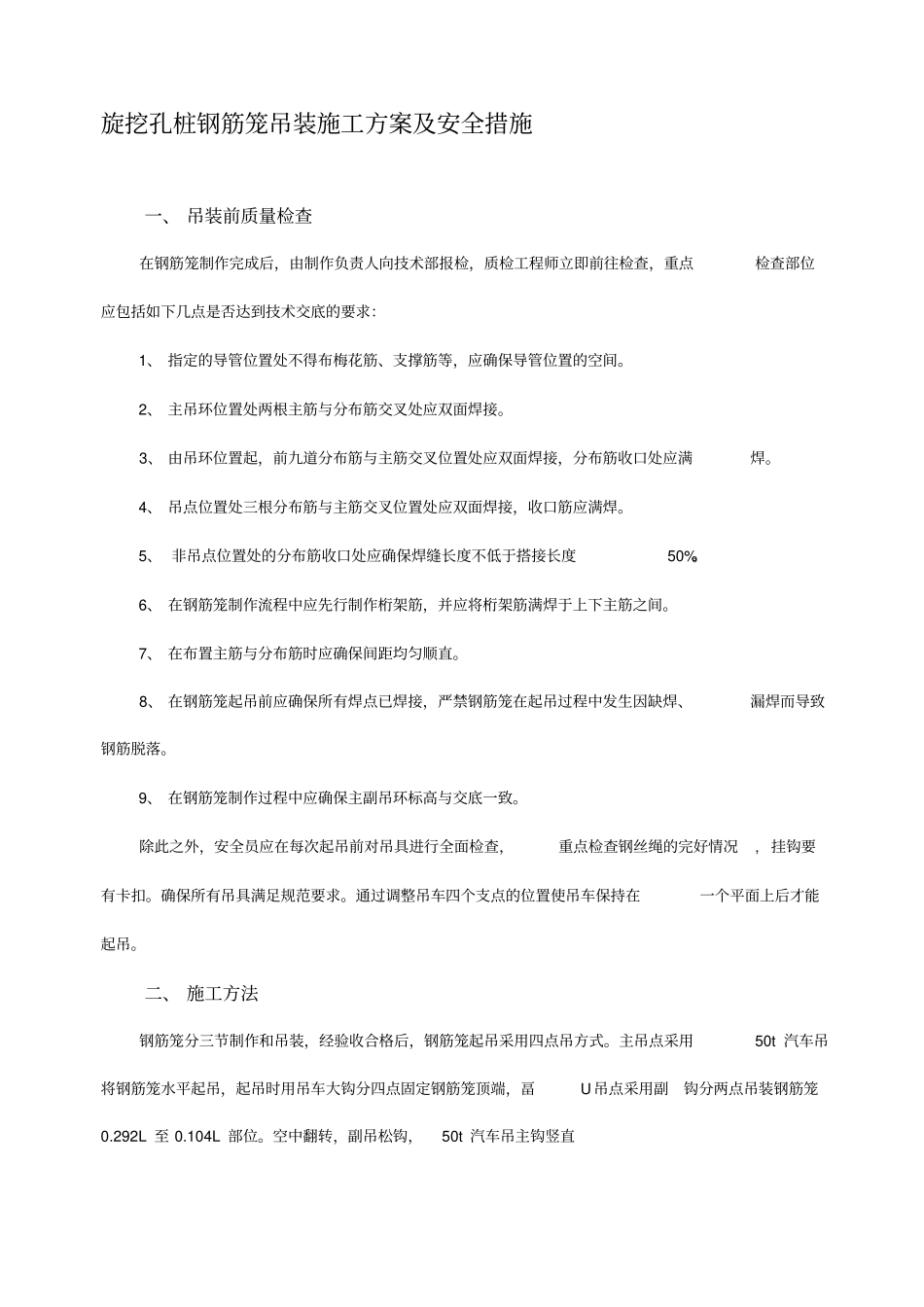

旋挖孔桩钢筋笼吊装施工方案及安全措施一、吊装前质量检查在钢筋笼制作完成后,由制作负责人向技术部报检,质检工程师立即前往检查,重点检查部位应包括如下几点是否达到技术交底的要求:1、指定的导管位置处不得布梅花筋、支撑筋等,应确保导管位置的空间
2、主吊环位置处两根主筋与分布筋交叉处应双面焊接
3、由吊环位置起,前九道分布筋与主筋交叉位置处应双面焊接,分布筋收口处应满焊
4、吊点位置处三根分布筋与主筋交叉位置处应双面焊接,收口筋应满焊
5、非吊点位置处的分布筋收口处应确保焊缝长度不低于搭接长度50%
6、在钢筋笼制作流程中应先行制作桁架筋,并应将桁架筋满焊于上下主筋之间
7、在布置主筋与分布筋时应确保间距均匀顺直
8、在钢筋笼起吊前应确保所有焊点已焊接,严禁钢筋笼在起吊过程中发生因缺焊、漏焊而导致钢筋脱落
9、在钢筋笼制作过程中应确保主副吊环标高与交底一致
除此之外,安全员应在每次起吊前对吊具进行全面检查,重点检查钢丝绳的完好情况,挂钩要有卡扣
确保所有吊具满足规范要求
通过调整吊车四个支点的位置使吊车保持在一个平面上后才能起吊

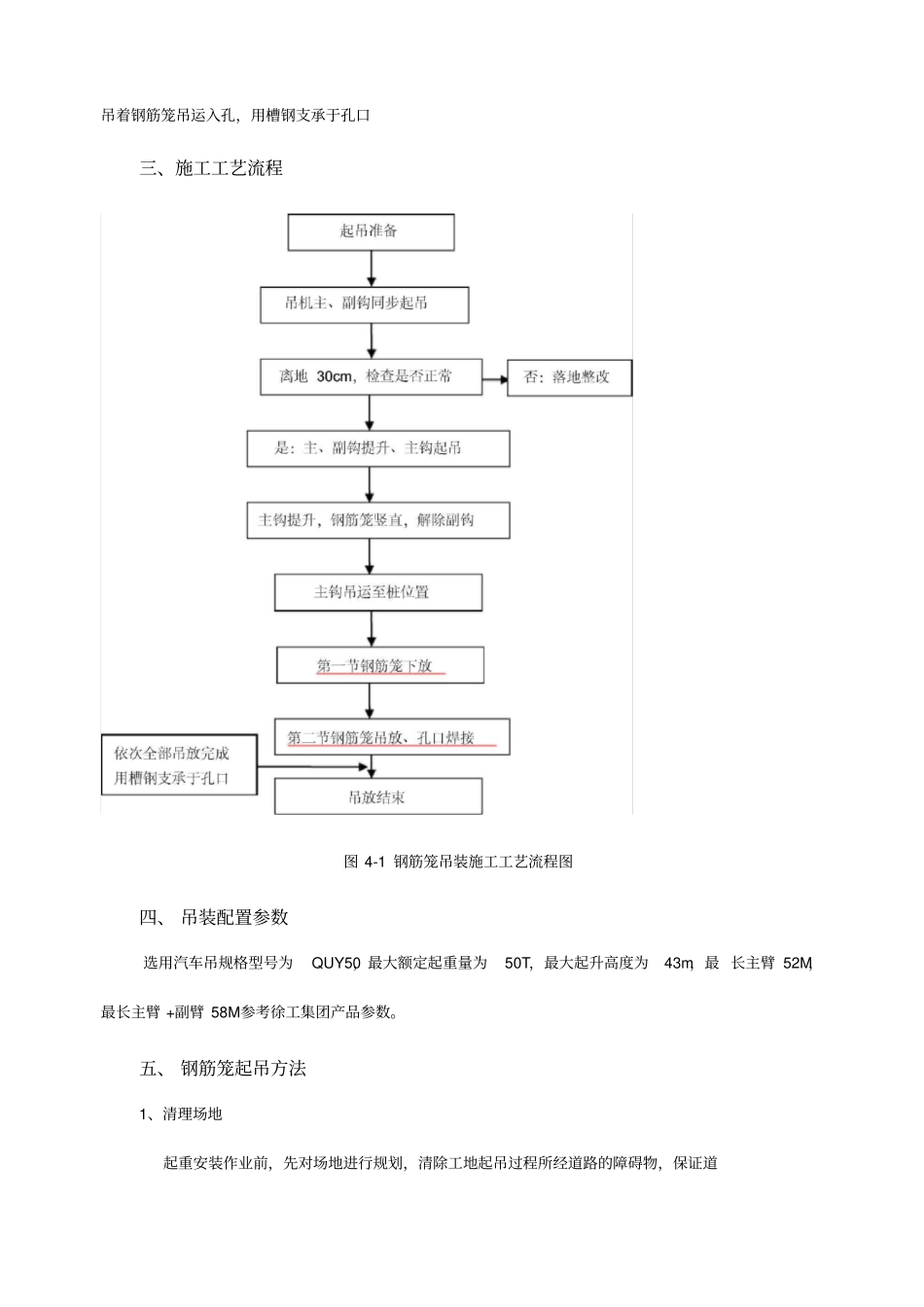

二、施工方法钢筋笼分三节制作和吊装,经验收合格后,钢筋笼起吊采用四点吊方式
主吊点采用50t汽车吊将钢筋笼水平起吊,起吊时用吊车大钩分四点固定钢筋笼顶端,畐U吊点采用副钩分两点吊装钢筋笼0
292L至0
104L部位
空中翻转,副吊松钩,50t汽车吊主钩竖直吊着钢筋笼吊运入孔,用槽钢支承于孔口三、施工工艺流程图4-1钢筋笼吊装施工工艺流程图四、吊装配置参数选用汽车吊规格型号为QUY50,最大额定起重量为50T,最大起升高度为43m,最长主臂52M,最长主臂+副臂58M参考徐工集团产品参数

五、钢筋笼起吊方法1、清理场地起重安装作业前,先对场地进行规划,清除工地起吊过程所经道路的障碍物,保证道路的平整度,并且组织人员对作业场地清扫,确保道路畅通、整洁
