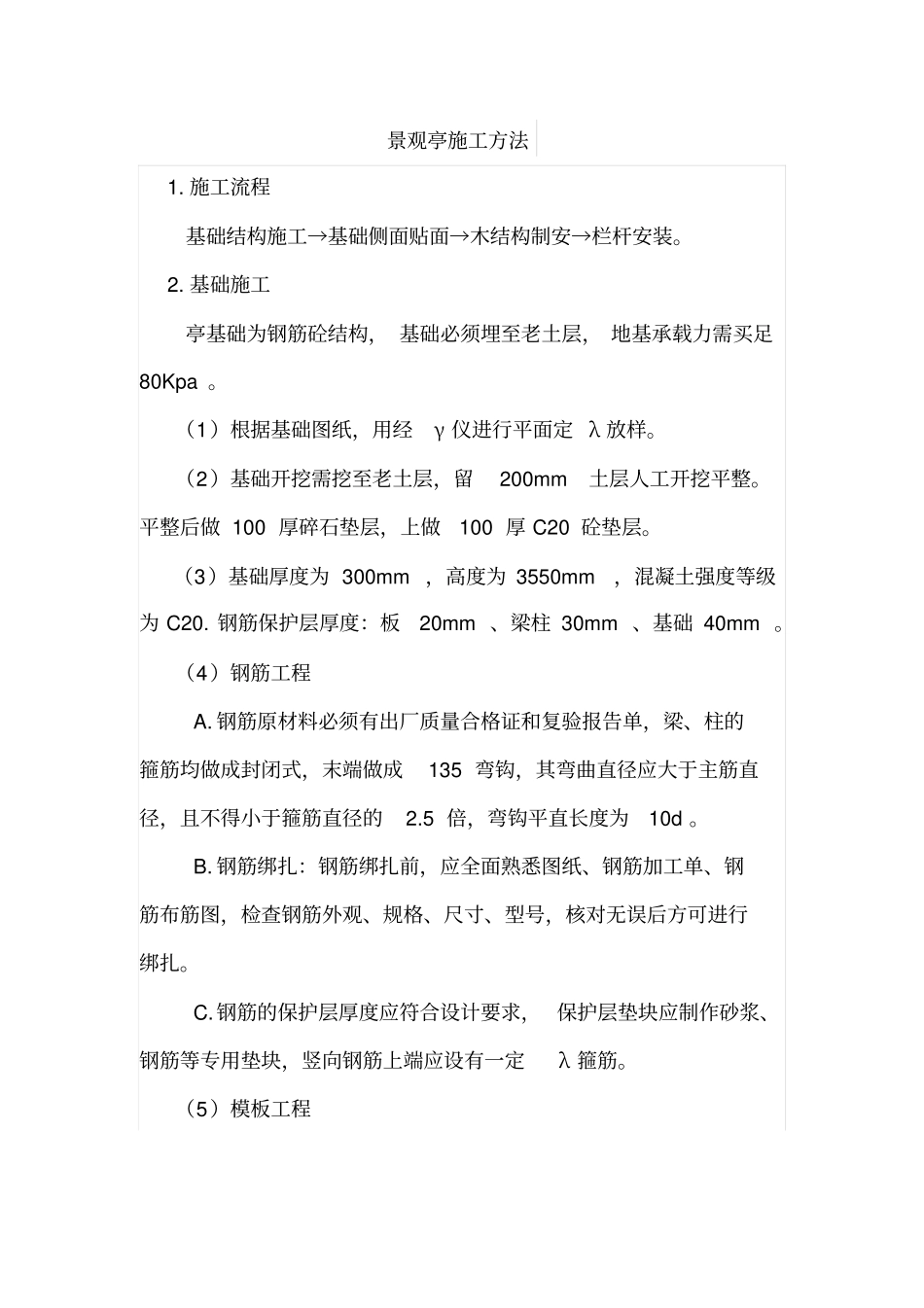

景观亭施工方法1
施工流程基础结构施工→基础侧面贴面→木结构制安→栏杆安装
基础施工亭基础为钢筋砼结构,基础必须埋至老土层,地基承载力需买足80Kpa
(1)根据基础图纸,用经γ仪进行平面定λ放样
(2)基础开挖需挖至老土层,留200mm土层人工开挖平整
平整后做100厚碎石垫层,上做100厚C20砼垫层
(3)基础厚度为300mm,高度为3550mm,混凝土强度等级为C20
钢筋保护层厚度:板20mm、梁柱30mm、基础40mm
(4)钢筋工程A
钢筋原材料必须有出厂质量合格证和复验报告单,梁、柱的箍筋均做成封闭式,末端做成135弯钩,其弯曲直径应大于主筋直径,且不得小于箍筋直径的2
5倍,弯钩平直长度为10d
钢筋绑扎:钢筋绑扎前,应全面熟悉图纸、钢筋加工单、钢筋布筋图,检查钢筋外观、规格、尺寸、型号,核对无误后方可进行绑扎
钢筋的保护层厚度应符合设计要求,保护层垫块应制作砂浆、钢筋等专用垫块,竖向钢筋上端应设有一定λ箍筋

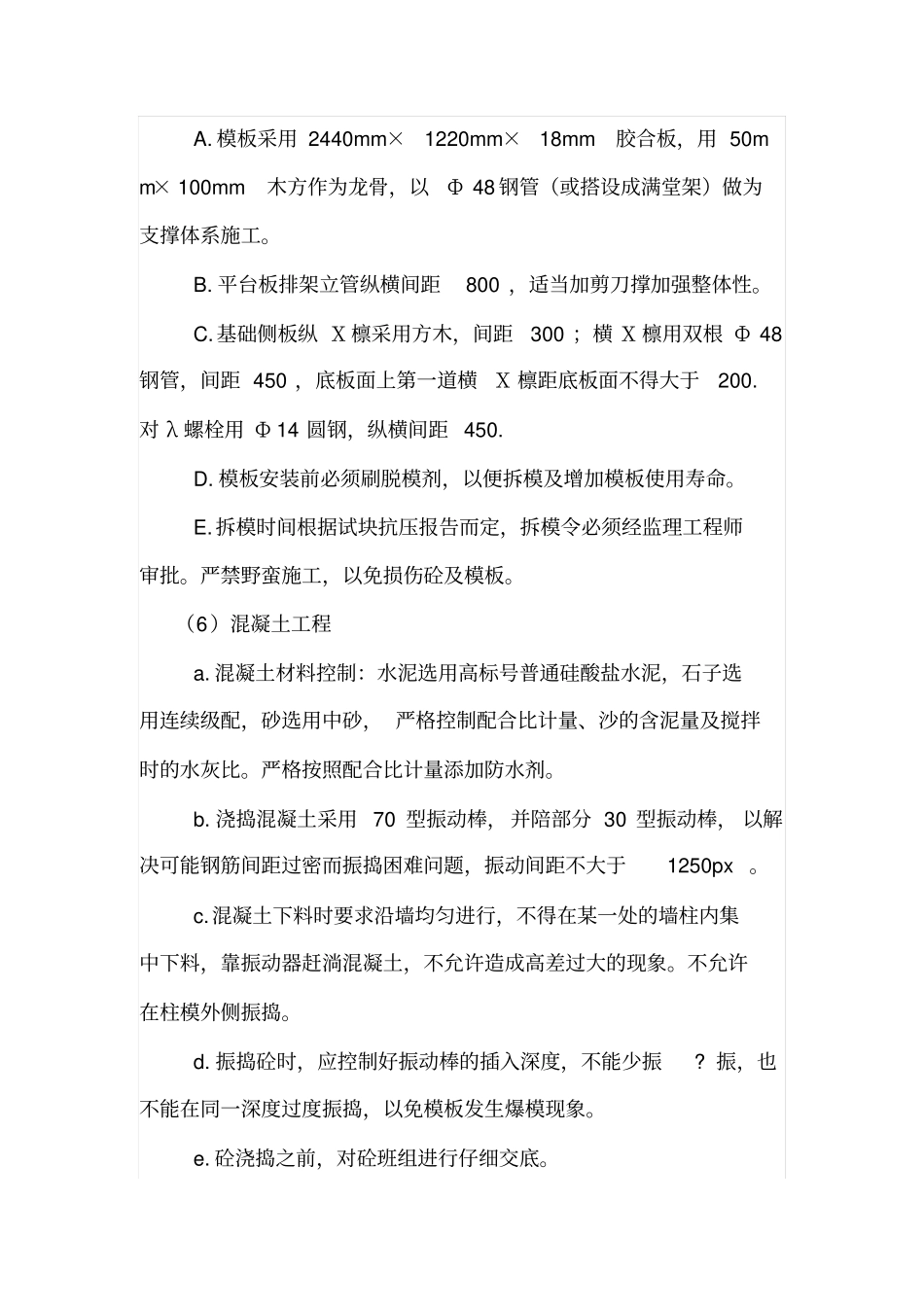

(5)模板工程A
模板采用2440mm×1220mm×18mm胶合板,用50mm×100mm木方作为龙骨,以Ф48钢管(或搭设成满堂架)做为支撑体系施工
平台板排架立管纵横间距800,适当加剪刀撑加强整体性
基础侧板纵Χ檩采用方木,间距300;横Χ檩用双根Ф48钢管,间距450,底板面上第一道横Χ檩距底板面不得大于200
对λ螺栓用Ф14圆钢,纵横间距450
模板安装前必须刷脱模剂,以便拆模及增加模板使用寿命
拆模时间根据试块抗压报告而定,拆模令必须经监理工程师审批
严禁野蛮施工,以免损伤砼及模板
(6)混凝土工程a
混凝土材料控制:水泥选用高标号普通硅酸盐水泥,石子选用连续级配,砂选用中砂,严格控制配合比计量、沙的含泥量及搅拌时的水灰比
严格按照配合比计量添加防水剂
浇捣混凝土采用70型振动棒,并陪部分30型振动棒,
