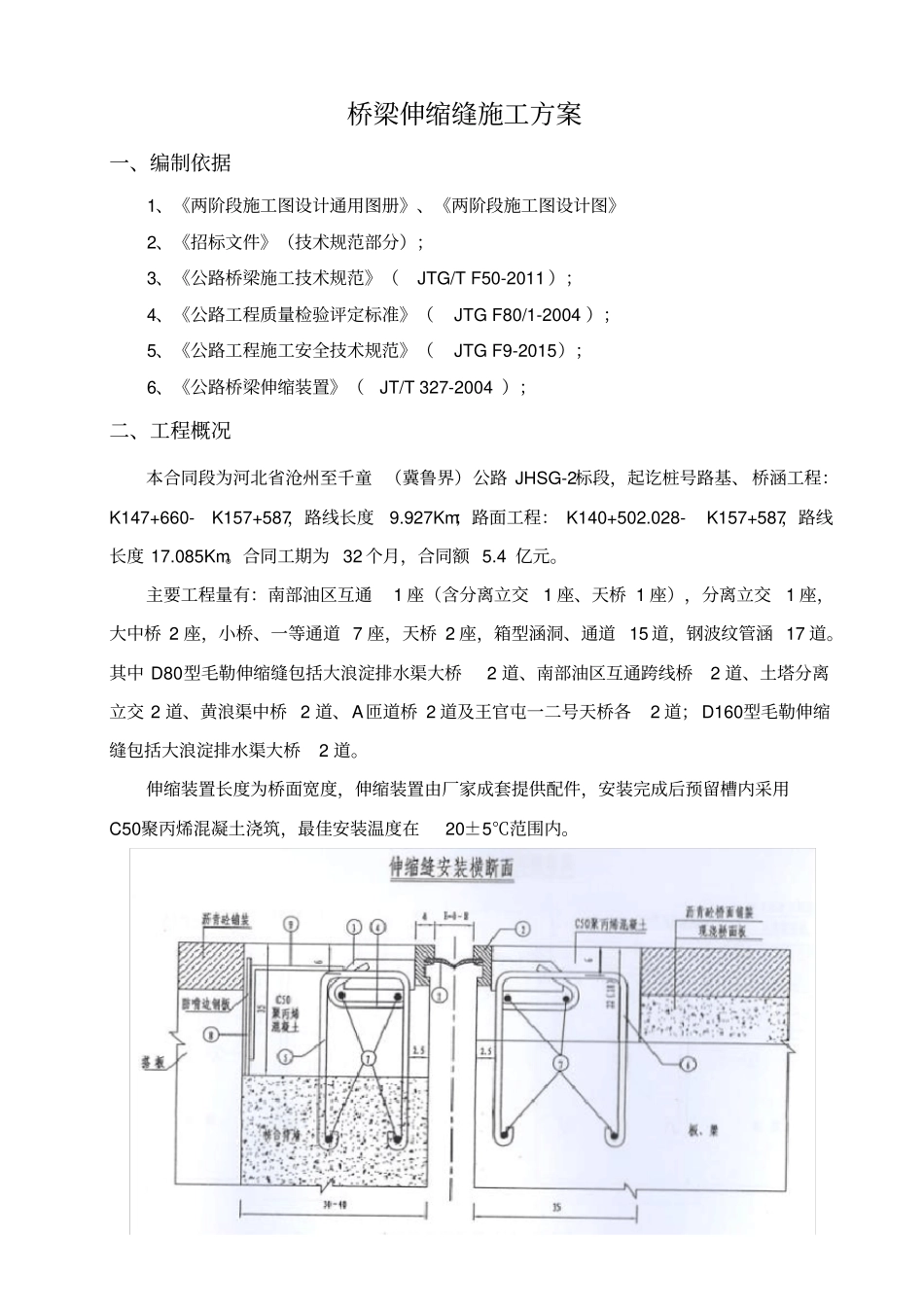

桥梁伸缩缝施工方案一、编制依据1、《两阶段施工图设计通用图册》、《两阶段施工图设计图》2、《招标文件》(技术规范部分);3、《公路桥梁施工技术规范》(JTG/TF50-2011);4、《公路工程质量检验评定标准》(JTGF80/1-2004);5、《公路工程施工安全技术规范》(JTGF9-2015);6、《公路桥梁伸缩装置》(JT/T327-2004);二、工程概况本合同段为河北省沧州至千童(冀鲁界)公路JHSG-2标段,起讫桩号路基、桥涵工程:K147+660-K157+587,路线长度9
927Km;路面工程:K140+502
028-K157+587,路线长度17
合同工期为32个月,合同额5
主要工程量有:南部油区互通1座(含分离立交1座、天桥1座),分离立交1座,大中桥2座,小桥、一等通道7座,天桥2座,箱型涵洞、通道15道,钢波纹管涵17道
其中D80型毛勒伸缩缝包括大浪淀排水渠大桥2道、南部油区互通跨线桥2道、土塔分离立交2道、黄浪渠中桥2道、A匝道桥2道及王官屯一二号天桥各2道;D160型毛勒伸缩缝包括大浪淀排水渠大桥2道
伸缩装置长度为桥面宽度,伸缩装置由厂家成套提供配件,安装完成后预留槽内采用C50聚丙烯混凝土浇筑,最佳安装温度在20±5℃范围内

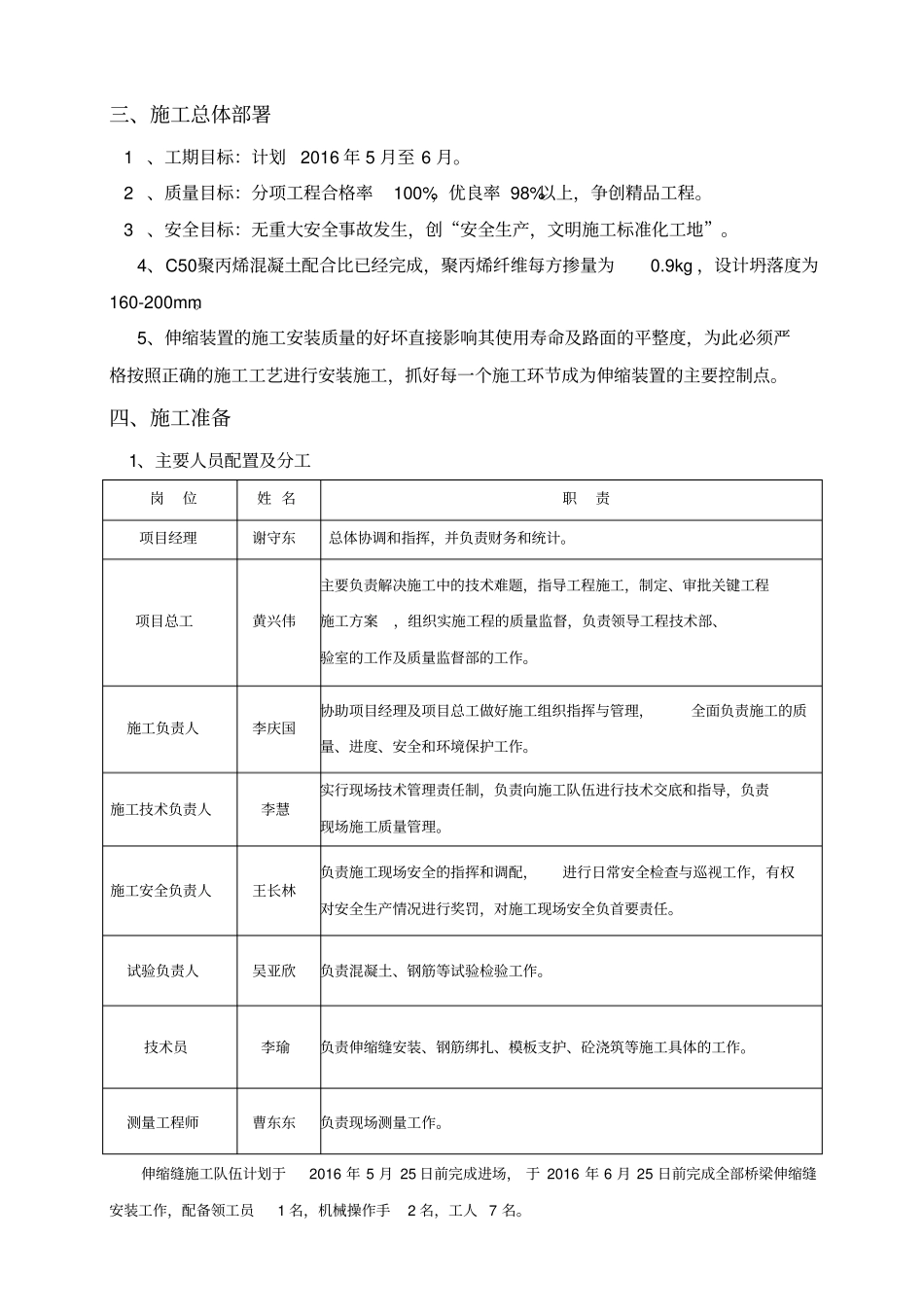

三、施工总体部署1、工期目标:计划2016年5月至6月
2、质量目标:分项工程合格率100%,优良率98%以上,争创精品工程
3、安全目标:无重大安全事故发生,创“安全生产,文明施工标准化工地”
4、C50聚丙烯混凝土配合比已经完成,聚丙烯纤维每方掺量为0
9kg,设计坍落度为160-200mm
5、伸缩装置的施工安装质量的好坏直接影响其使用寿命及路面的平整度,为此必须严格按照正确的施工工艺进行安装施工,抓好每一个施工环节成为伸缩装置的主要控制点

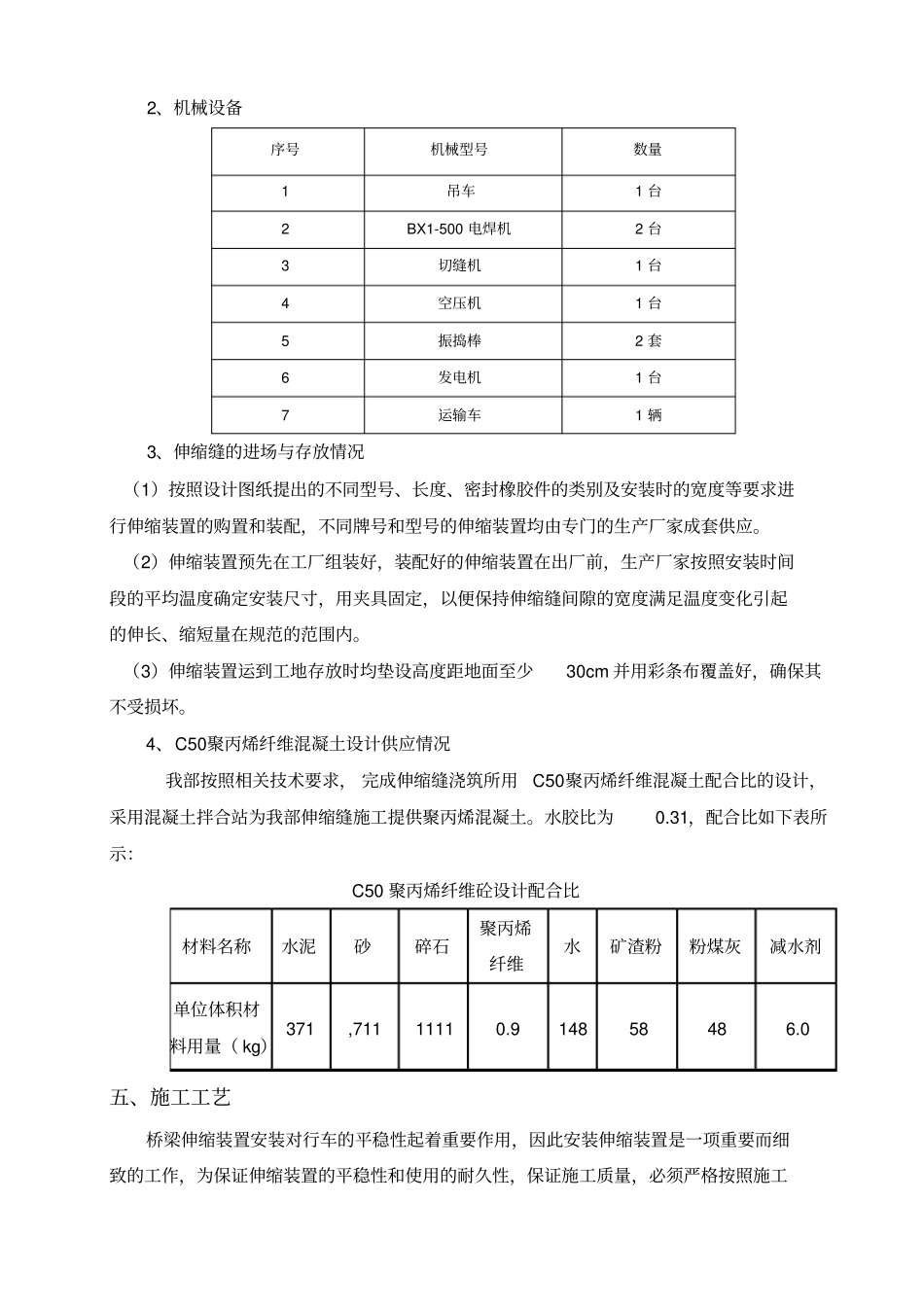

四、施工准备1、主要人员配置及分工岗位姓名职
