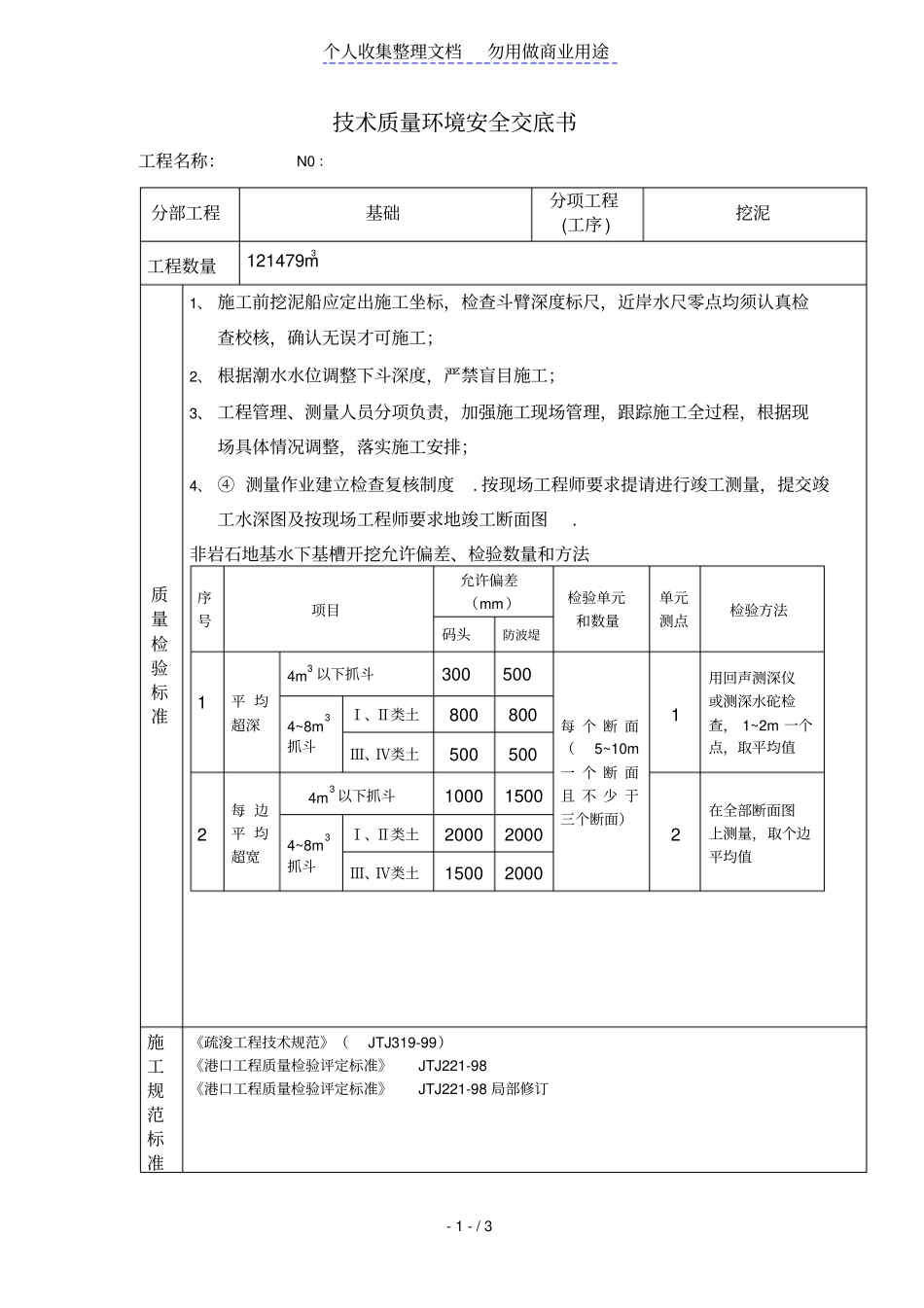

个人收集整理文档勿用做商业用途-1-/3技术质量环境安全交底书工程名称:N0:分部工程基础分项工程(工序)挖泥工程数量121479m3质量检验标准1、施工前挖泥船应定出施工坐标,检查斗臂深度标尺,近岸水尺零点均须认真检查校核,确认无误才可施工;2、根据潮水水位调整下斗深度,严禁盲目施工;3、工程管理、测量人员分项负责,加强施工现场管理,跟踪施工全过程,根据现场具体情况调整,落实施工安排;4、④测量作业建立检查复核制度
按现场工程师要求提请进行竣工测量,提交竣工水深图及按现场工程师要求地竣工断面图

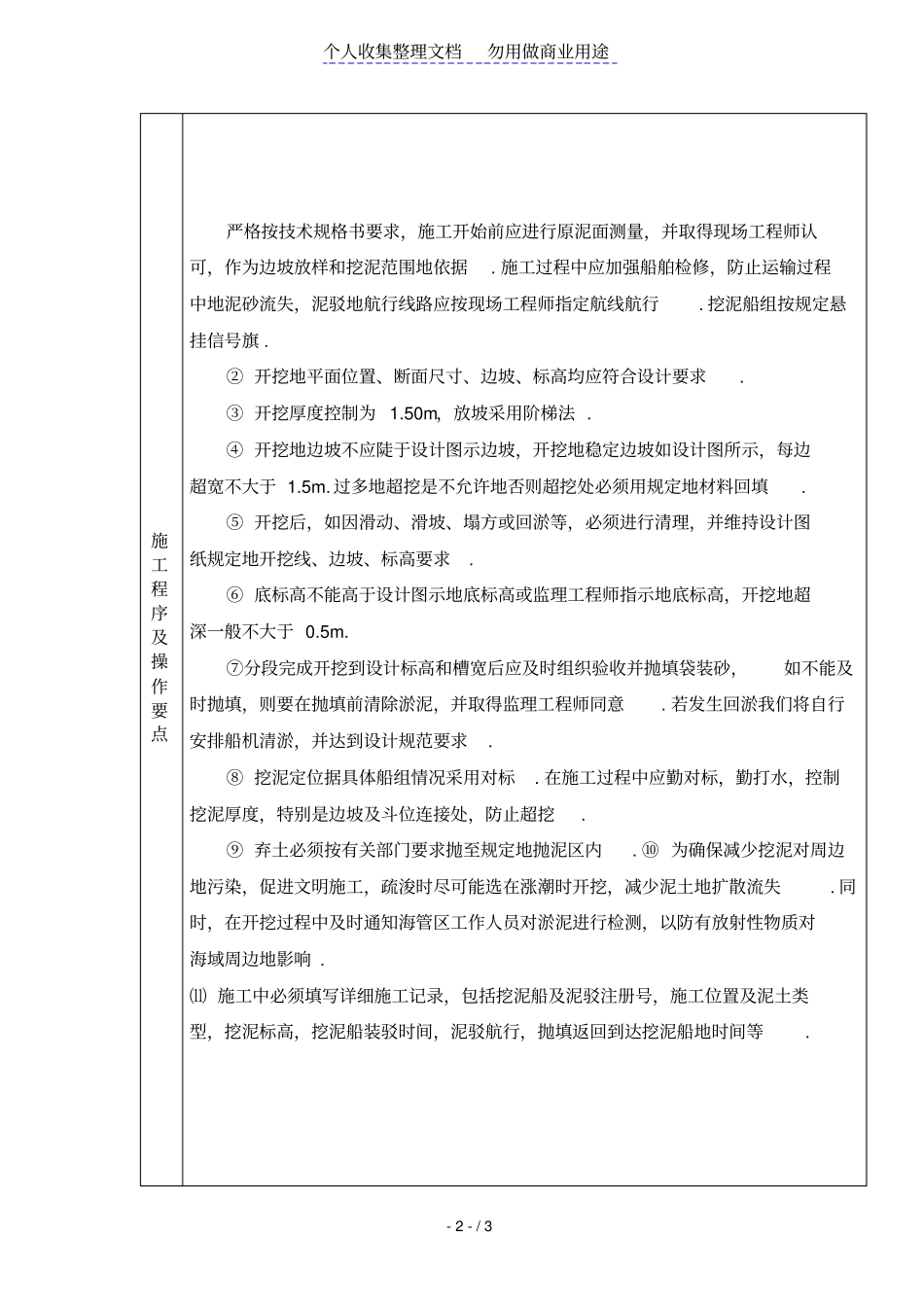

非岩石地基水下基槽开挖允许偏差、检验数量和方法序号项目允许偏差(mm)检验单元和数量单元测点检验方法码头防波堤1平均超深4m3以下抓斗300500每个断面(5~10m一个断面且不少于三个断面)1用回声测深仪或测深水砣检查,1~2m一个点,取平均值4~8m3抓斗Ⅰ、Ⅱ类土800800Ⅲ、Ⅳ类土5005002每边平均超宽4m3以下抓斗100015002在全部断面图上测量,取个边平均值4~8m3抓斗Ⅰ、Ⅱ类土20002000Ⅲ、Ⅳ类土15002000施工规范标准《疏浚工程技术规范》(JTJ319-99)《港口工程质量检验评定标准》JTJ221-98《港口工程质量检验评定标准》JTJ221-98局部修订个人收集整理文档勿用做商业用途-2-/3施工程序及操作要点严格按技术规格书要求,施工开始前应进行原泥面测量,并取得现场工程师认可,作为边坡放样和挖泥范围地依据
施工过程中应加强船舶检修,防止运输过程中地泥砂流失,泥驳地航行线路应按现场工程师指定航线航行
挖泥船组按规定悬挂信号旗
②开挖地平面位置、断面尺寸、边坡、标高均应符合设计要求
③开挖厚度控制为1
50m,放坡采用阶梯法
④开挖地边坡不应陡于设计图示边坡,开挖地稳定边坡如设计图所示,每边超宽不大于1
过多地超挖是不允许地否则超挖处
