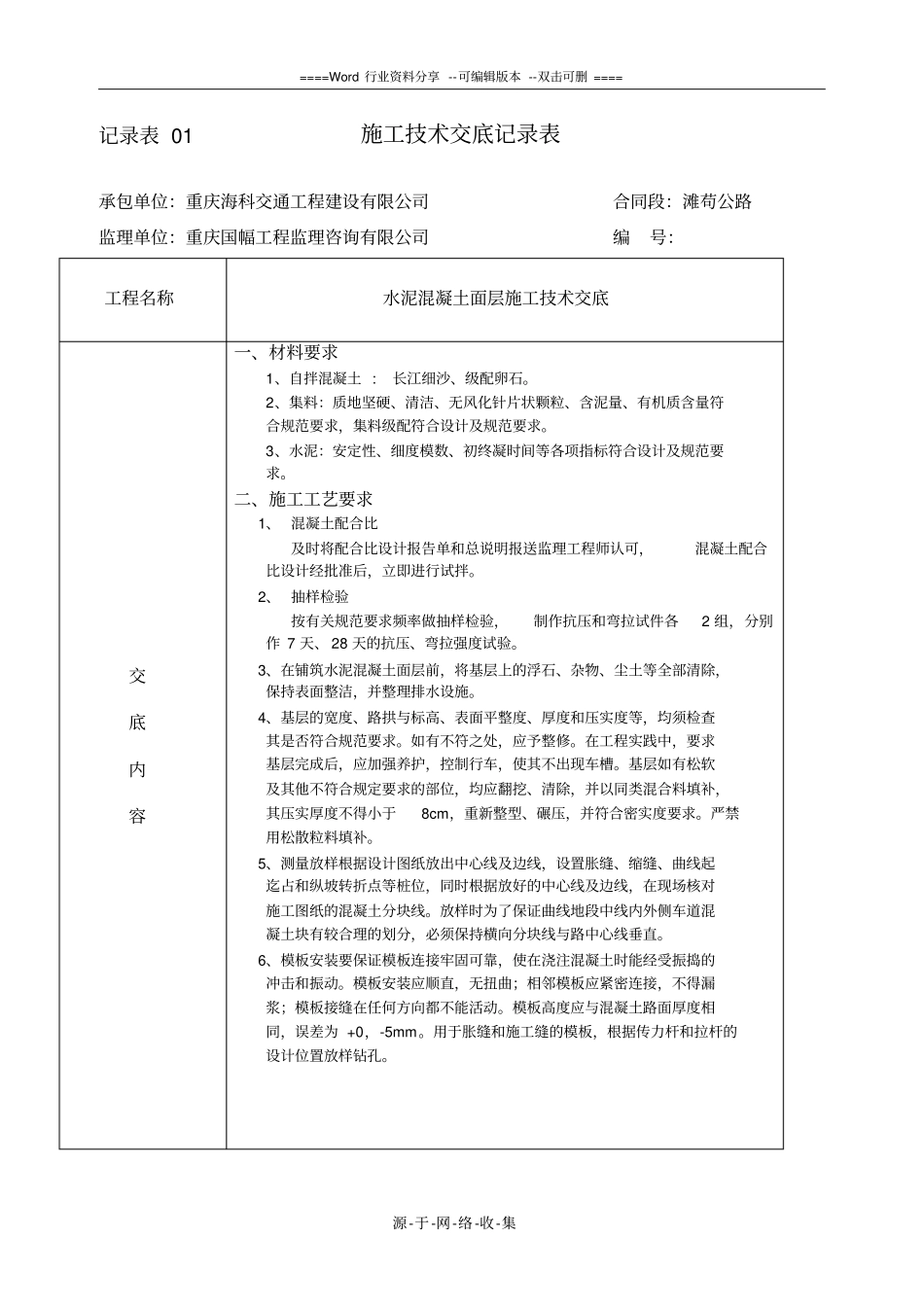

====Word行业资料分享--可编辑版本--双击可删====源-于-网-络-收-集记录表01施工技术交底记录表承包单位:重庆海科交通工程建设有限公司合同段:滩苟公路监理单位:重庆国幅工程监理咨询有限公司编号:工程名称水泥混凝土面层施工技术交底交底内容一、材料要求1、自拌混凝土:长江细沙、级配卵石
2、集料:质地坚硬、清洁、无风化针片状颗粒、含泥量、有机质含量符合规范要求,集料级配符合设计及规范要求
3、水泥:安定性、细度模数、初终凝时间等各项指标符合设计及规范要求

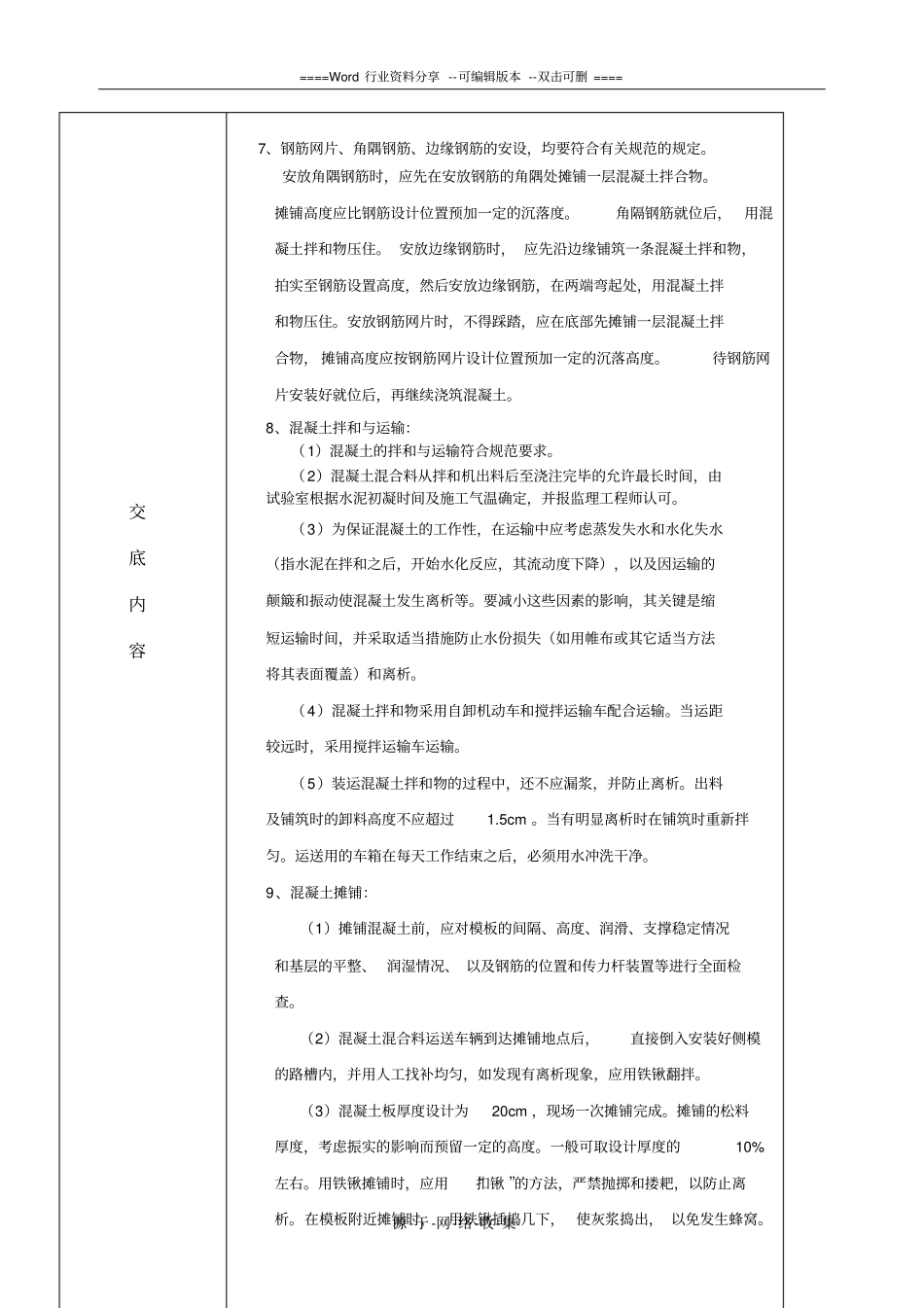

二、施工工艺要求1、混凝土配合比及时将配合比设计报告单和总说明报送监理工程师认可,混凝土配合比设计经批准后,立即进行试拌
2、抽样检验按有关规范要求频率做抽样检验,制作抗压和弯拉试件各2组,分别作7天、28天的抗压、弯拉强度试验
3、在铺筑水泥混凝土面层前,将基层上的浮石、杂物、尘土等全部清除,保持表面整洁,并整理排水设施
4、基层的宽度、路拱与标高、表面平整度、厚度和压实度等,均须检查其是否符合规范要求
如有不符之处,应予整修

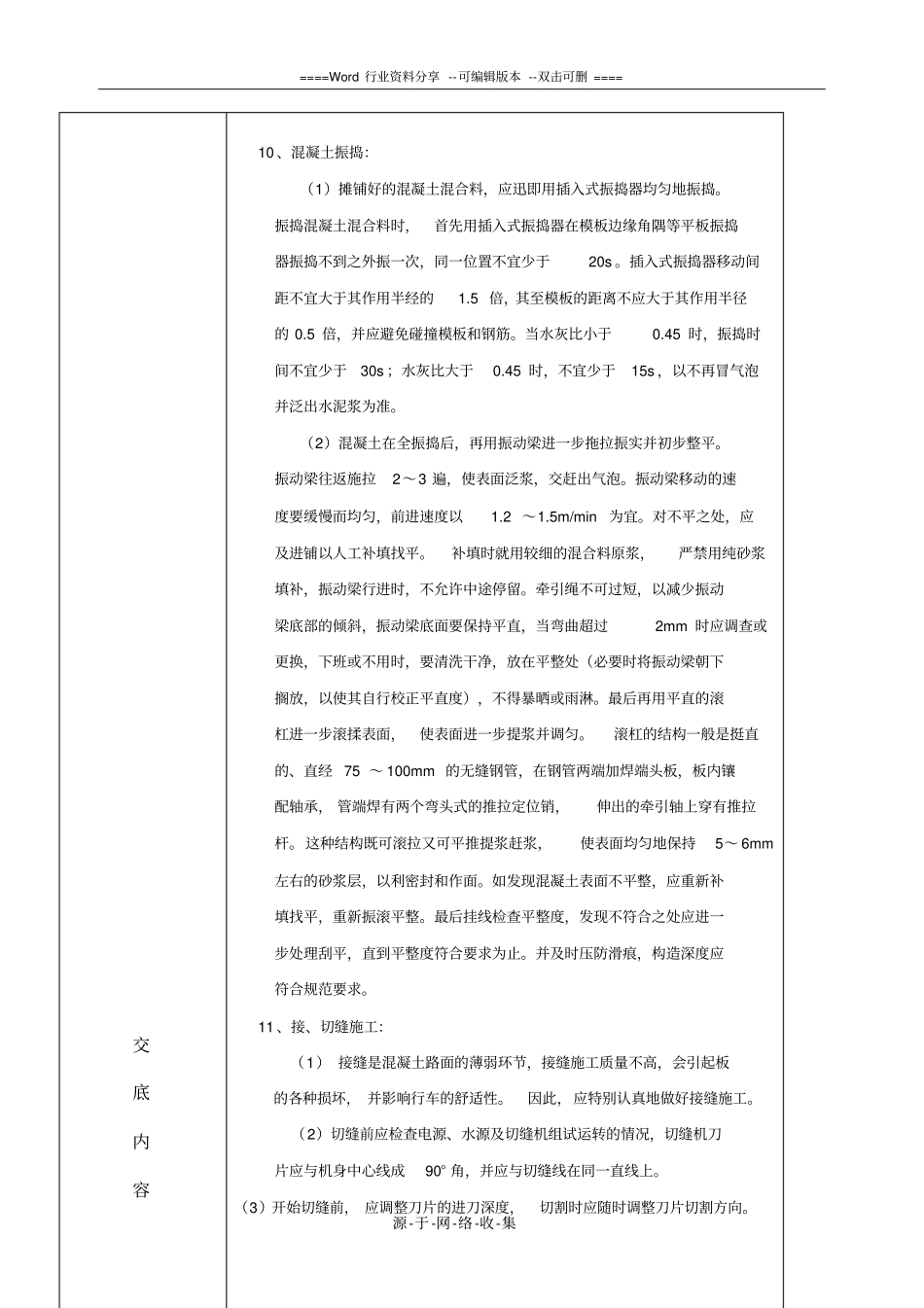

在工程实践中,要求基层完成后,应加强养护,控制行车,使其不出现车槽
基层如有松软及其他不符合规定要求的部位,均应翻挖、清除,并以同类混合料填补,其压实厚度不得小于8cm,重新整型、碾压,并符合密实度要求
严禁用松散粒料填补
5、测量放样根据设计图纸放出中心线及边线,设置胀缝、缩缝、曲线起迄占和纵坡转折点等桩位,同时根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线
放样时为了保证曲线地段中线内外侧车道混凝土块有较合理的划分,必须保持横向分块线与路中心线垂直
6、模板安装要保证模板连接牢固可靠,使在浇注混凝土时能经受振捣的冲击和振动
模板安装应顺直,无扭曲;相邻模板应紧密连接,不得漏浆;模板接缝在任何方向都不能活动
模板高度应与混凝土路面厚度相同,误差为+0,-5mm
用于胀缝和施
