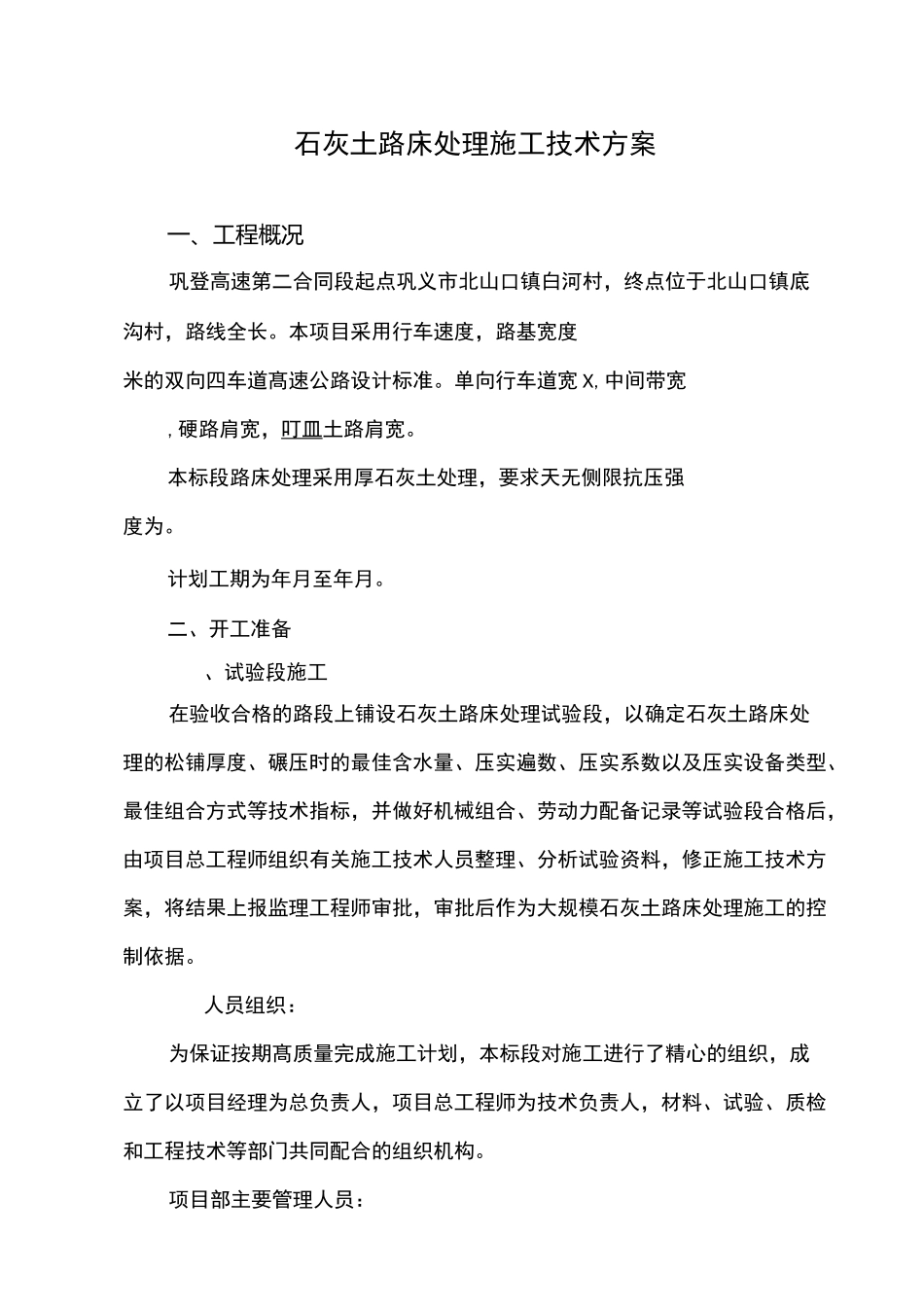

石灰土路床处理施工技术方案一、工程概况巩登高速第二合同段起点巩义市北山口镇白河村,终点位于北山口镇底沟村,路线全长
本项目采用行车速度,路基宽度米的双向四车道髙速公路设计标准
单向行车道宽X,中间带宽,硬路肩宽,叮皿土路肩宽
本标段路床处理采用厚石灰土处理,要求天无侧限抗压强度为
计划工期为年月至年月
二、开工准备、试验段施工在验收合格的路段上铺设石灰土路床处理试验段,以确定石灰土路床处理的松铺厚度、碾压时的最佳含水量、压实遍数、压实系数以及压实设备类型、最佳组合方式等技术指标,并做好机械组合、劳动力配备记录等试验段合格后,由项目总工程师组织有关施工技术人员整理、分析试验资料,修正施工技术方案,将结果上报监理工程师审批,审批后作为大规模石灰土路床处理施工的控制依据
人员组织:为保证按期髙质量完成施工计划,本标段对施工进行了精心的组织,成立了以项目经理为总负责人,项目总工程师为技术负责人,材料、试验、质检和工程技术等部门共同配合的组织机构

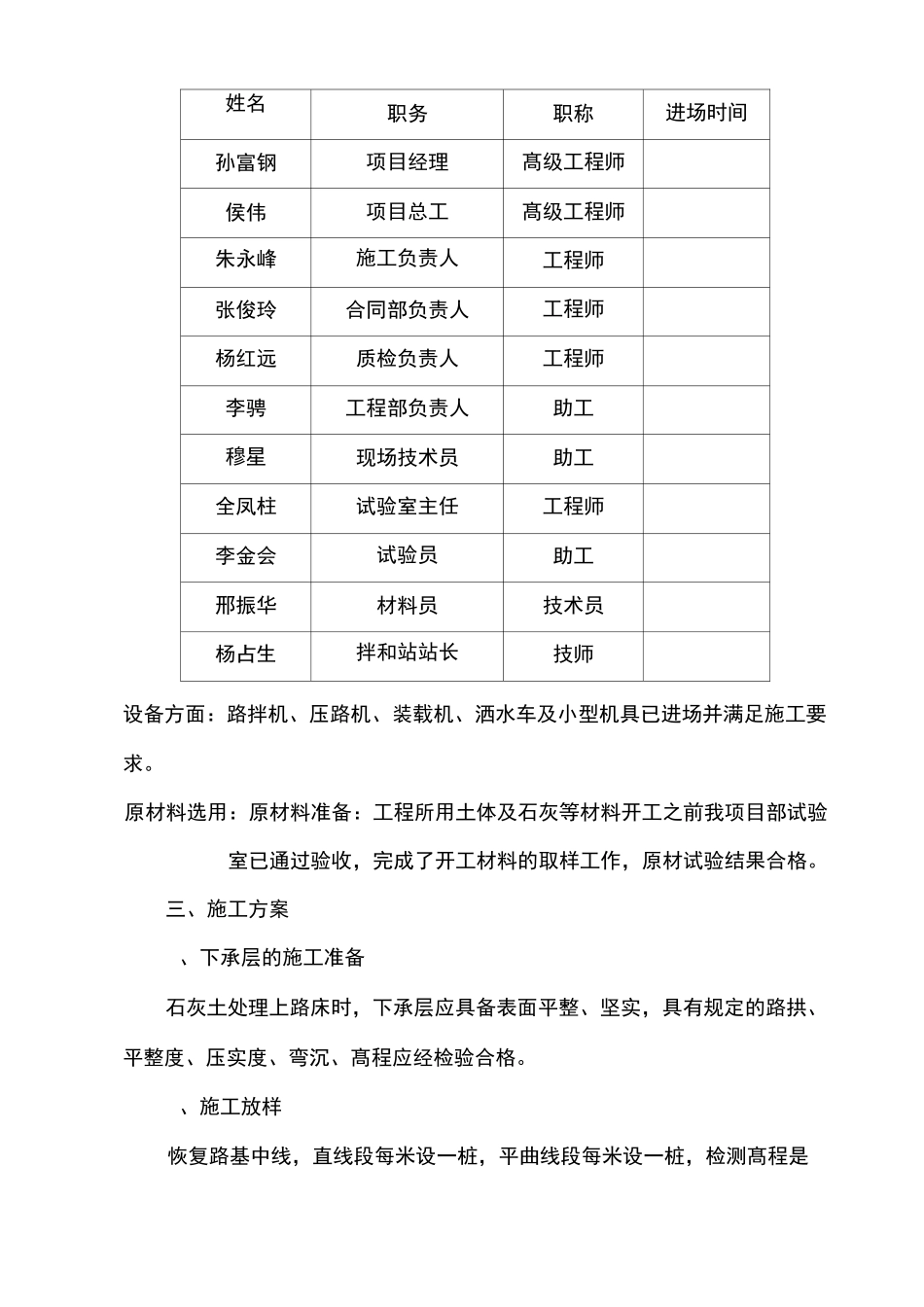

项目部主要管理人员:姓名职务职称进场时间孙富钢项目经理髙级工程师侯伟项目总工髙级工程师朱永峰施工负责人工程师张俊玲合同部负责人工程师杨红远质检负责人工程师李骋工程部负责人助工穆星现场技术员助工全凤柱试验室主任工程师李金会试验员助工邢振华材料员技术员杨占生拌和站站长技师设备方面:路拌机、压路机、装载机、洒水车及小型机具已进场并满足施工要求
原材料选用:原材料准备:工程所用土体及石灰等材料开工之前我项目部试验室已通过验收,完成了开工材料的取样工作,原材试验结果合格
三、施工方案、下承层的施工准备石灰土处理上路床时,下承层应具备表面平整、坚实,具有规定的路拱、平整度、压实度、弯沉、髙程应经检验合格
、施工放样恢复路基中线,直线段每米设一桩,平曲线段每米设一桩,检测髙程是否合格

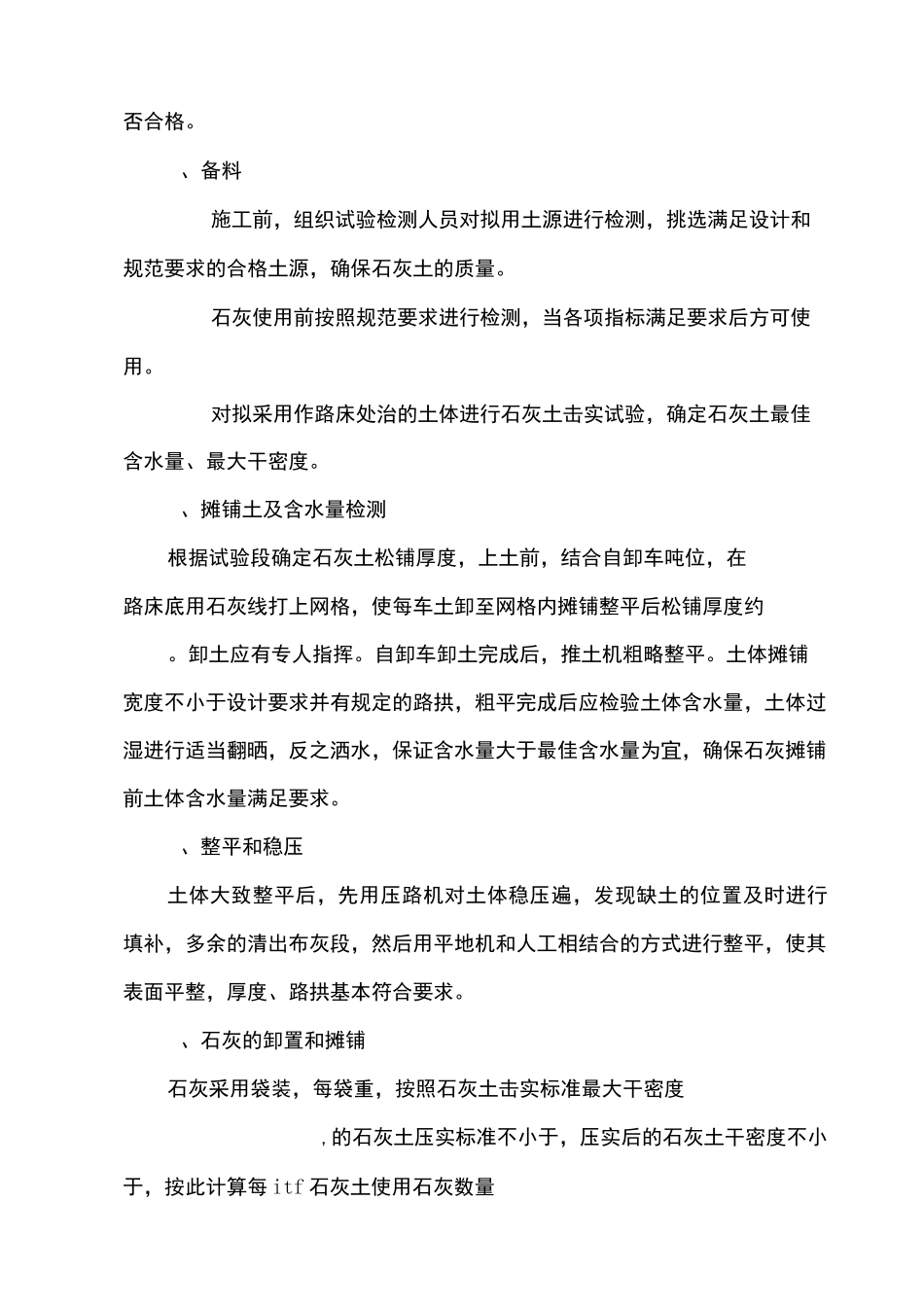

、备料施工前,组织试验检测人员对拟用土源进行检测,挑选满足设计和规范要
