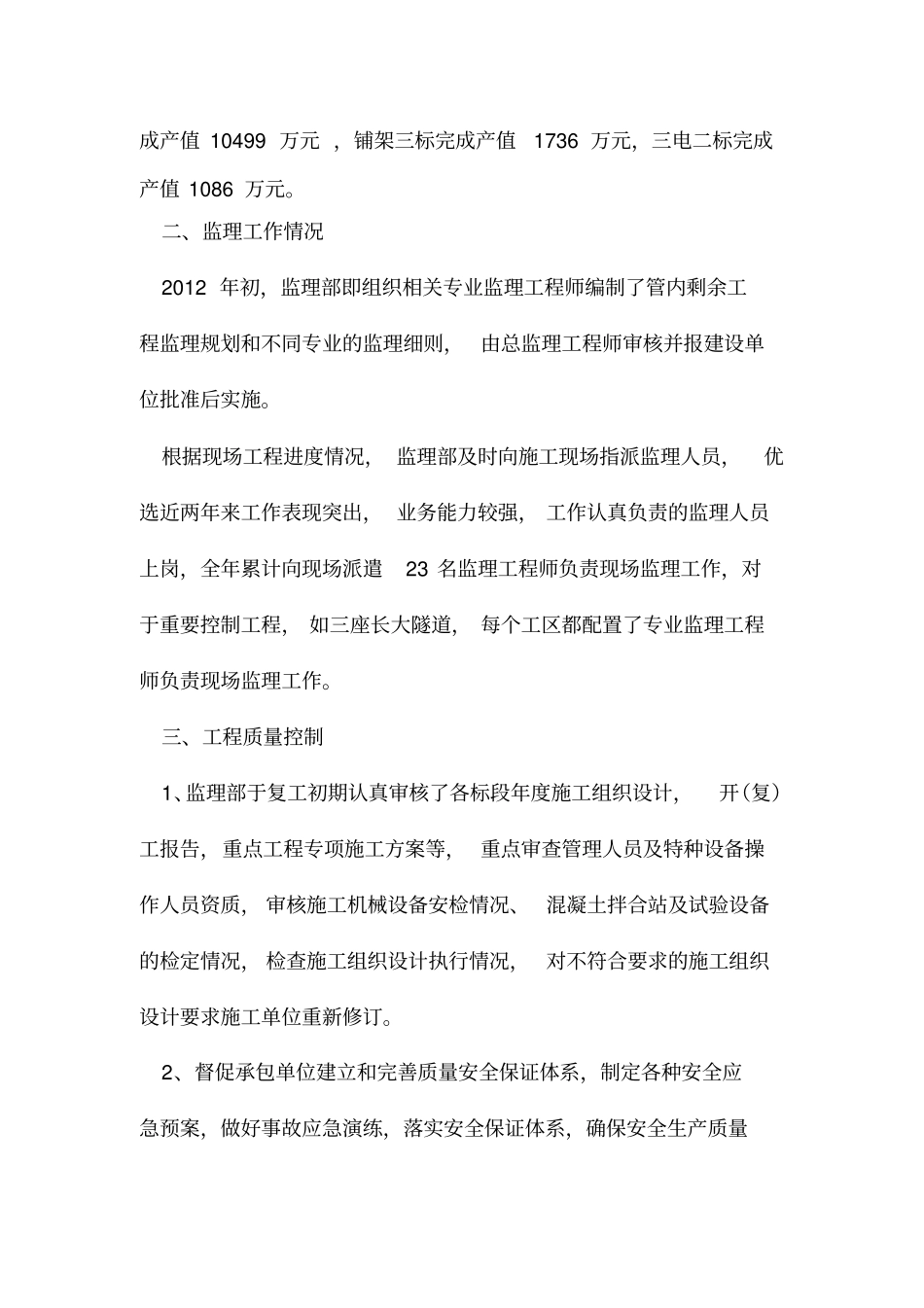

2013年**铁路监理二标总监办工作总结2013年,在建设单位的领导和各施工单位的配合下,在全体监理人员的共同努力下,我监理部较为圆满地完成了全年的监理工作,现将2013年监理工作总结如下:一、工程概况及完成情况:根据年初建设单位的进度要求及各标段制定的施工计划,今年我监理标段内各标的工作重点如下:1、土建三标**隧道:全长5470m,截至2012年冬休暂停施工,全隧折合累计完成4878成洞米,完成设计的89
其中,上台阶开挖剩余55m,仰拱完成5251m、剩余219m,二衬完成4759m、剩余711m,水沟、电缆槽未施工
**明洞:年初剩余31m水沟、电缆槽和进、出口2座直切式洞门
其它重要工程:1、**大桥、**大桥等墩台身;2、**特大桥、**大桥、**大桥的墩顶围栏,以及所有桥梁桥面系工程
3、站场工程:*4、桥梁、隧道、路基等工程的交验
截止2013年12月20日,以上年初剩余的重点工程内容已全部完成,并交付线上单位完成铺架及三电施工
剩余未完成项目,主要有多次检查中发现的历史遗留问题的整改2、土建四标**隧道:年初开挖剩余126m,仰拱剩余395m,二衬剩余1173m
**隧道:年初剩余226m,仰拱剩余473m,二衬剩余1434m
**隧道:年初开挖剩余78m,仰拱剩余88m,二衬剩余119m
土建四标路基交验工作进展缓慢,主要原因是由于征地等问题影响进度,截止目前,仅移交路基2
9KM,已严重影响铺架施工
3、铺架三标年初制梁开累完成64片,剩余710片
制枕开累完成54372根,剩余215918根
截止冬休,本年度完成制梁140片,剩余570片,制枕完成45730根,剩余175509根
铺架工作进展缓慢,截止目前,接收路基2
9KM,完成铺道底碴0
28万立方米,剩余34
2万立方米剩余15
44万立方米
