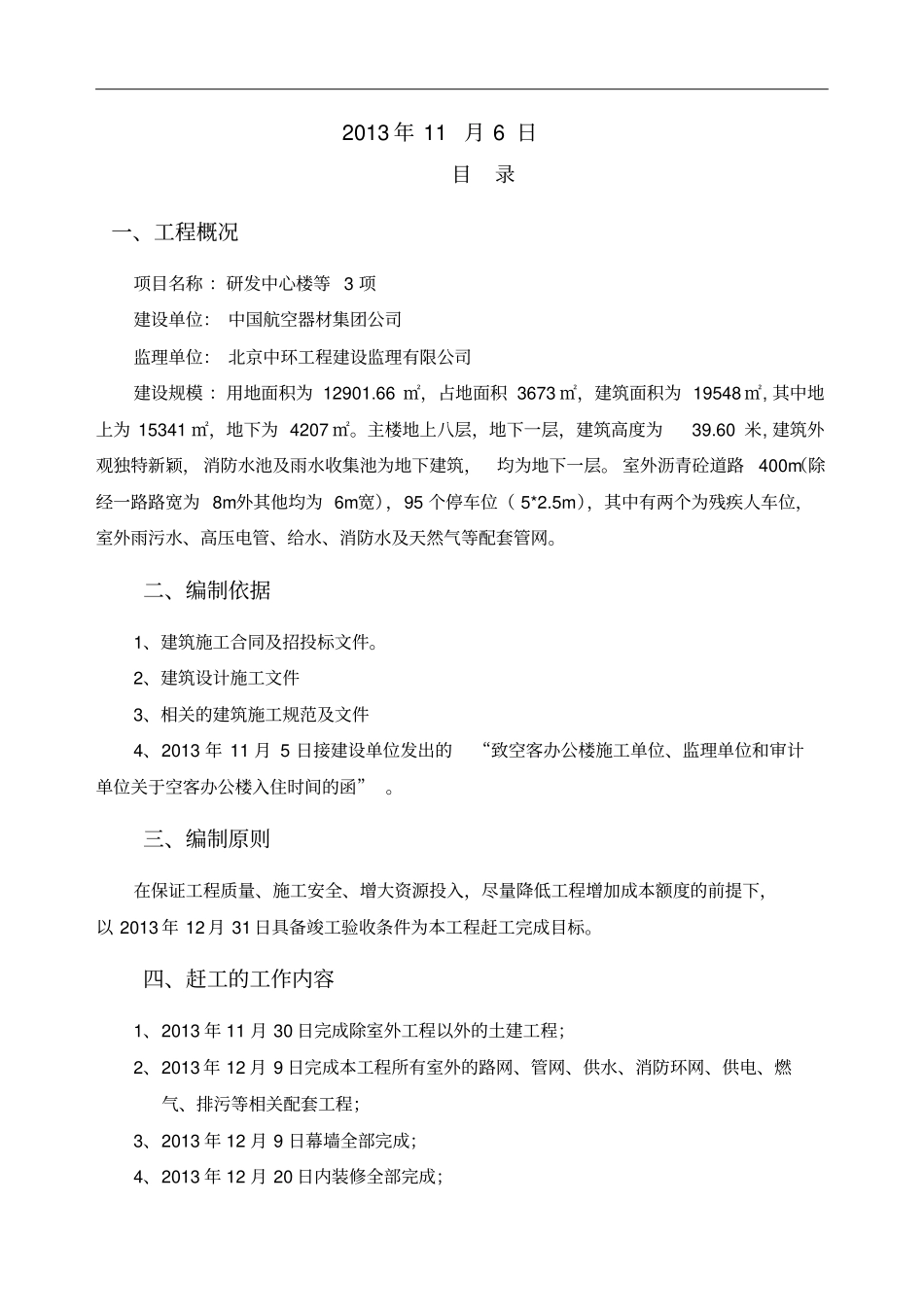

研发中心楼等3项赶工措施方案编制:审核:审批:中国建筑第七工程局有限公司2013年11月6日目录一、工程概况项目名称:研发中心楼等3项建设单位:中国航空器材集团公司监理单位:北京中环工程建设监理有限公司建设规模:用地面积为12901
66㎡,占地面积3673㎡,建筑面积为19548㎡,其中地上为15341㎡,地下为4207㎡
主楼地上八层,地下一层,建筑高度为39
60米,建筑外观独特新颖,消防水池及雨水收集池为地下建筑,均为地下一层
室外沥青砼道路400m(除经一路路宽为8m外其他均为6m宽),95个停车位(5*2
5m),其中有两个为残疾人车位,室外雨污水、高压电管、给水、消防水及天然气等配套管网
二、编制依据1、建筑施工合同及招投标文件
2、建筑设计施工文件3、相关的建筑施工规范及文件4、2013年11月5日接建设单位发出的“致空客办公楼施工单位、监理单位和审计单位关于空客办公楼入住时间的函”
三、编制原则在保证工程质量、施工安全、增大资源投入,尽量降低工程增加成本额度的前提下,以2013年12月31日具备竣工验收条件为本工程赶工完成目标
四、赶工的工作内容1、2013年11月30日完成除室外工程以外的土建工程;2、2013年12月9日完成本工程所有室外的路网、管网、供水、消防环网、供电、燃气、排污等相关配套工程;3、2013年12月9日幕墙全部完成;4、2013年12月20日内装修全部完成;5、2013年12月29日所有设备安装及系统综合调试完成;6、2013年12月31日具备竣工验收条件
五、赶工的工期目标本工程合同总工期为515日历天(不包含4~6层室内精装修工期),后增加4~6层室内装修施工内容,本工程合同开工日期是2012年3月25日,实际开工日期为2012年5月18日,本工程在基础施工阶段出现地下水与原地勘报告出入较大,又遇北京2012年61年一遇“7
