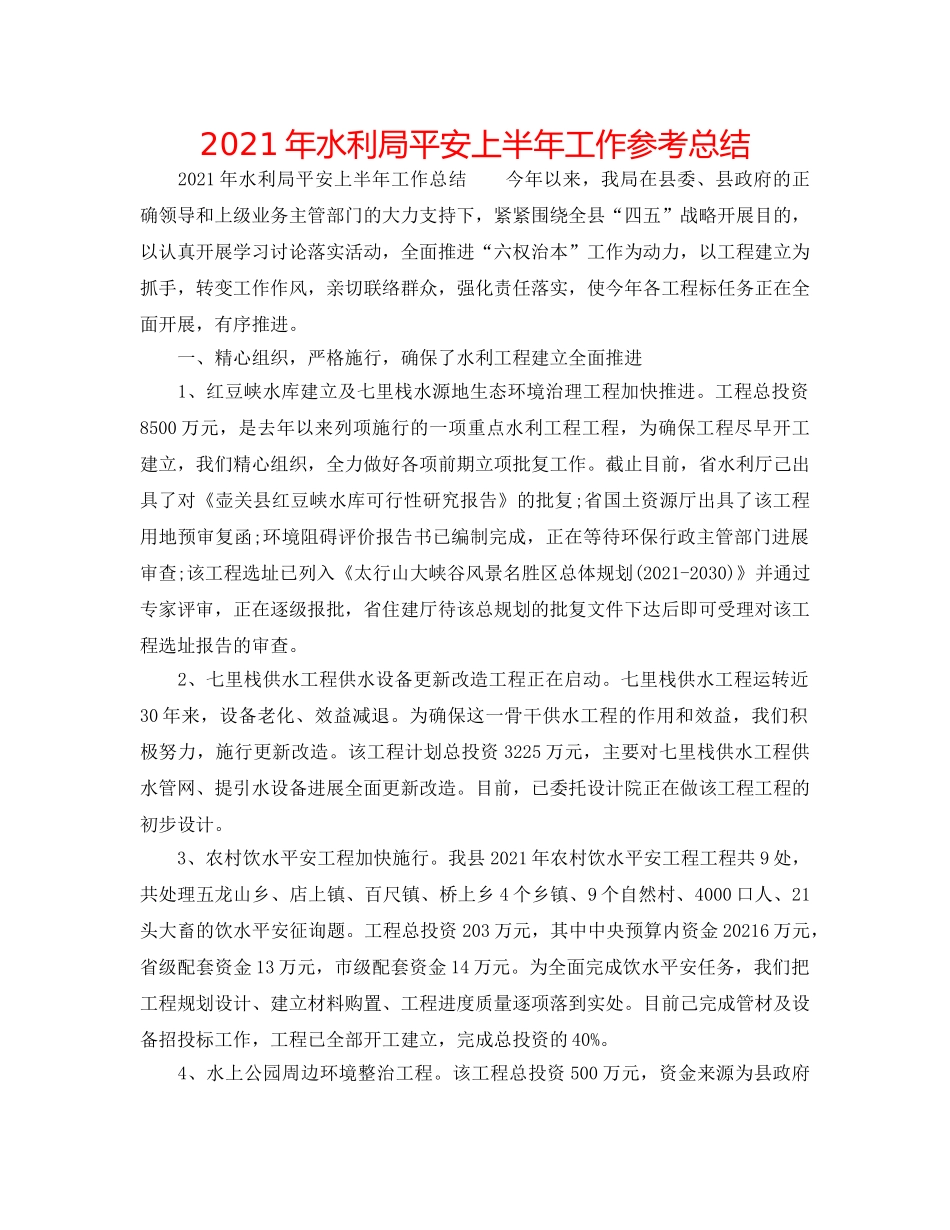

2021年水利局平安上半年工作参考总结2021年水利局平安上半年工作总结今年以来,我局在县委、县政府的正确领导和上级业务主管部门的大力支持下,紧紧围绕全县“四五”战略开展目的,以认真开展学习讨论落实活动,全面推进“六权治本”工作为动力,以工程建立为抓手,转变工作作风,亲切联络群众,强化责任落实,使今年各工程标任务正在全面开展,有序推进
一、精心组织,严格施行,确保了水利工程建立全面推进1、红豆峡水库建立及七里栈水源地生态环境治理工程加快推进
工程总投资8500万元,是去年以来列项施行的一项重点水利工程工程,为确保工程尽早开工建立,我们精心组织,全力做好各项前期立项批复工作
截止目前,省水利厅己出具了对《壶关县红豆峡水库可行性研究报告》的批复;省国土资源厅出具了该工程用地预审复函;环境阻碍评价报告书已编制完成,正在等待环保行政主管部门进展审查;该工程选址已列入《太行山大峡谷风景名胜区总体规划(2021-2030)》并通过专家评审,正在逐级报批,省住建厅待该总规划的批复文件下达后即可受理对该工程选址报告的审查
2、七里栈供水工程供水设备更新改造工程正在启动
七里栈供水工程运转近30年来,设备老化、效益减退
为确保这一骨干供水工程的作用和效益,我们积极努力,施行更新改造
该工程计划总投资3225万元,主要对七里栈供水工程供水管网、提引水设备进展全面更新改造
目前,已委托设计院正在做该工程工程的初步设计
3、农村饮水平安工程加快施行
我县2021年农村饮水平安工程工程共9处,共处理五龙山乡、店上镇、百尺镇、桥上乡4个乡镇、9个自然村、4000口人、21头大畜的饮水平安征询题
工程总投资203万元,其中中央预算内资金20216万元,省级配套资金13万元,市级配套资金14万元
为全面完成饮水平安任务,我们把工程规划设计、建立材料购置、工程进度质量逐项落到实处
目前己完成管材及设备招投标
