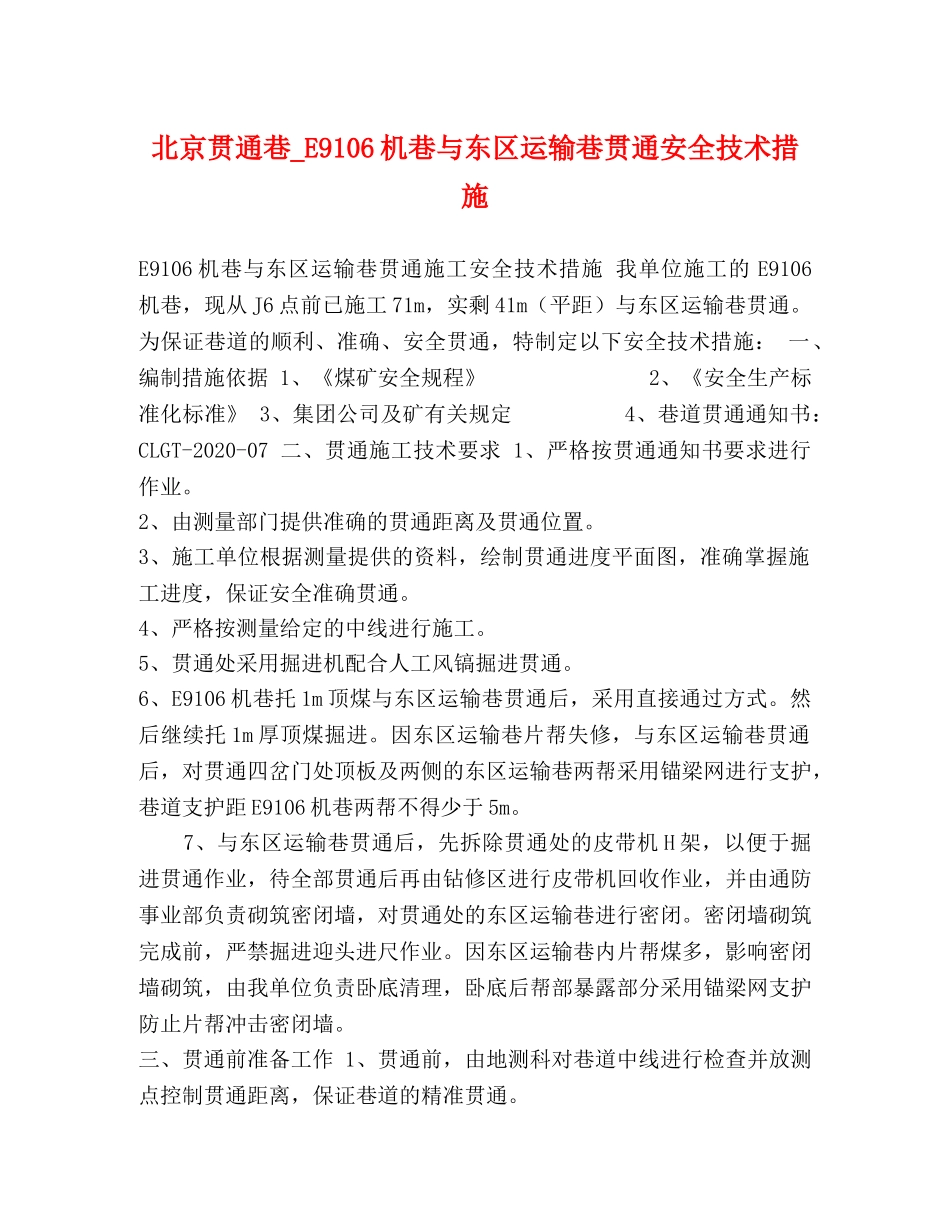

北京贯通巷_E9106机巷与东区运输巷贯通安全技术措施E9106机巷与东区运输巷贯通施工安全技术措施我单位施工的E9106机巷,现从J6点前已施工71m,实剩41m(平距)与东区运输巷贯通
为保证巷道的顺利、准确、安全贯通,特制定以下安全技术措施:一、编制措施依据1、《煤矿安全规程》2、《安全生产标准化标准》3、集团公司及矿有关规定4、巷道贯通通知书:CLGT-2020-07二、贯通施工技术要求1、严格按贯通通知书要求进行作业
2、由测量部门提供准确的贯通距离及贯通位置
3、施工单位根据测量提供的资料,绘制贯通进度平面图,准确掌握施工进度,保证安全准确贯通

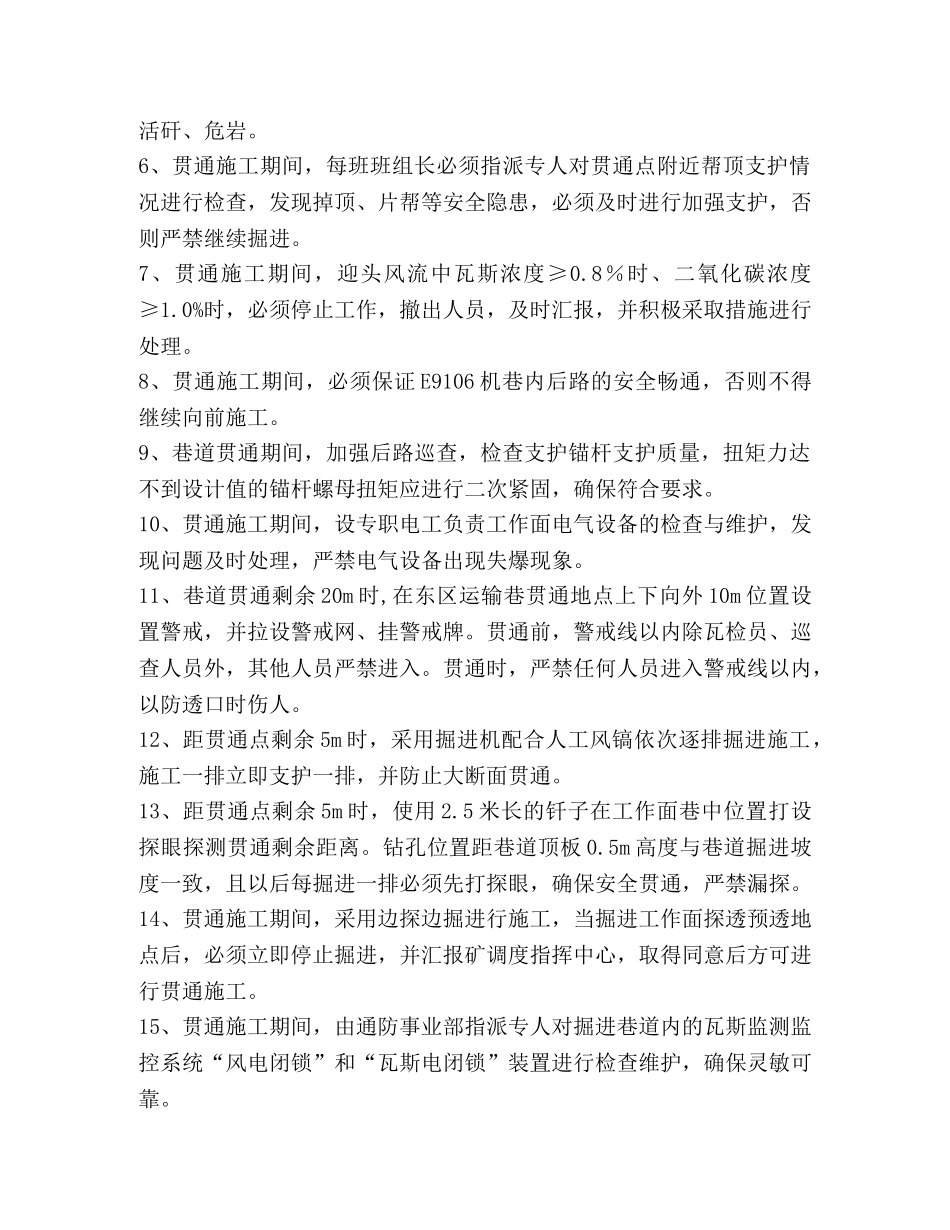

4、严格按测量给定的中线进行施工
5、贯通处采用掘进机配合人工风镐掘进贯通
6、E9106机巷托1m顶煤与东区运输巷贯通后,采用直接通过方式
然后继续托1m厚顶煤掘进
因东区运输巷片帮失修,与东区运输巷贯通后,对贯通四岔门处顶板及两侧的东区运输巷两帮采用锚梁网进行支护,巷道支护距E9106机巷两帮不得少于5m
7、与东区运输巷贯通后,先拆除贯通处的皮带机H架,以便于掘进贯通作业,待全部贯通后再由钻修区进行皮带机回收作业,并由通防事业部负责砌筑密闭墙,对贯通处的东区运输巷进行密闭
密闭墙砌筑完成前,严禁掘进迎头进尺作业
因东区运输巷内片帮煤多,影响密闭墙砌筑,由我单位负责卧底清理,卧底后帮部暴露部分采用锚梁网支护防止片帮冲击密闭墙
三、贯通前准备工作1、贯通前,由地测科对巷道中线进行检查并放测点控制贯通距离,保证巷道的精准贯通
此资料由网络收集而来,如有侵权请告知上传者立即删除
资料共分享,我们负责传递知识

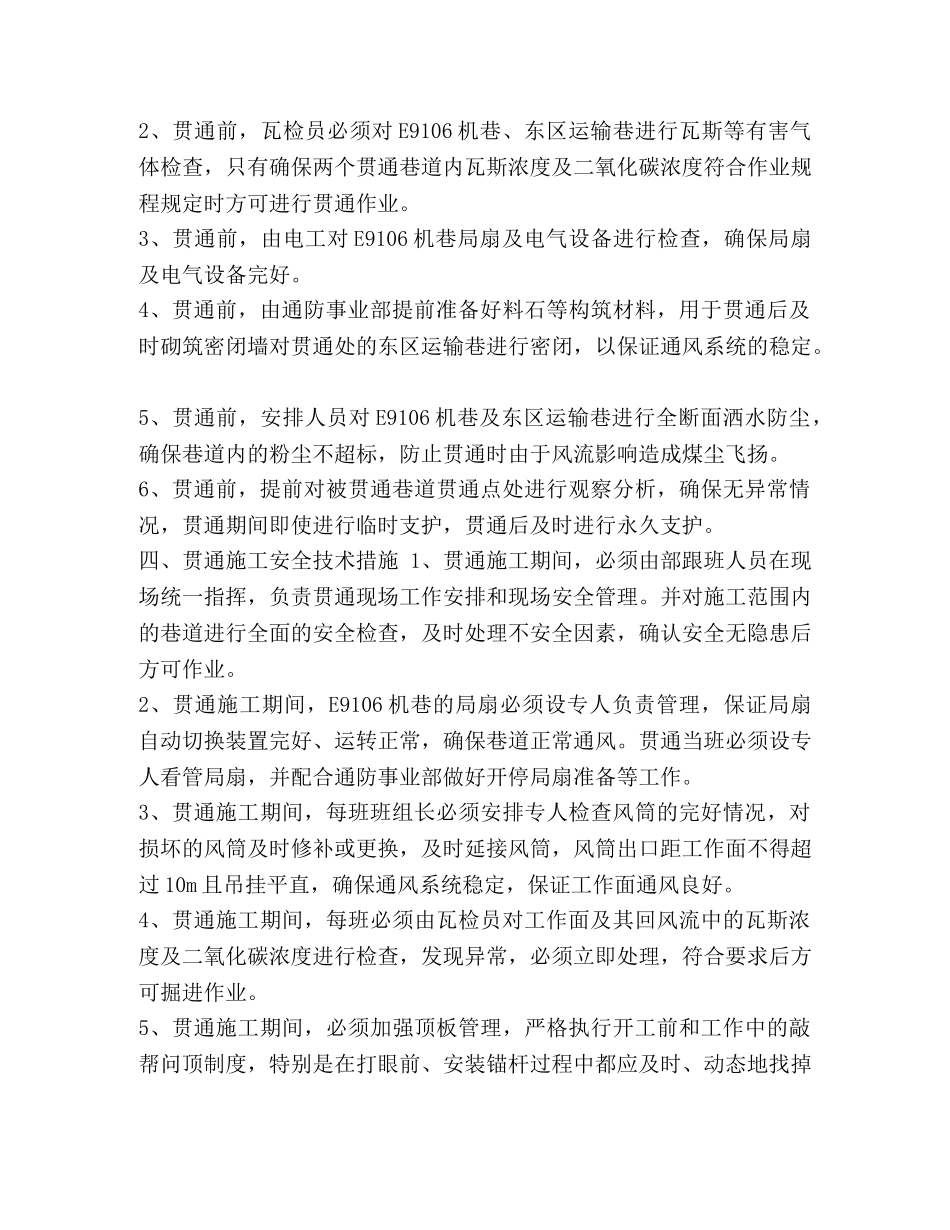

2、贯通前,瓦检员必须对E9106机巷、东区运输巷进行瓦斯等有害气体检查,只有确保两个贯通巷道内瓦斯浓度及二氧化碳浓度符合作业规程规定时方可进行贯通作业
3、贯通前,由电工对E9106机巷局扇及电气设备进行检查,确保局
