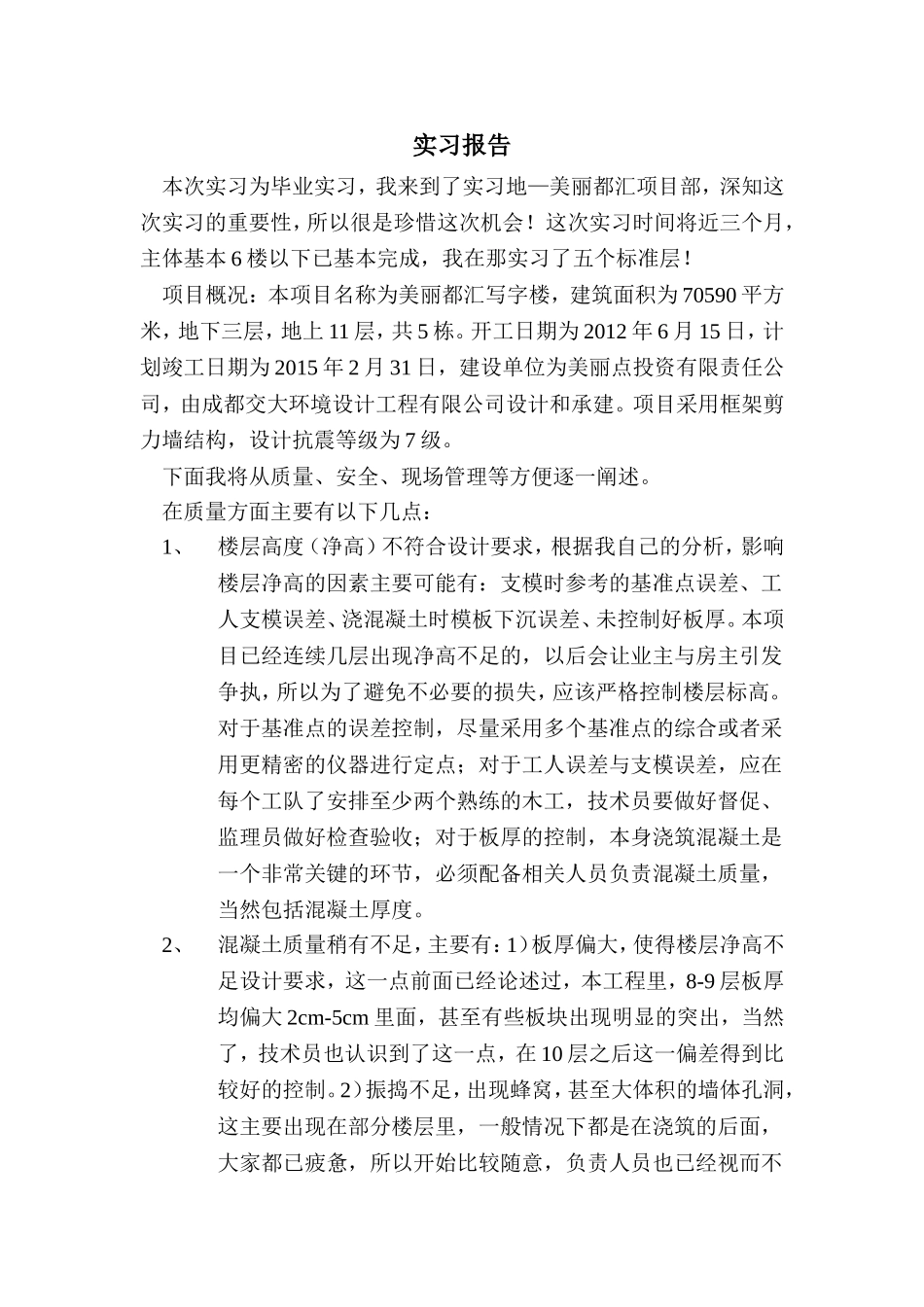

建筑工程管理实习报告学校:专业:姓名:时间:实习报告本次实习为毕业实习,我来到了实习地—美丽都汇项目部,深知这次实习的重要性,所以很是珍惜这次机会
这次实习时间将近三个月,主体基本6楼以下已基本完成,我在那实习了五个标准层
项目概况:本项目名称为美丽都汇写字楼,建筑面积为70590平方米,地下三层,地上11层,共5栋
开工日期为2012年6月15日,计划竣工日期为2015年2月31日,建设单位为美丽点投资有限责任公司,由成都交大环境设计工程有限公司设计和承建
项目采用框架剪力墙结构,设计抗震等级为7级
下面我将从质量、安全、现场管理等方便逐一阐述
在质量方面主要有以下几点:1、楼层高度(净高)不符合设计要求,根据我自己的分析,影响楼层净高的因素主要可能有:支模时参考的基准点误差、工人支模误差、浇混凝土时模板下沉误差、未控制好板厚
本项目已经连续几层出现净高不足的,以后会让业主与房主引发争执,所以为了避免不必要的损失,应该严格控制楼层标高
对于基准点的误差控制,尽量采用多个基准点的综合或者采用更精密的仪器进行定点;对于工人误差与支模误差,应在每个工队了安排至少两个熟练的木工,技术员要做好督促、监理员做好检查验收;对于板厚的控制,本身浇筑混凝土是一个非常关键的环节,必须配备相关人员负责混凝土质量,当然包括混凝土厚度
2、混凝土质量稍有不足,主要有:1)板厚偏大,使得楼层净高不足设计要求,这一点前面已经论述过,本工程里,8-9层板厚均偏大2cm-5cm里面,甚至有些板块出现明显的突出,当然了,技术员也认识到了这一点,在10层之后这一偏差得到比较好的控制
2)振捣不足,出现蜂窝,甚至大体积的墙体孔洞,这主要出现在部分楼层里,一般情况下都是在浇筑的后面,大家都已疲惫,所以开始比较随意,负责人员也已经视而不见,当然,这可能是夜间施工的原因,或者说是为了赶工期,这时真的体现出工期与质量的
