一、工程概况1
1、编制依据1
2依据《施工现场临时用电安全技术规范》JGJ46-2005编制
3依据《健康安全与环境(HSE)管理体系管理程序》编制
2、工程概况:xx工程位于xxx,主地沟总长:299
7m,支地沟总长:2315m
挖土方66028
69m3,回填土方26446
二、施工准备2
1、技术准备2
2、主要机具2
3、作业条件三、管沟开挖施工工艺3
1、工艺流程测量放线→确定开挖顺序和坡度→先支后主→修坡和清底→坡道收尾3
2、操作工艺×10m或20×20m方格网,在各方格点上做好控制桩,并测出各标桩处的自然地形、标高,作为计算挖土方量和施工控制的依据
3、季节性施工:四、土方开挖质量标准4
1、土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场
2、施工过程中应检查平面位置、水平标高、边坡坡度、压实度、排水、降低地下水位系统,并随时观测周围的环境变化

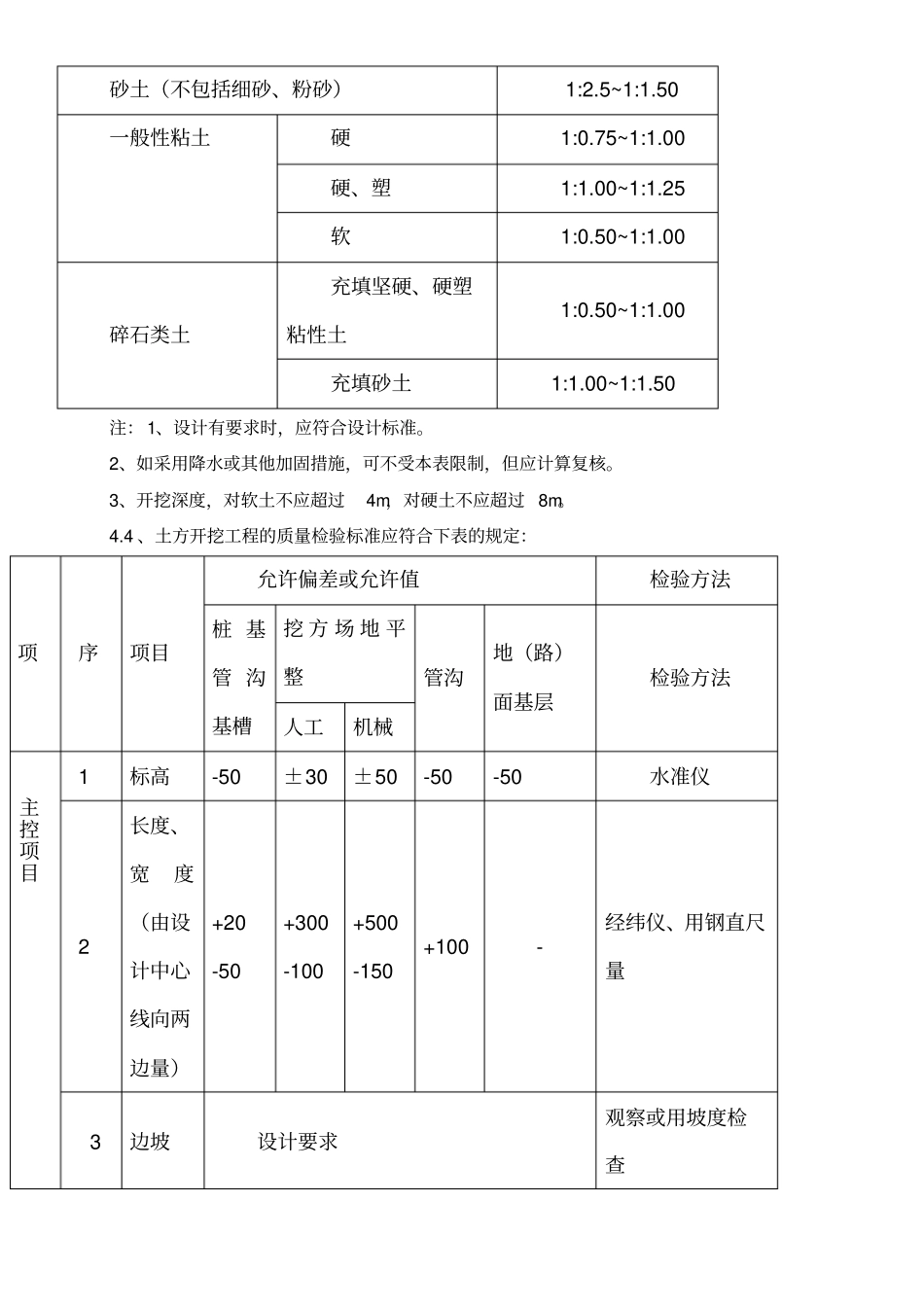

3、临时性挖方的边坡值应符合下表的规定:土的类别边坡值(高:宽)砂土(不包括细砂、粉砂)1:2
50一般性粘土硬1:0
75~1:1
00硬、塑1:1
00~1:1
25软1:0
50~1:1
00碎石类土充填坚硬、硬塑粘性土1:0
50~1:1
00充填砂土1:1
00~1:1
50注:1、设计有要求时,应符合设计标准
2、如采用降水或其他加固措施,可不受本表限制,但应计算复核
3、开挖深度,对软土不应超过4m,对硬土不应超过8m

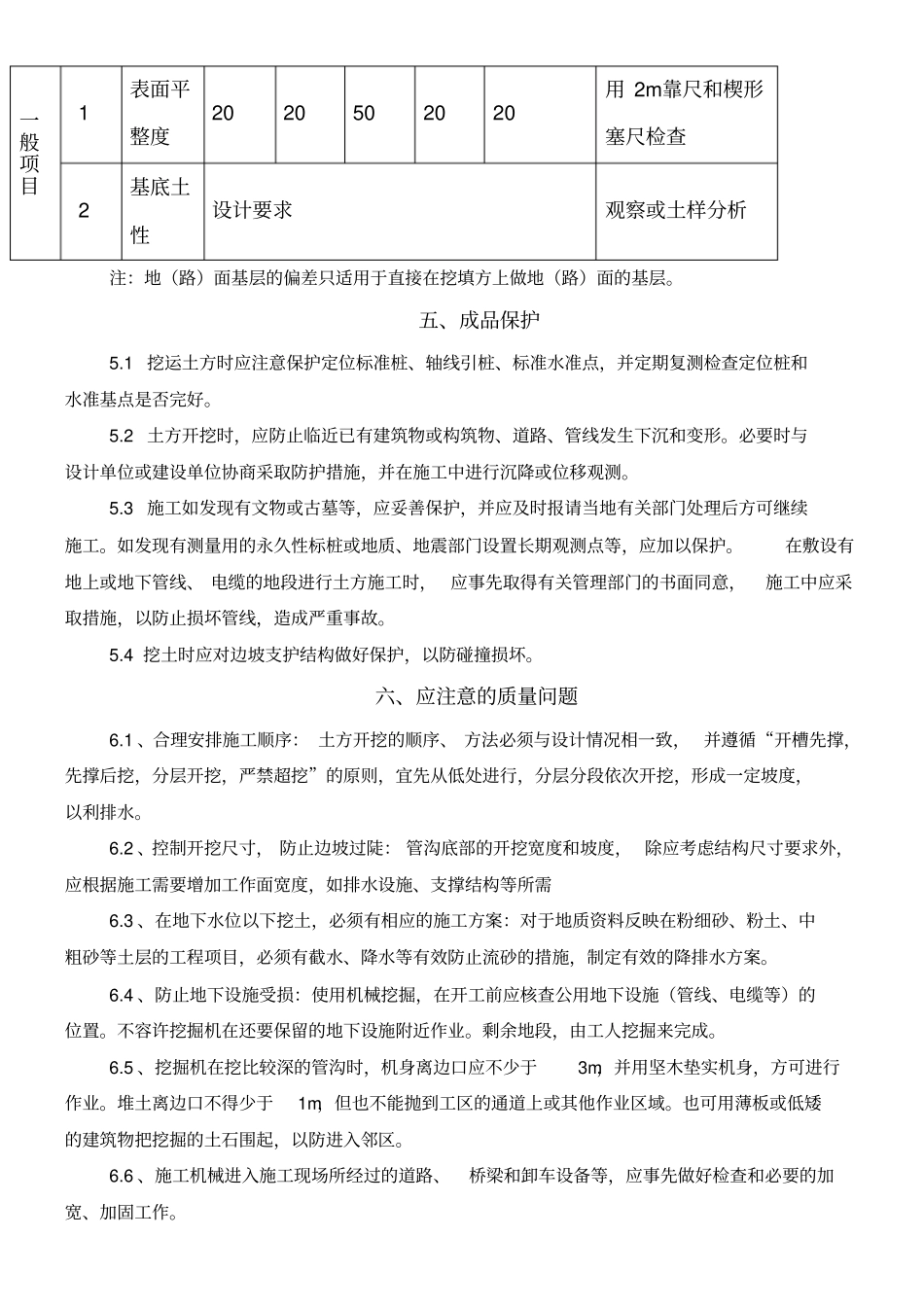

4、土方开挖工程的质量检验标准应符合下表的规定:项序项目允许偏差或允许值检验方法桩基管沟基槽挖方场地平整管沟地(路)面基层检验方法人工机械主控项目1标高-50±30±50-50-50水准仪2长度、宽度(由设计中心线向两边量)+20-50+300-100+500-150+10
