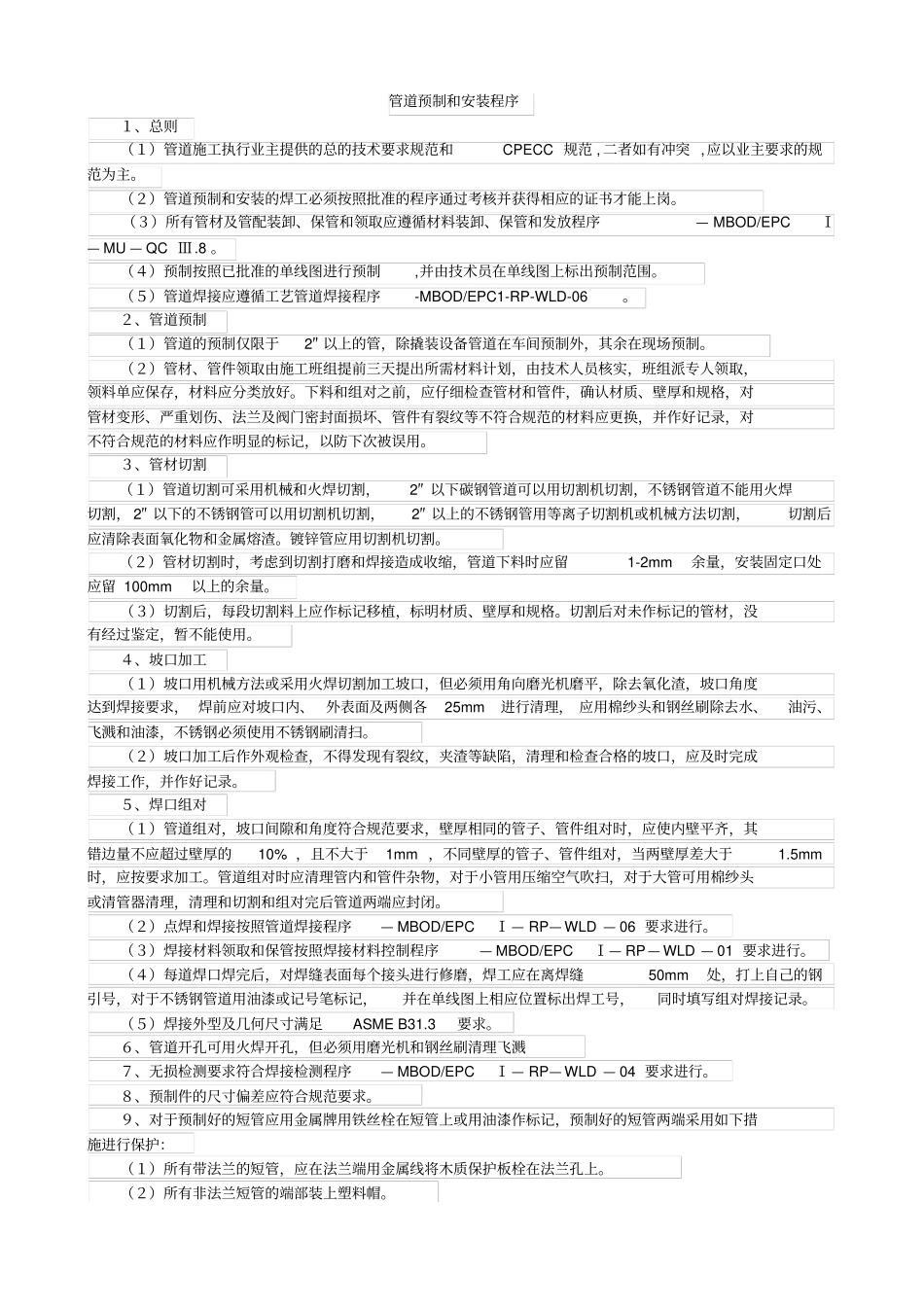

管道预制和安装程序1、总则(1)管道施工执行业主提供的总的技术要求规范和CPECC规范,二者如有冲突,应以业主要求的规范为主
(2)管道预制和安装的焊工必须按照批准的程序通过考核并获得相应的证书才能上岗
(3)所有管材及管配装卸、保管和领取应遵循材料装卸、保管和发放程序—MBOD/EPCⅠ—MU—QCⅢ
(4)预制按照已批准的单线图进行预制,并由技术员在单线图上标出预制范围
(5)管道焊接应遵循工艺管道焊接程序-MBOD/EPC1-RP-WLD-06
2、管道预制(1)管道的预制仅限于2″以上的管,除撬装设备管道在车间预制外,其余在现场预制
(2)管材、管件领取由施工班组提前三天提出所需材料计划,由技术人员核实,班组派专人领取,领料单应保存,材料应分类放好
下料和组对之前,应仔细检查管材和管件,确认材质、壁厚和规格,对管材变形、严重划伤、法兰及阀门密封面损坏、管件有裂纹等不符合规范的材料应更换,并作好记录,对不符合规范的材料应作明显的标记,以防下次被误用
3、管材切割(1)管道切割可采用机械和火焊切割,2″以下碳钢管道可以用切割机切割,不锈钢管道不能用火焊切割,2″以下的不锈钢管可以用切割机切割,2″以上的不锈钢管用等离子切割机或机械方法切割,切割后应清除表面氧化物和金属熔渣
镀锌管应用切割机切割
(2)管材切割时,考虑到切割打磨和焊接造成收缩,管道下料时应留1-2mm余量,安装固定口处应留100mm以上的余量
(3)切割后,每段切割料上应作标记移植,标明材质、壁厚和规格
切割后对未作标记的管材,没有经过鉴定,暂不能使用
4、坡口加工(1)坡口用机械方法或采用火焊切割加工坡口,但必须用角向磨光机磨平,除去氧化渣,坡口角度达到焊接要求,焊前应对坡口内、外表面及两侧各25mm进行清理,应用棉纱头和钢丝刷除去水、油污、飞溅和油漆,不锈钢必须使用不锈钢刷清扫
(2)坡口加工后作
