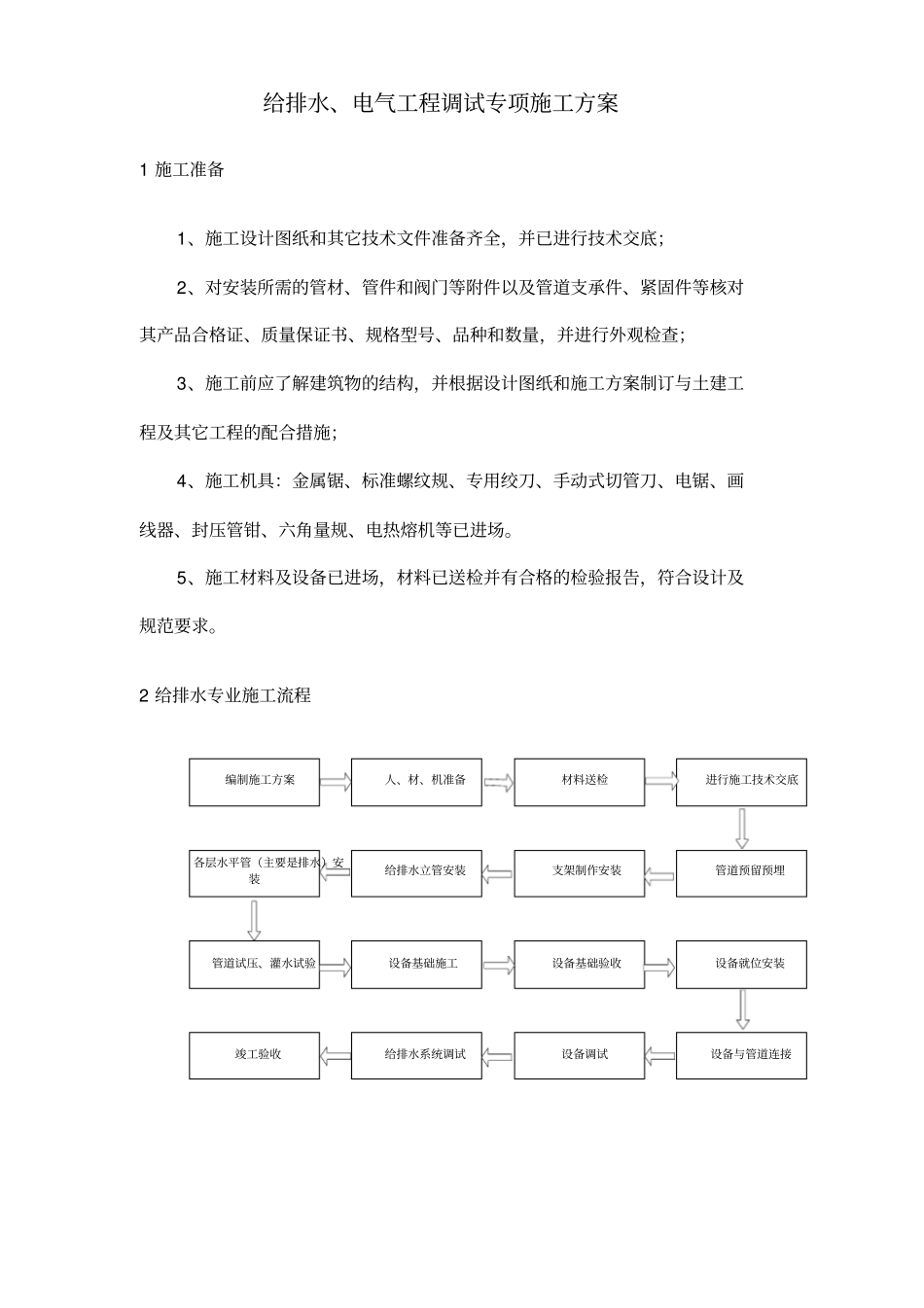

给排水、电气工程调试专项施工方案1施工准备1、施工设计图纸和其它技术文件准备齐全,并已进行技术交底;2、对安装所需的管材、管件和阀门等附件以及管道支承件、紧固件等核对其产品合格证、质量保证书、规格型号、品种和数量,并进行外观检查;3、施工前应了解建筑物的结构,并根据设计图纸和施工方案制订与土建工程及其它工程的配合措施;4、施工机具:金属锯、标准螺纹规、专用绞刀、手动式切管刀、电锯、画线器、封压管钳、六角量规、电热熔机等已进场
5、施工材料及设备已进场,材料已送检并有合格的检验报告,符合设计及规范要求
2给排水专业施工流程编制施工方案人、材、机准备材料送检进行施工技术交底各层水平管(主要是排水)安装给排水立管安装支架制作安装管道预留预埋管道试压、灌水试验设备基础施工设备基础验收设备就位安装竣工验收给排水系统调试设备调试设备与管道连接3管道及设备安装的注意事项1、水泵出水管上无论图纸上是否已画压力表,都应按01SS105图阀前安装压力表,型号为Y-100;规格的选择,应根据水泵出水压力,使在正常供水情况下,压力表的指针达满度的1/2~2/3之间
压力表前的球阀或旋塞的耐压PN应大于水泵的最大工作压力
2、水泵隔振基础的橡胶隔振垫,IS、TSWA、GCA及D型水泵按98S102,其余的一般采用隔振垫型号为SD型,肖氏硬度40度、尺寸及块数根据水泵房设计施工图,3、给水立管和装有3个或者3个以上配水点的支管始端,均应安装可拆装的连接管件,如活接头或法兰
4、管道要保持适当的坡度,便于排水和通气
管道穿越外墙、内墙、楼板和屋面必须选择相应类型的套管;严禁在管道安装时再补充钻孔、打洞
5、UPVC排水管伸缩节当层高≤4米时,立管应每层设一个伸缩节,立管穿楼板应设防火圈和防水胶圈
6、天面给水管及室外明装部分采用深色塑料玻纹管保护

4生活给水系统管道安装(1)说明本工程生活给水系统由设在
