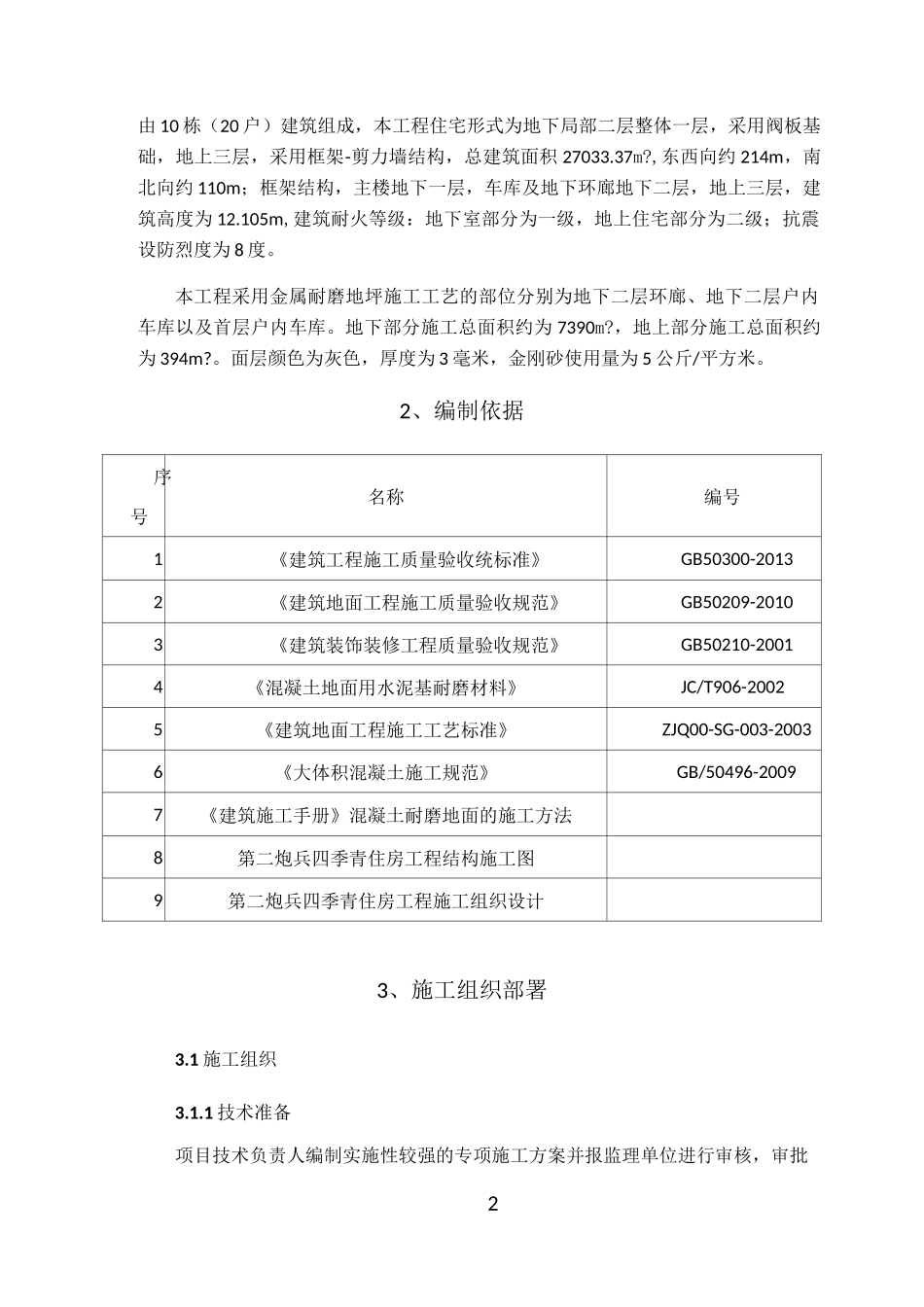

11、工程概况2、编制依据3、施工组织部署4、施工工艺5、质量控制6、主要施工管理措施附件:1、环廊坡度布置图2、坡度节点详图3、分格缝布置图1、工程概述第二炮兵四季青住房一期工程位于北京市海淀区旱河路四季青镇西山村
工程2由10栋(20户)建筑组成,本工程住宅形式为地下局部二层整体一层,采用阀板基础,地上三层,采用框架-剪力墙结构,总建筑面积27033
,东西向约214m,南北向约110m;框架结构,主楼地下一层,车库及地下环廊地下二层,地上三层,建筑高度为12
105m,建筑耐火等级:地下室部分为一级,地上住宅部分为二级;抗震设防烈度为8度
本工程采用金属耐磨地坪施工工艺的部位分别为地下二层环廊、地下二层户内车库以及首层户内车库
地下部分施工总面积约为7390m
,地上部分施工总面积约为394m
面层颜色为灰色,厚度为3毫米,金刚砂使用量为5公斤/平方米
2、编制依据序号名称编号1《建筑工程施工质量验收统标准》GB50300-20132《建筑地面工程施工质量验收规范》GB50209-20103《建筑装饰装修工程质量验收规范》GB50210-20014《混凝土地面用水泥基耐磨材料》JC/T906-20025《建筑地面工程施工工艺标准》ZJQ00-SG-003-20036《大体积混凝土施工规范》GB/50496-20097《建筑施工手册》混凝土耐磨地面的施工方法8第二炮兵四季青住房工程结构施工图9第二炮兵四季青住房工程施工组织设计3、施工组织部署3
1施工组织3

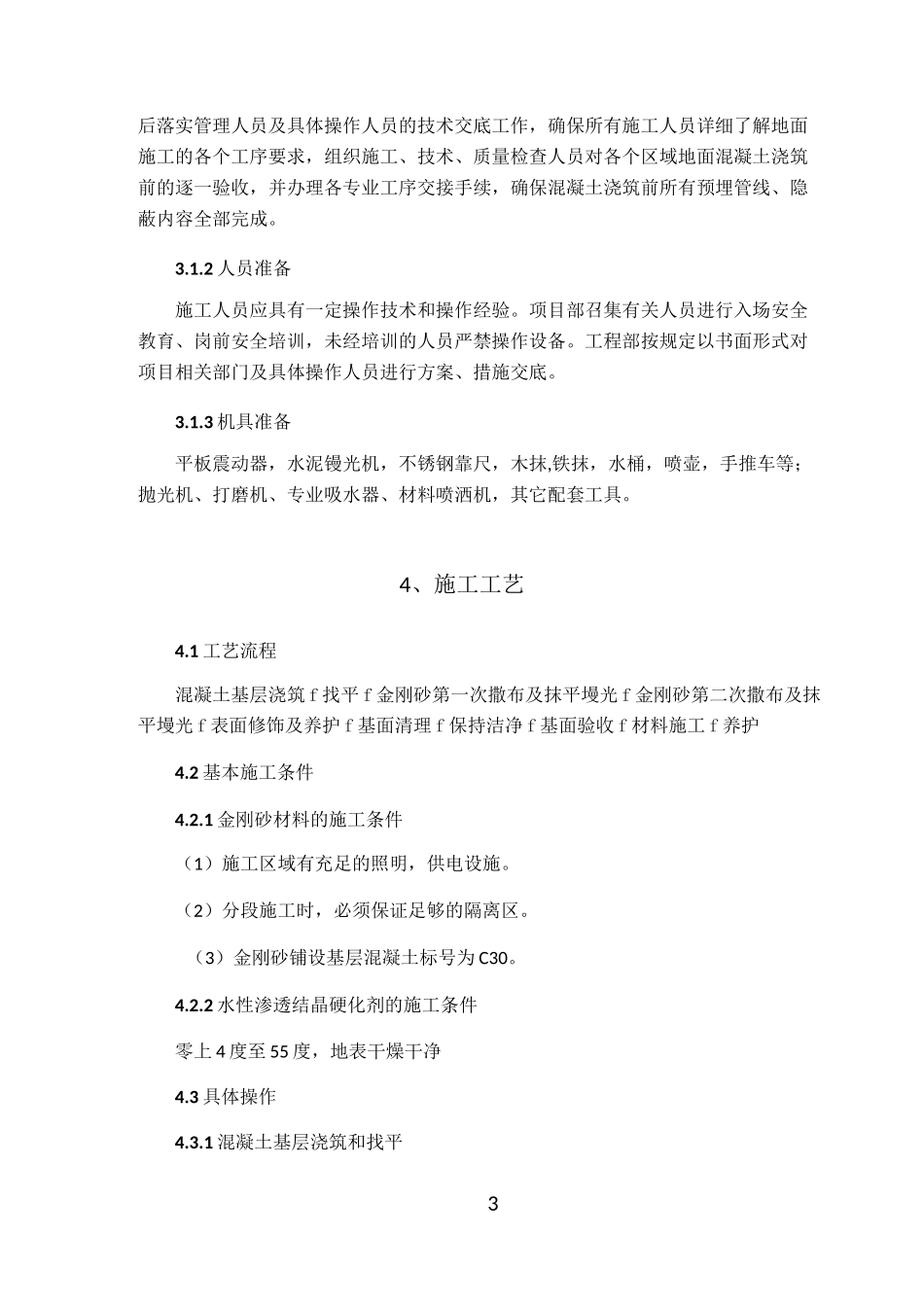

1技术准备项目技术负责人编制实施性较强的专项施工方案并报监理单位进行审核,审批3后落实管理人员及具体操作人员的技术交底工作,确保所有施工人员详细了解地面施工的各个工序要求,组织施工、技术、质量检查人员对各个区域地面混凝土浇筑前的逐一验收,并办理各专业工序交接手续,确保混凝土浇筑前所有预埋管线、隐蔽内容
