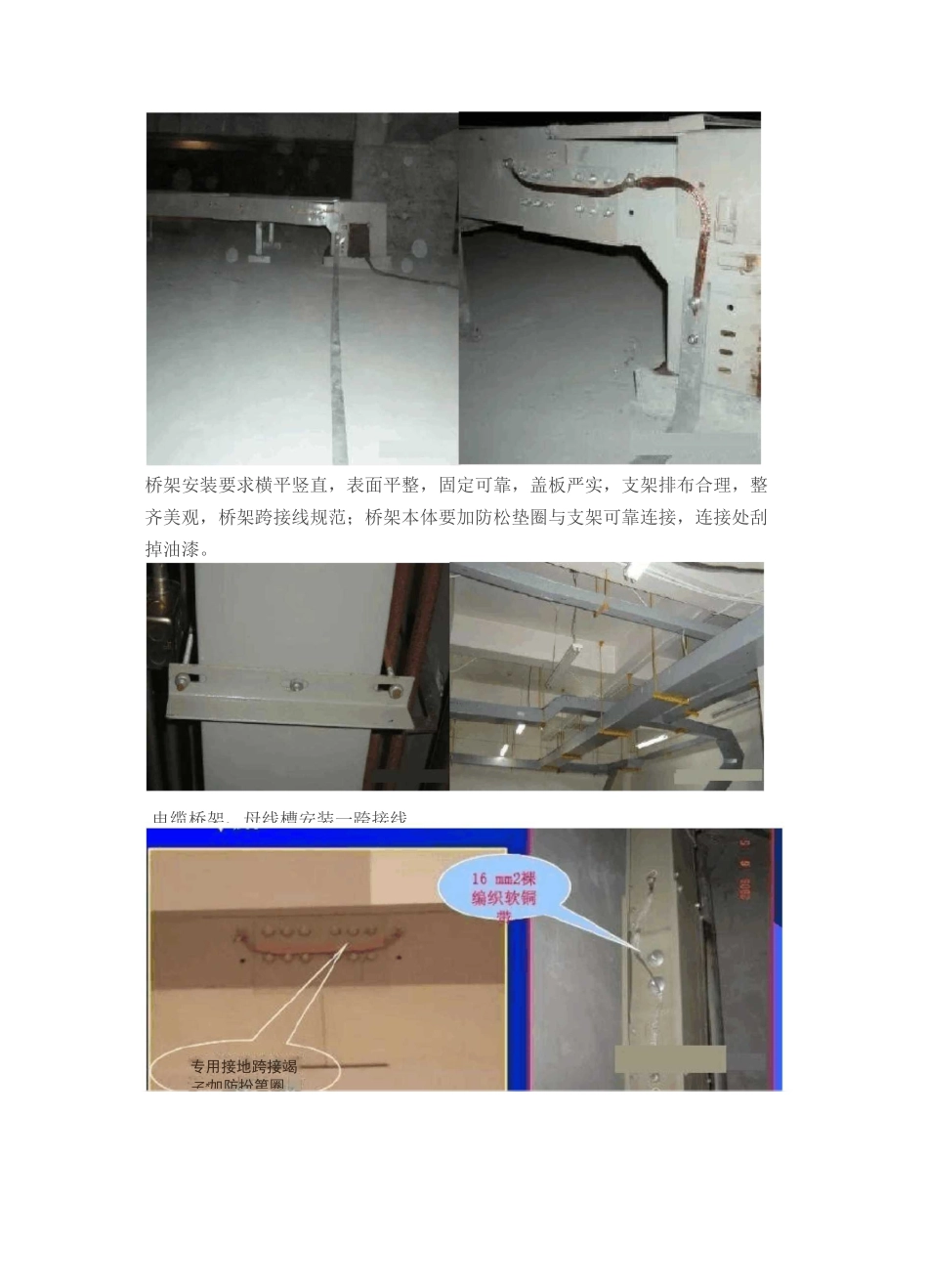

桥架线槽施工工艺、线槽径路选择原则:符合设计要求及施工规范,距离最近,便于安装维护。根据设计图纸检查线槽径路上所有孔洞是否全部完成,根据现场情况,确定线槽路径,避免与其他专业的线槽路径相冲突。在线槽始端至终端找好水平和垂直线,用墨斗在顶棚或墙面弹线。、吊架安装按照每米间距固定原则,在顶棚或墙面上划出安装孔位置,钻孔,敲入膨胀管冲紧。将吊架对准孔位,加上平垫、弹垫再带上螺杆,一人扶住吊架并同时靠上水平尺把吊架扶水平或垂直,另一人把螺杆固定牢固。在直线段的另外一端用同样的方法安装一组吊架。在前后两组吊架的安装线槽的平面用尼龙线拉通,尼龙线必须拉紧。再用尼龙线作为基准线调节中间安装的吊架。吊架与线槽的首端、分支、转角、接头及进出线盒处支、吊架固定的位置间距不大于米。pIC3、钢槽安线槽的连接应连续无间断,每节线槽的固定点不应少于两个。在转角、分支处和端部均应有固定点,并应紧贴墙面固定。钢槽直线段连接应采用连接板,用半圆头螺丝由内向外穿出加上平垫、弹垫螺帽紧固。连接处间隙应严密平齐。最后清除钢槽内杂物,盖上盖板。槽盖应齐全、平整、无翘角。固定或连接线槽的螺钉或其他紧固件,紧固后其端部应与线槽内表面光滑相接。钢槽进行转角、分支连接时应采用弯通、二通、三通、四通等进行变通连接,钢槽末端应加装封堵板。线槽的出线口应位置正确、光滑、无毛刺。线槽敷设应平直整齐,水平或垂直允许偏差为其长度的百分之,且全长允许偏差为线槽两端必须做好跨接地线,并留有伸缩余量,地线使用铜编织线但金属线槽不能作为设备的接地导体线槽必须单端接地。、钢槽孔洞位置处理钢槽在通过墙体或楼板处,不得在墙壁或楼板处连接,也不应将穿过墙壁或楼板的钢槽与墙或楼板上的孔洞用水泥摸死。应在穿缆后用防火泥封堵,并刷上与墙面相同色漆。电缆桥架安装接地桥架安装要求横平竖直,表面平整,固定可靠,盖板严实,支架排布合理,整齐美观,桥架跨接线规范;桥架本体要加防松垫圈与支架可靠连接,连接处刮掉油漆。电缆桥架、母线槽安装一跨接线专用接地跨接竭子*加防扮第圈大跨距电缆桥架安装与维护、桥架高度为、时每端各只连接孔,高度为、时每端各只连接孔。、支撑间距:支撑间距应小于等于载荷曲线允许载荷和支撑跨距。、桥架宽度:选择电缆桥架的宽度时,应留有一定的备用空位,以便为今后增添电缆用。、隔开敷设:当电力电缆和控制电缆较少时,可以在同一电缆桥架安装,但中间须用隔板将电力电缆和控制电缆隔开敷设。、电缆固定:汇线桥架水平敷设时,桥架之间的连接应尽量设置在跨距处。水平走向的电缆每隔米左右固定一下,垂直走向的电缆每隔米左右固定一下。电缆桥架内电缆敷设施工工艺流程工艺流程..施工准备复核检查进入现场的电缆规格、型号、截面、电压等,均为符合设计要求;外观质量有无机械损伤、扭曲、漏油、渗油等缺陷。施放电缆机具安装采用机械施放时,将动力机械按施放要求就位,并安装好钢丝绳和滑轮,锚定装置、牵引电缆用钢丝网套、牵引头等;人力施放电缆时事先将滚轮按设计位置安装好。电缆敷设之前进行绝缘电阻测试和耐压试验。绝缘电阻测试以下的电气设备或电缆回路采用兆欧表。以下至的电气设备或电缆回路采用兆欧表。以下至的电气设备或电缆回路采用兆欧表。以下至的电气设备或电缆回路采用兆欧表。以上的电气设备或回路采用或兆欧表。测试绝缘电阻不低于Q。以下的线路可用兆欧表测无闪络击穿为合格;绝缘电阻达不到Q应做交流工频耐压试验,时间应无闪络击穿现象。电缆应作耐压和泄漏电流试验,试验标准见本规程条的规定纸绝缘电缆应检查芯线是否受潮。用清洁干燥工具将绝缘剥开并将芯线绝缘纸剥下一块,用火点着,如发生叭叭声音或有泡沫,说明电缆已受潮;也可将纸浸入°C的电缆油(变压器油)中,若无嘶嘶声或白色泡沫出来,就证明电缆是干燥的,试验时不应用手直接拿绝缘纸,防止纸吸收手上潮气;电缆受潮应切割一段再试,直到合格为止。受检油浸纸绝缘电缆铅包电缆应立即用焊料(铅锡合金铅锡)把电缆头封好。其他电缆用橡皮布密封后再用塑料胶带包好;也可用密封胶封好,保证密封不透水。...
