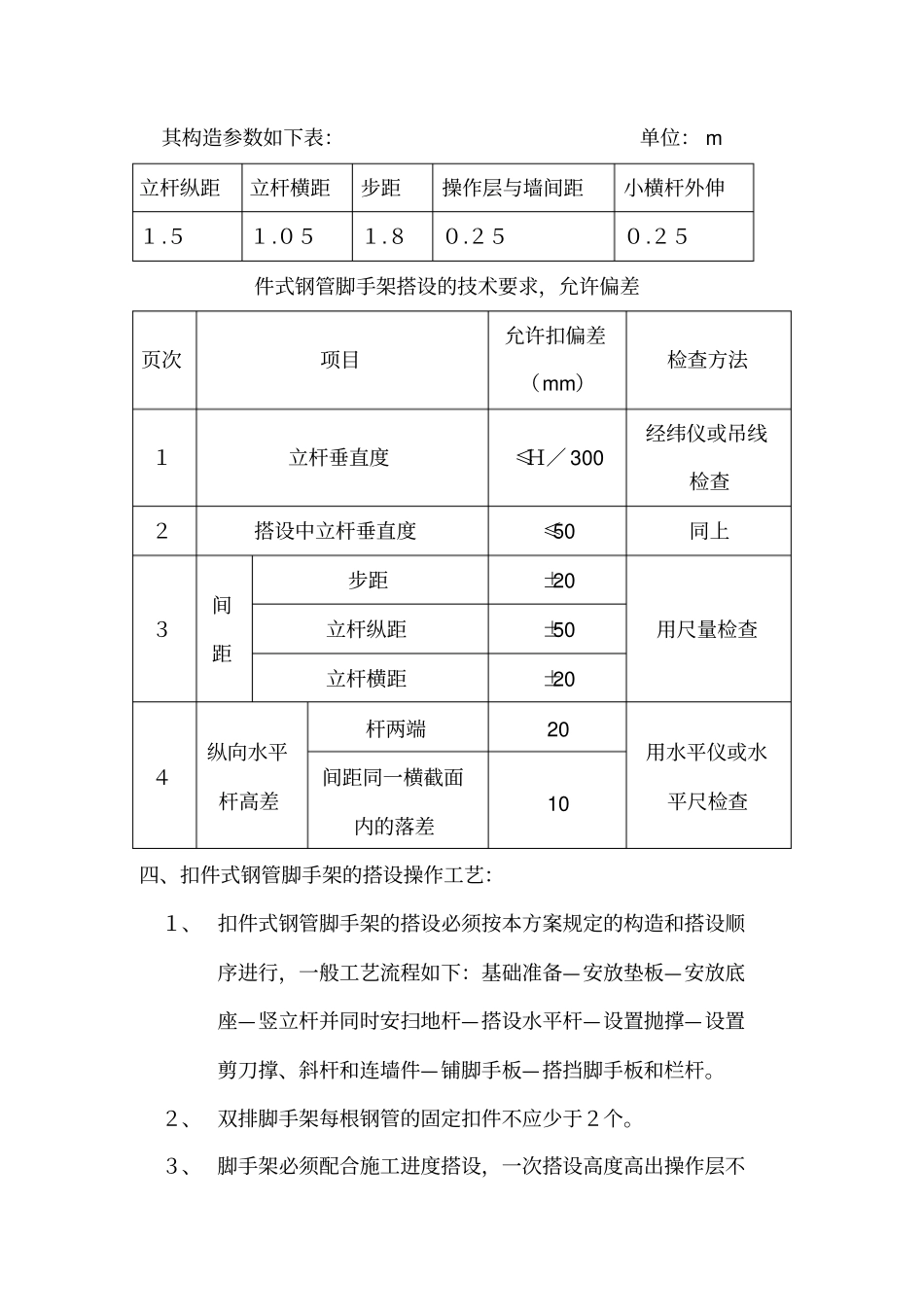

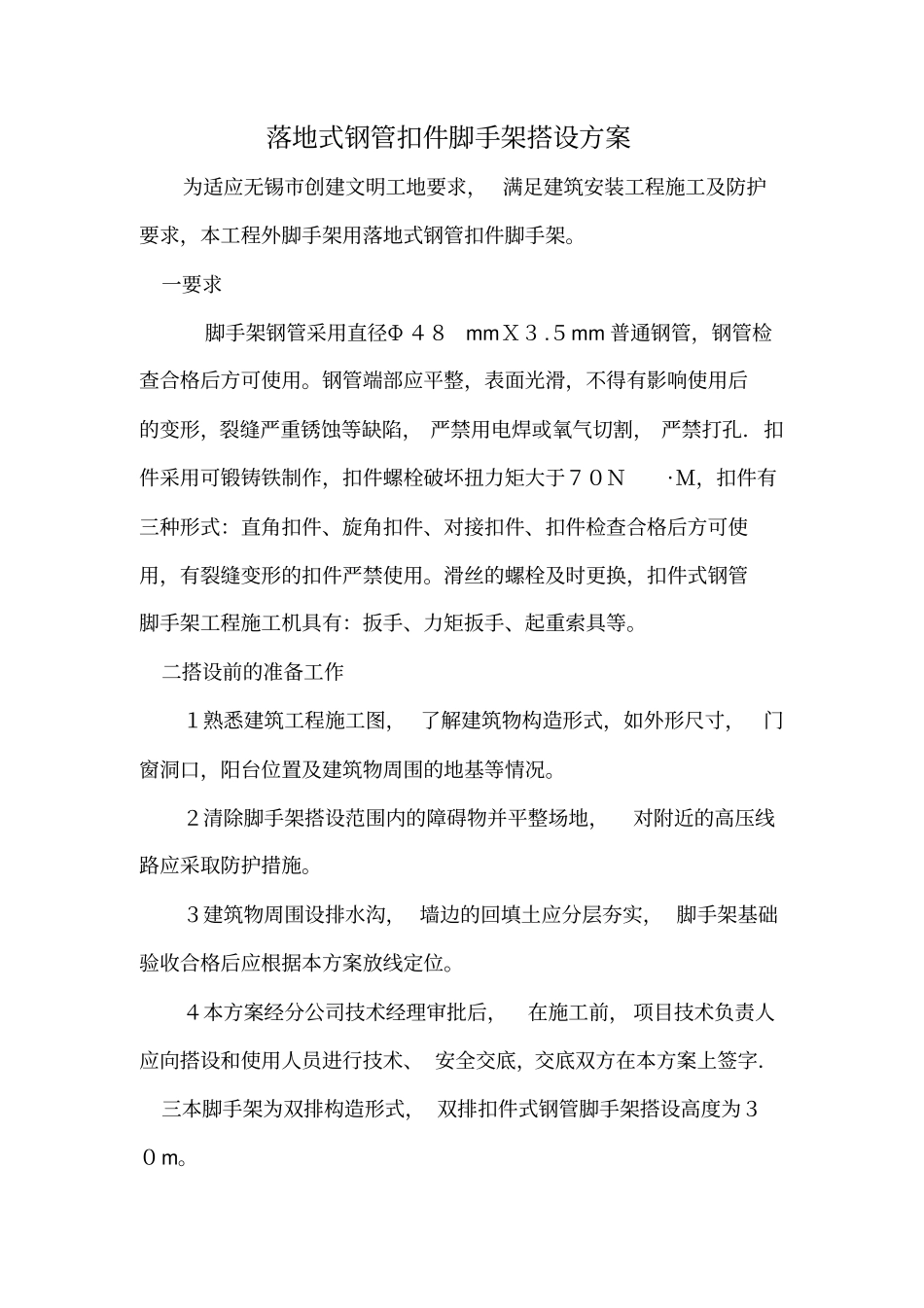

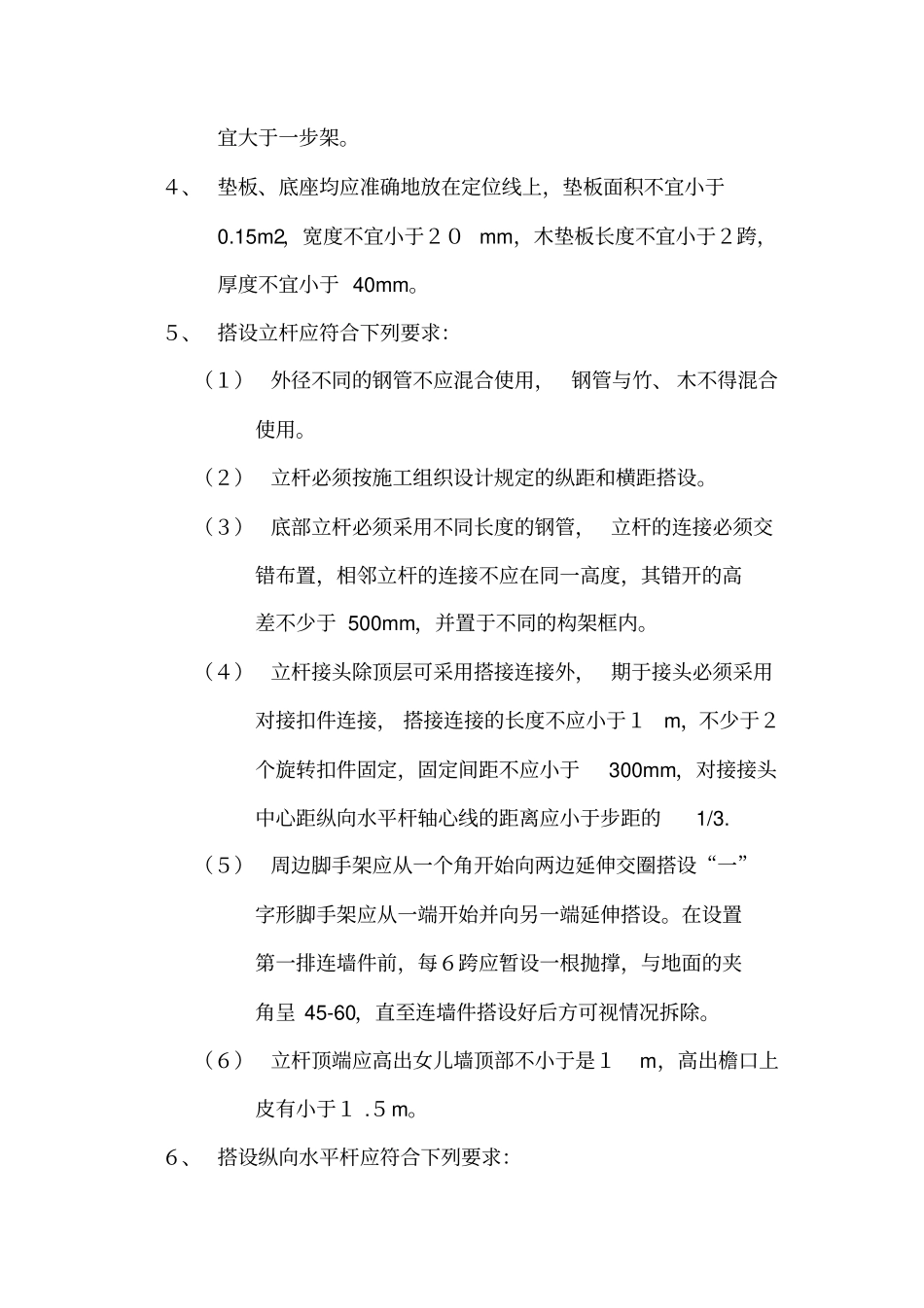

落地式钢管扣件脚手架搭设方案为适应无锡市创建文明工地要求,满足建筑安装工程施工及防护要求,本工程外脚手架用落地式钢管扣件脚手架。一要求脚手架钢管采用直径Φ48mmX3.5mm普通钢管,钢管检查合格后方可使用。钢管端部应平整,表面光滑,不得有影响使用后的变形,裂缝严重锈蚀等缺陷,严禁用电焊或氧气切割,严禁打孔.扣件采用可锻铸铁制作,扣件螺栓破坏扭力矩大于70N·M,扣件有三种形式:直角扣件、旋角扣件、对接扣件、扣件检查合格后方可使用,有裂缝变形的扣件严禁使用。滑丝的螺栓及时更换,扣件式钢管脚手架工程施工机具有:扳手、力矩扳手、起重索具等。二搭设前的准备工作1熟悉建筑工程施工图,了解建筑物构造形式,如外形尺寸,门窗洞口,阳台位置及建筑物周围的地基等情况。2清除脚手架搭设范围内的障碍物并平整场地,对附近的高压线路应采取防护措施。3建筑物周围设排水沟,墙边的回填土应分层夯实,脚手架基础验收合格后应根据本方案放线定位。4本方案经分公司技术经理审批后,在施工前,项目技术负责人应向搭设和使用人员进行技术、安全交底,交底双方在本方案上签字.三本脚手架为双排构造形式,双排扣件式钢管脚手架搭设高度为30m。其构造参数如下表:单位:m立杆纵距立杆横距步距操作层与墙间距小横杆外伸1.51.051.80.250.25件式钢管脚手架搭设的技术要求,允许偏差页次项目允许扣偏差(mm)检查方法1立杆垂直度≤H/300经纬仪或吊线检查2搭设中立杆垂直度≤50同上3间距步距±20用尺量检查立杆纵距±50立杆横距±204纵向水平杆高差杆两端20用水平仪或水平尺检查间距同一横截面内的落差10四、扣件式钢管脚手架的搭设操作工艺:1、扣件式钢管脚手架的搭设必须按本方案规定的构造和搭设顺序进行,一般工艺流程如下:基础准备—安放垫板—安放底座—竖立杆并同时安扫地杆—搭设水平杆—设置抛撑—设置剪刀撑、斜杆和连墙件—铺脚手板—搭挡脚手板和栏杆。2、双排脚手架每根钢管的固定扣件不应少于2个。3、脚手架必须配合施工进度搭设,一次搭设高度高出操作层不宜大于一步架。4、垫板、底座均应准确地放在定位线上,垫板面积不宜小于0.15m2,宽度不宜小于20mm,木垫板长度不宜小于2跨,厚度不宜小于40mm。5、搭设立杆应符合下列要求:(1)外径不同的钢管不应混合使用,钢管与竹、木不得混合使用。(2)立杆必须按施工组织设计规定的纵距和横距搭设。(3)底部立杆必须采用不同长度的钢管,立杆的连接必须交错布置,相邻立杆的连接不应在同一高度,其错开的高差不少于500mm,并置于不同的构架框内。(4)立杆接头除顶层可采用搭接连接外,期于接头必须采用对接扣件连接,搭接连接的长度不应小于1m,不少于2个旋转扣件固定,固定间距不应小于300mm,对接接头中心距纵向水平杆轴心线的距离应小于步距的1/3.(5)周边脚手架应从一个角开始向两边延伸交圈搭设“一”字形脚手架应从一端开始并向另一端延伸搭设。在设置第一排连墙件前,每6跨应暂设一根抛撑,与地面的夹角呈45-60,直至连墙件搭设好后方可视情况拆除。(6)立杆顶端应高出女儿墙顶部不小于是1m,高出檐口上皮有小于1.5m。6、搭设纵向水平杆应符合下列要求:(1)纵向水平杆应水平设置,钢管长度不宜小于3跨。(2)接头宜采用对接扣件连接,内外两根相邻纵向水平杆的接头不应在同步同跨内,上下两个相邻接头应错开一跨,其错开的水平距离不应小于500mm,个接头中心距立杆轴心线距离应小于纵距的1/3。当采用搭接时,其搭接长度不应小于1m,不小于2个旋转扣件固定,其固定的间距不应小于800mm,扣件中心至杆端的距离不应小于150mm。(3)纵向水平杆与立杆相交处必须用直角扣件与立杆固定。(4)沿建筑物周围搭设的脚手架应采用闭合形式,脚手架的同一步纵向水平杆必须四周交圈。7、搭设横向水平杆应符合想列要求:(1)采用竹芭脚手板时宜架设在纵向水平杆的下方。凡立杆与纵向水平杆相交处均必须设置一根横向水平杆,严禁任意拆除。跨度中间的横向水平杆根据需要设置。(2)脚手架横抽水平杆外端伸出纵向水平杆不应小于250m...
