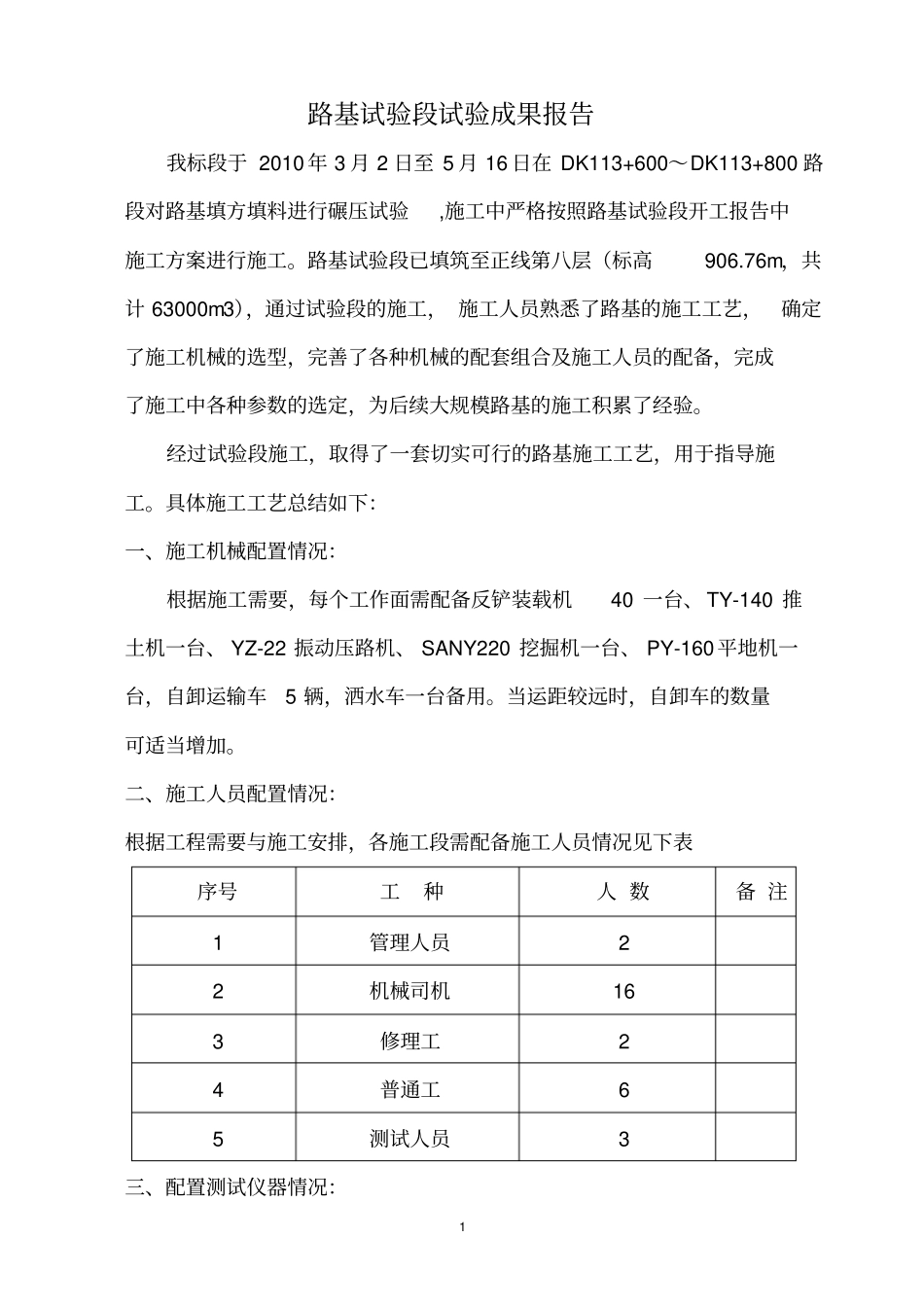

1路基试验段试验成果报告我标段于2010年3月2日至5月16日在DK113+600~DK113+800路段对路基填方填料进行碾压试验,施工中严格按照路基试验段开工报告中施工方案进行施工
路基试验段已填筑至正线第八层(标高906
76m,共计63000m3),通过试验段的施工,施工人员熟悉了路基的施工工艺,确定了施工机械的选型,完善了各种机械的配套组合及施工人员的配备,完成了施工中各种参数的选定,为后续大规模路基的施工积累了经验
经过试验段施工,取得了一套切实可行的路基施工工艺,用于指导施工
具体施工工艺总结如下:一、施工机械配置情况:根据施工需要,每个工作面需配备反铲装载机40一台、TY-140推土机一台、YZ-22振动压路机、SANY220挖掘机一台、PY-160平地机一台,自卸运输车5辆,洒水车一台备用
当运距较远时,自卸车的数量可适当增加

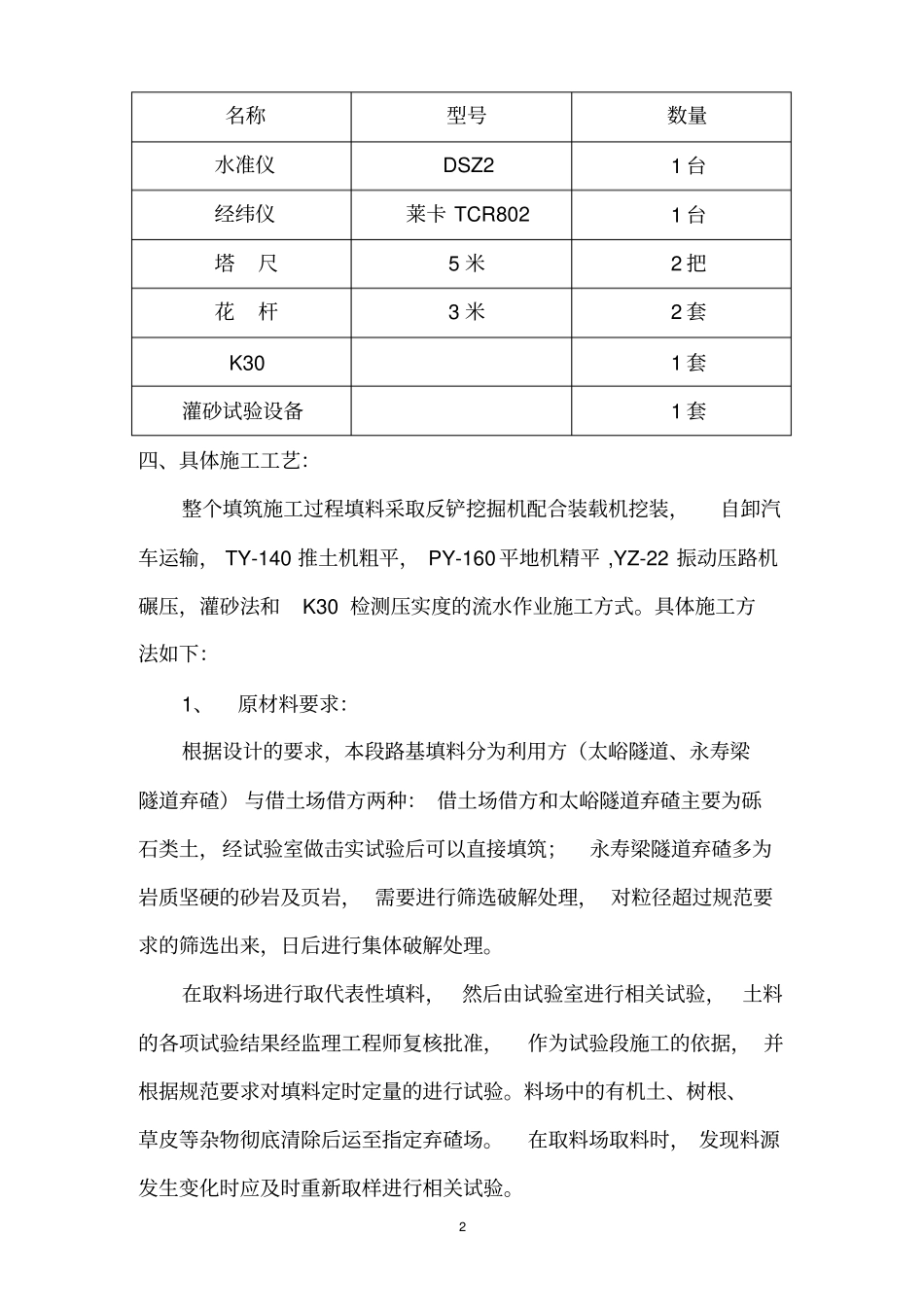

二、施工人员配置情况:根据工程需要与施工安排,各施工段需配备施工人员情况见下表序号工种人数备注1管理人员22机械司机163修理工24普通工65测试人员3三、配置测试仪器情况:2名称型号数量水准仪DSZ21台经纬仪莱卡TCR8021台塔尺5米2把花杆3米2套K301套灌砂试验设备1套四、具体施工工艺:整个填筑施工过程填料采取反铲挖掘机配合装载机挖装,自卸汽车运输,TY-140推土机粗平,PY-160平地机精平,YZ-22振动压路机碾压,灌砂法和K30检测压实度的流水作业施工方式
具体施工方法如下:1、原材料要求:根据设计的要求,本段路基填料分为利用方(太峪隧道、永寿梁隧道弃碴)与借土场借方两种:借土场借方和太峪隧道弃碴主要为砾石类土,经试验室做击实试验后可以直接填筑;永寿梁隧道弃碴多为岩质坚硬的砂岩及页岩,需要进行筛选破解处理,对粒径超过规范要求的筛选出来,日后进行集体破解处理

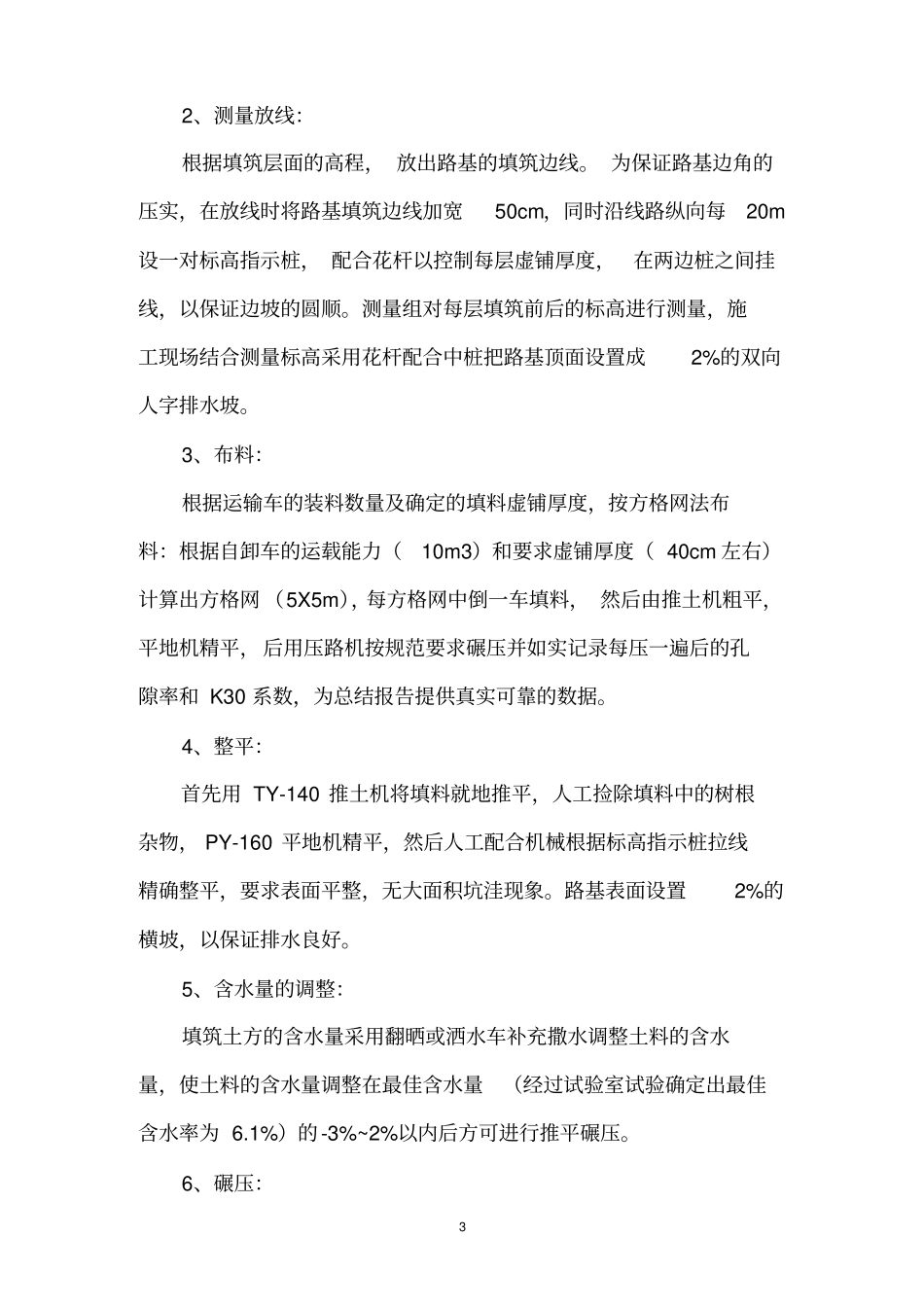

在取料场进行取代表性填料,然后由试验室进行相关试验,土料
