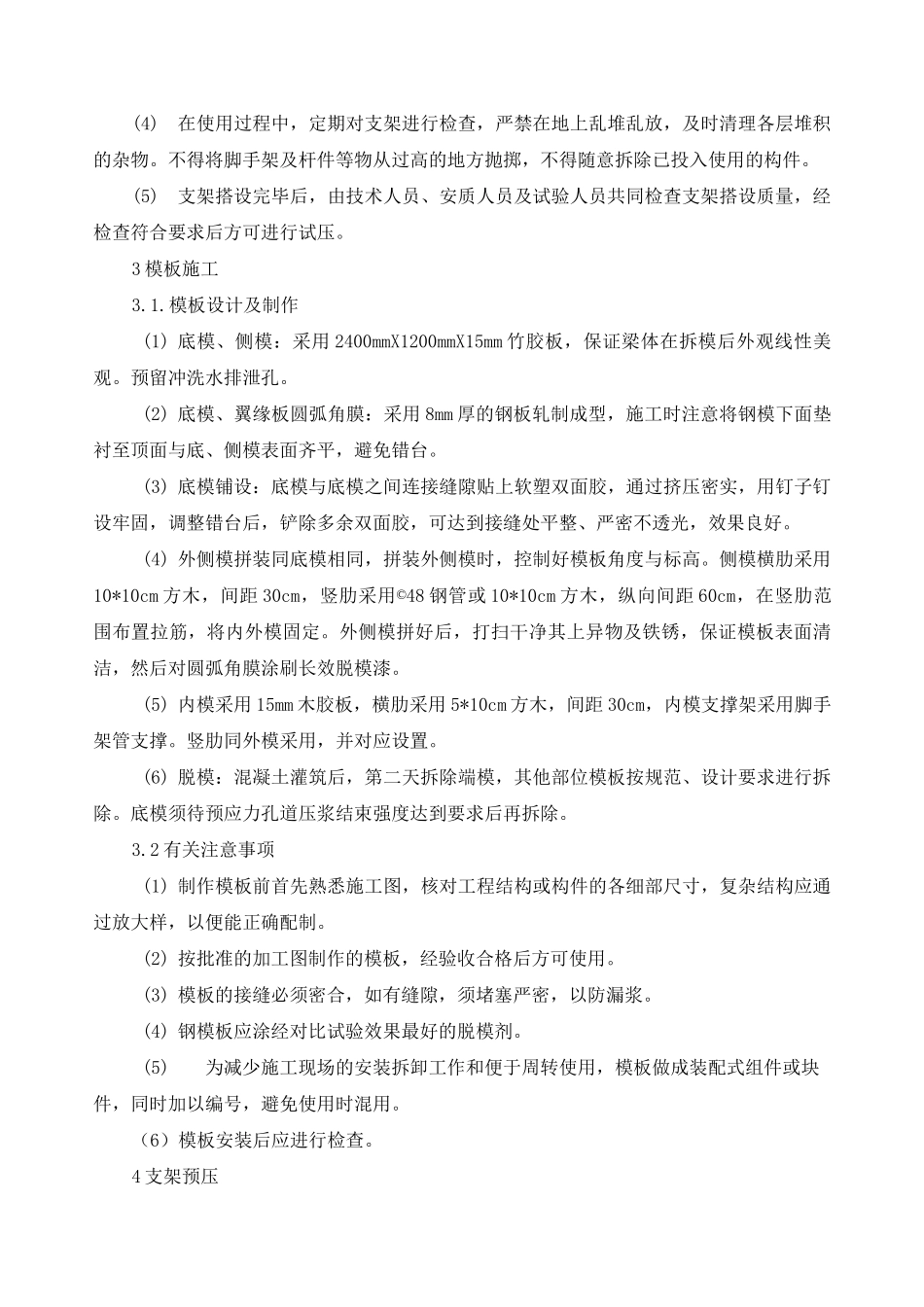

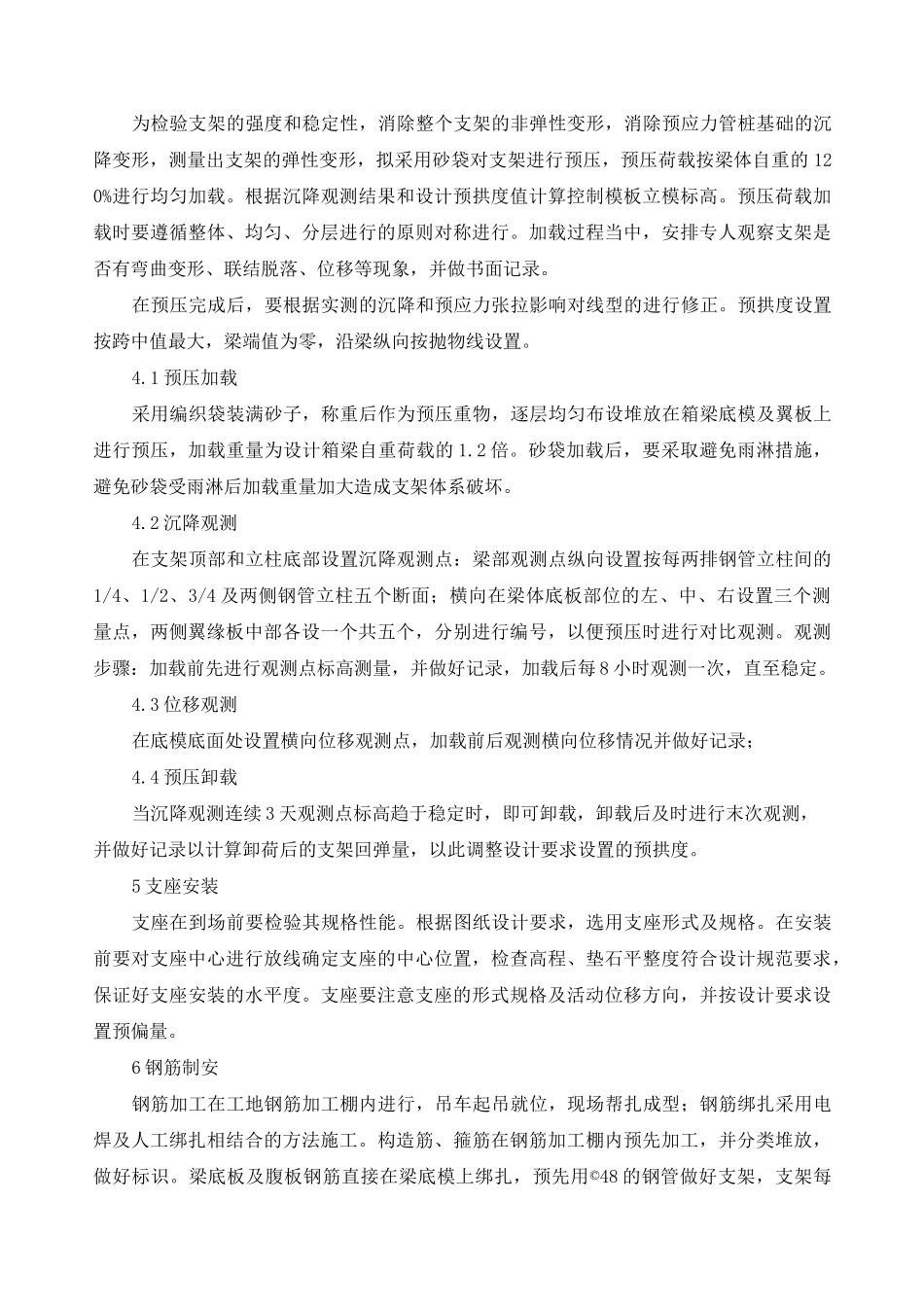

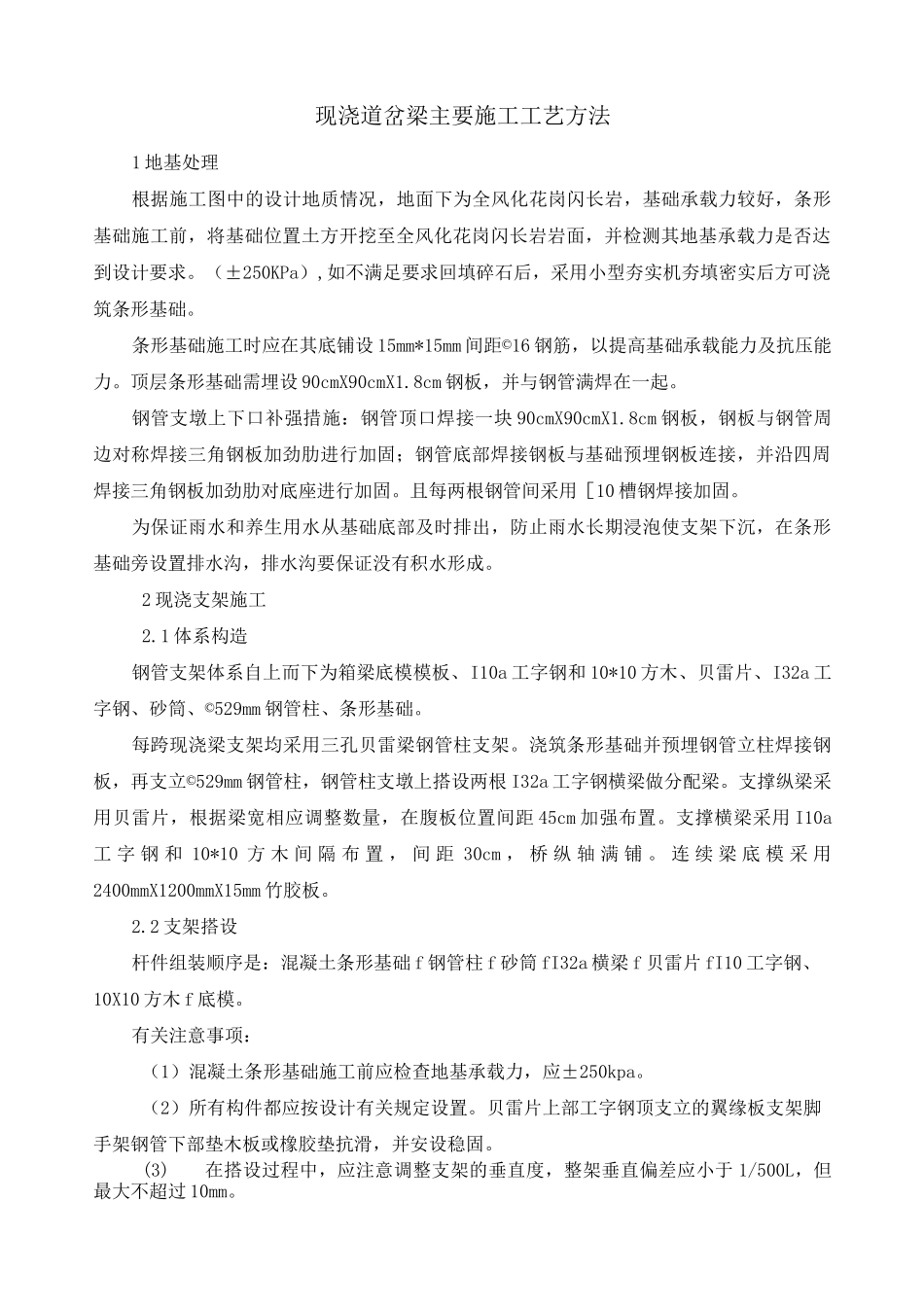

现浇道岔梁主要施工工艺方法1地基处理根据施工图中的设计地质情况,地面下为全风化花岗闪长岩,基础承载力较好,条形基础施工前,将基础位置土方开挖至全风化花岗闪长岩岩面,并检测其地基承载力是否达到设计要求
(±250KPa),如不满足要求回填碎石后,采用小型夯实机夯填密实后方可浇筑条形基础
条形基础施工时应在其底铺设15mm*15mm间距©16钢筋,以提高基础承载能力及抗压能力
顶层条形基础需埋设90cmX90cmX1
8cm钢板,并与钢管满焊在一起
钢管支墩上下口补强措施:钢管顶口焊接一块90cmX90cmX1
8cm钢板,钢板与钢管周边对称焊接三角钢板加劲肋进行加固;钢管底部焊接钢板与基础预埋钢板连接,并沿四周焊接三角钢板加劲肋对底座进行加固
且每两根钢管间采用[10槽钢焊接加固
为保证雨水和养生用水从基础底部及时排出,防止雨水长期浸泡使支架下沉,在条形基础旁设置排水沟,排水沟要保证没有积水形成
2现浇支架施工2
1体系构造钢管支架体系自上而下为箱梁底模模板、I10a工字钢和10*10方木、贝雷片、I32a工字钢、砂筒、©529mm钢管柱、条形基础
每跨现浇梁支架均采用三孔贝雷梁钢管柱支架
浇筑条形基础并预埋钢管立柱焊接钢板,再支立©529mm钢管柱,钢管柱支墩上搭设两根I32a工字钢横梁做分配梁
支撑纵梁采用贝雷片,根据梁宽相应调整数量,在腹板位置间距45cm加强布置
支撑横梁采用I10a工字钢和10*10方木间隔布置,间距30cm,桥纵轴满铺
连续梁底模采用2400mmX1200mmX15mm竹胶板
2支架搭设杆件组装顺序是:混凝土条形基础f钢管柱f砂筒fI32a横梁f贝雷片fI10工字钢、10X10方木f底模
有关注意事项:(1)混凝土条形基础施工前应检查地基承载力,应±250kpa
(2)所有构件都应按设计有关规定设置
贝雷片上部工字钢顶支立的翼缘板支架脚手架钢管
