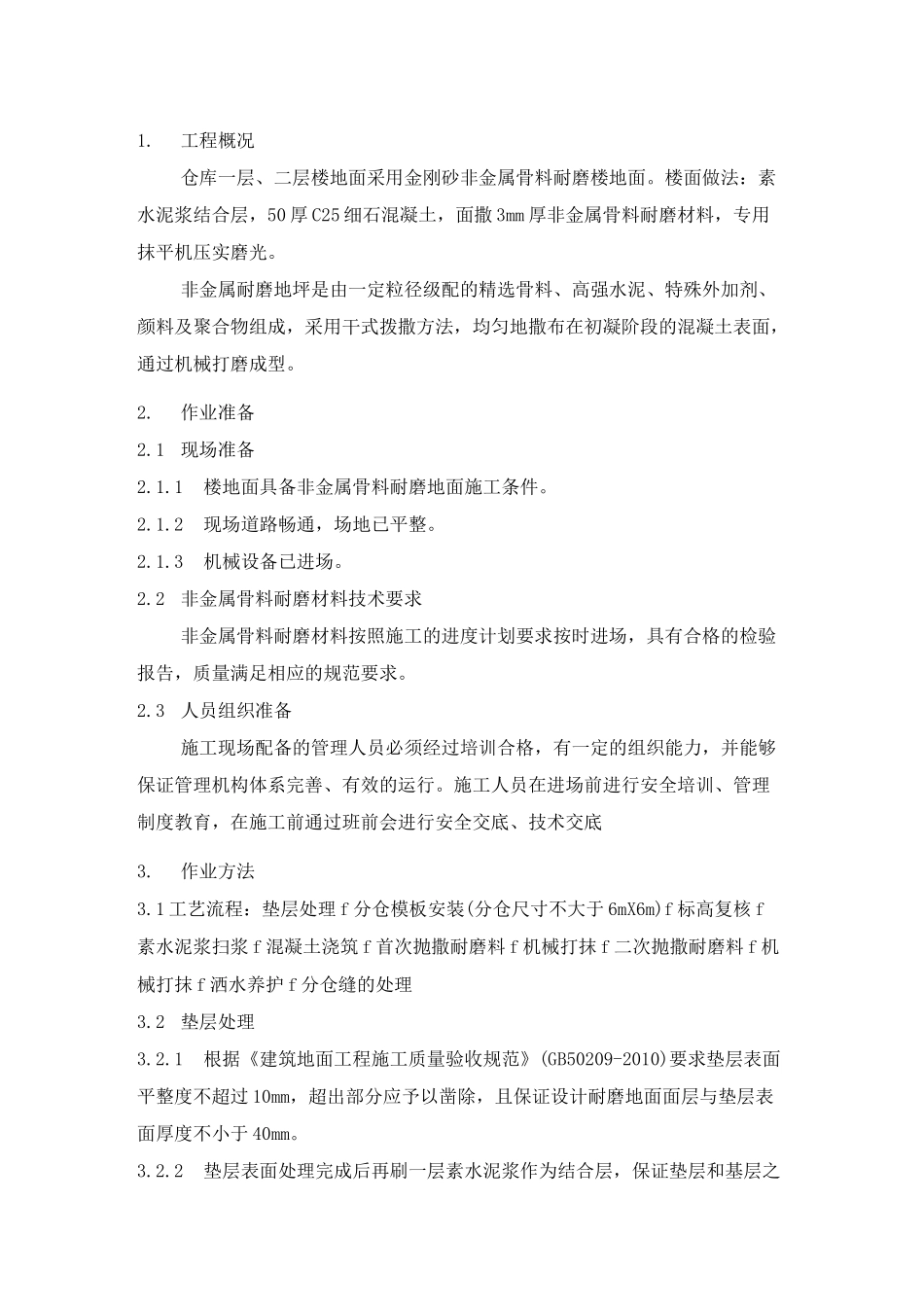

工程概况仓库一层、二层楼地面采用金刚砂非金属骨料耐磨楼地面
楼面做法:素水泥浆结合层,50厚C25细石混凝土,面撒3mm厚非金属骨料耐磨材料,专用抹平机压实磨光
非金属耐磨地坪是由一定粒径级配的精选骨料、高强水泥、特殊外加剂、颜料及聚合物组成,采用干式拨撒方法,均匀地撒布在初凝阶段的混凝土表面,通过机械打磨成型
1现场准备2
1楼地面具备非金属骨料耐磨地面施工条件
2现场道路畅通,场地已平整
3机械设备已进场
2非金属骨料耐磨材料技术要求非金属骨料耐磨材料按照施工的进度计划要求按时进场,具有合格的检验报告,质量满足相应的规范要求
3人员组织准备施工现场配备的管理人员必须经过培训合格,有一定的组织能力,并能够保证管理机构体系完善、有效的运行
施工人员在进场前进行安全培训、管理制度教育,在施工前通过班前会进行安全交底、技术交底3
1工艺流程:垫层处理f分仓模板安装(分仓尺寸不大于6mX6m)f标高复核f素水泥浆扫浆f混凝土浇筑f首次抛撒耐磨料f机械打抹f二次抛撒耐磨料f机械打抹f洒水养护f分仓缝的处理3
2垫层处理3
1根据《建筑地面工程施工质量验收规范》(GB50209-2010)要求垫层表面平整度不超过10mm,超出部分应予以凿除,且保证设计耐磨地面面层与垫层表面厚度不小于40mm
2垫层表面处理完成后再刷一层素水泥浆作为结合层,保证垫层和基层之间结合牢固,避免出现空鼓
3混凝土基层浇筑前24小时需要洒水润湿
3混凝土基层浇筑3
1混凝土浇筑前在楼地面地面做标高灰饼,间距2m的方格布置点,作为混凝土浇筑时的标高控制,同时复核分仓模板标高,标高偏差控制为2mm
2混凝土振捣采用插入式振捣棒或平板振捣器
混凝土表面泛出气泡即可,不得过振,以免表层浮浆过多
混凝土布料由人工摊平,严禁使
