施工现场平面布置根据项目总体施工部署,绘制现场不同施工阶段的总平面布置图,通常有基础工程施工总平面、主体结构工程施工总平面、装饰工程施工总平面
一、施工总平面图的设计内容1、项目施工用地范围内的地形状况;2、全部拟建建(构)筑物和其他基础设施的位置;3、项目施工用地内的加工设施、运输设施、存储设施、供电设施、供水供热设施、排水排污设施、临时施工道路和办公用房生活用房;4、施工现场必备的安全、消防、保卫和环保设施;5、相邻的地上、地下既有建筑物及相关环境
二、施工总平面图的设计原则1、平面布置科学合理,施工场地占用面积少;2、合理组织运输,减少二次倒运;3、施工区域的划分和场地的临时占用应符合总体方案部署和施工流程的要求,减少相互干扰;4、充分利用既有的建筑物和既有设施为项目施工服务,降低临时设施的建造费用;5、临时设施应方便生产和生活,办公区、生活区、生产区宜分离设置;6、符合节能、环保、安全和消防要求;7、遵守当地主管部门和建设单位关于文明施工的相关规定
三、施工总平面图设计要点(***重点***)1、设置大门、引入场外道路设置两个以上大门
大门应考虑周边路网情况、转弯半径和坡度限制,大门宽度、高度应满足车辆运输需要,尽可能与加工场地、仓库要求的位置一致
2、布置大型机械设备塔吊:考虑其覆盖范围、可吊物件的运输和存放混凝土泵:考虑泵管的输送距离、混凝土罐车行走方便3、布置仓库、堆场一般应接近使用地点,其纵向宜与交通线路平行,货物装卸需要时间长的应远离路边

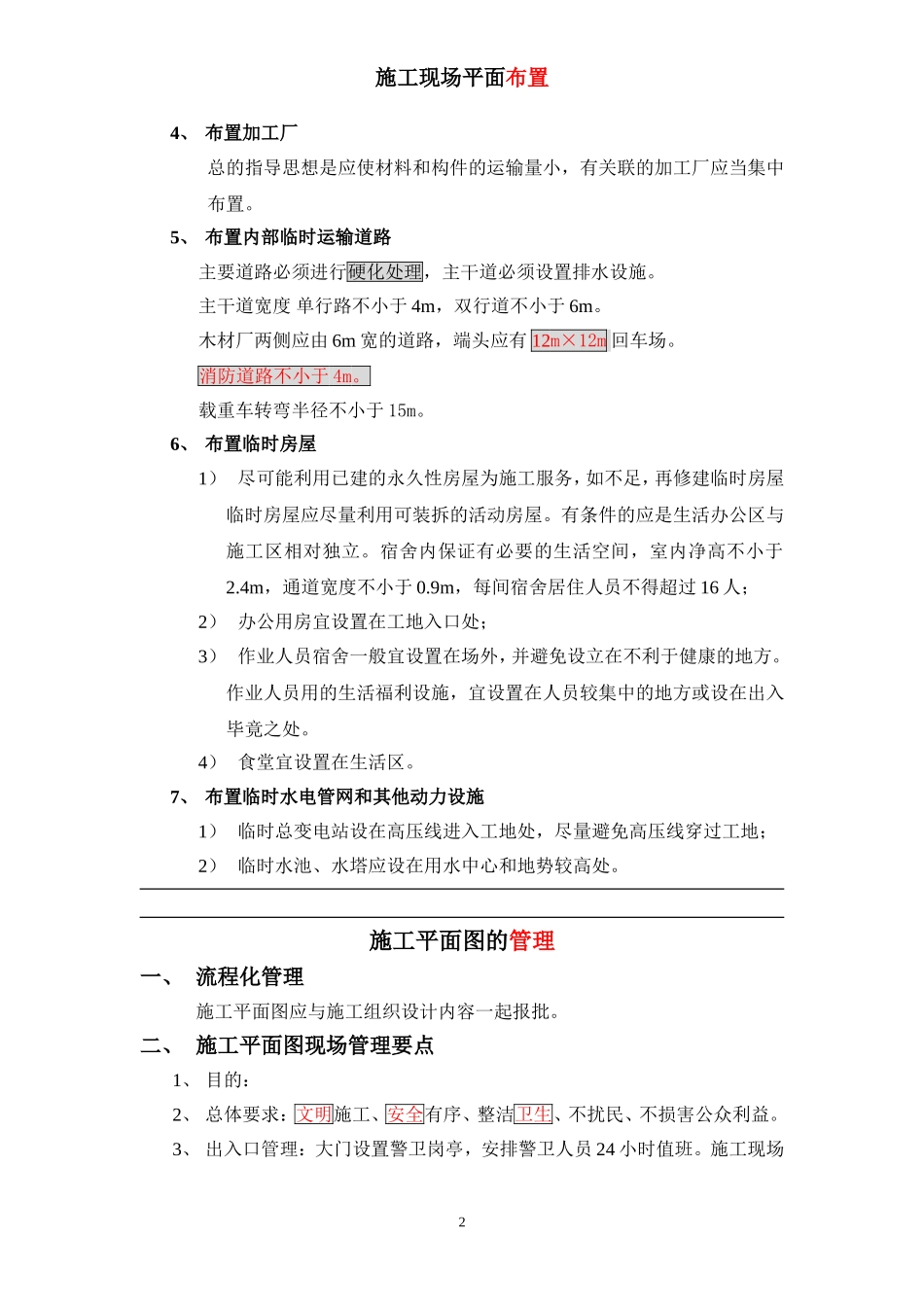

1施工现场平面布置4、布置加工厂总的指导思想是应使材料和构件的运输量小,有关联的加工厂应当集中布置
5、布置内部临时运输道路主要道路必须进行硬化处理,主干道必须设置排水设施
主干道宽度单行路不小于4m,双行道不小于6m
木材厂两侧应由6m宽的道路,端头应有12m×12m回车场
消防道路不小于4m
载重车转弯半径不小于15
