单位工程施工组织设计内容提要:一、工程概况二、施工方案与施工方法1、施工方案:确定合理的施工顺序和施工流向,主要分部分项工程的施工方法和施工机械的确定;确定工程施工的流水组织方法

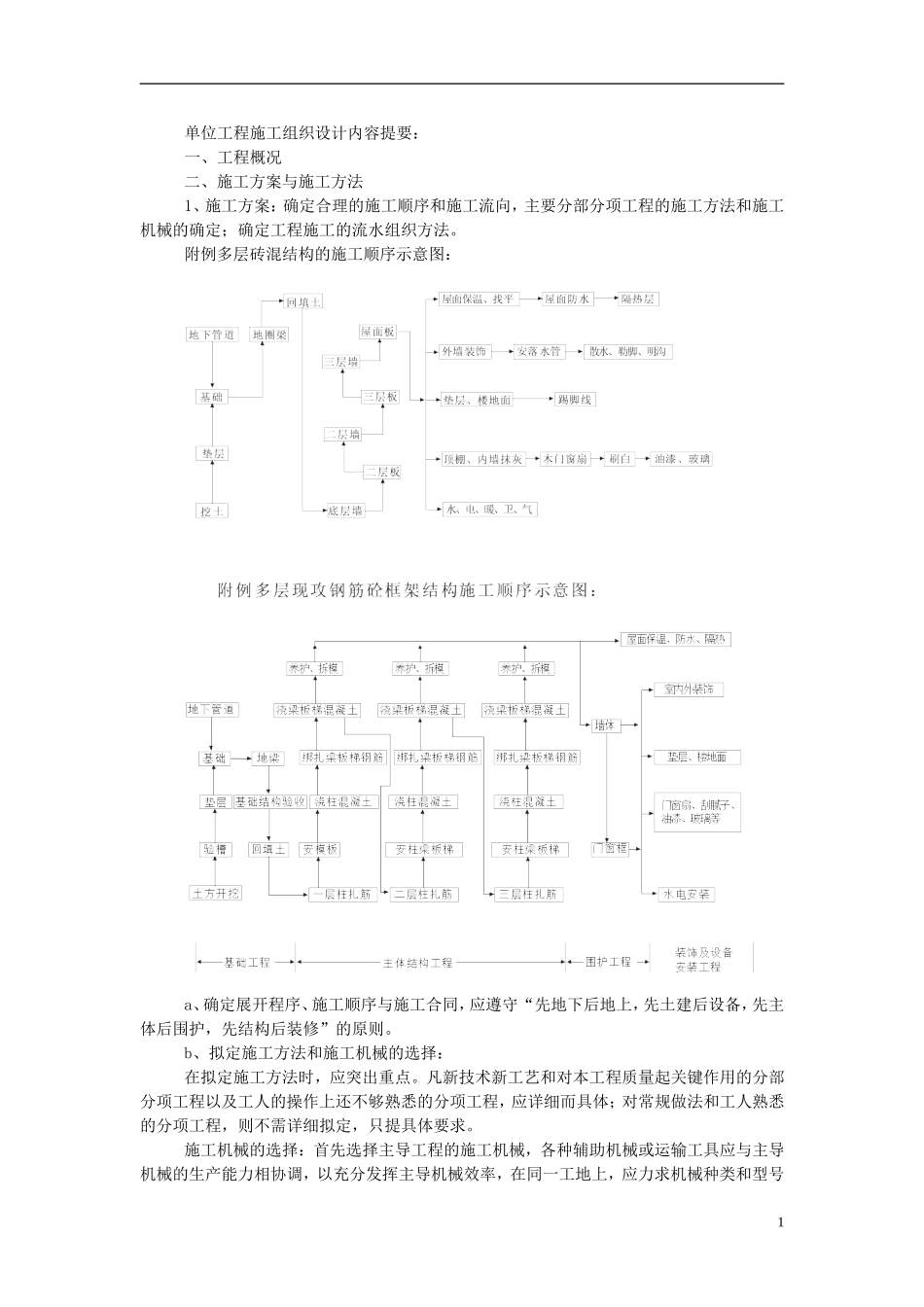

附例多层砖混结构的施工顺序示意图:a、确定展开程序、施工顺序与施工合同,应遵守“先地下后地上,先土建后设备,先主体后围护,先结构后装修”的原则
b、拟定施工方法和施工机械的选择:在拟定施工方法时,应突出重点
凡新技术新工艺和对本工程质量起关键作用的分部分项工程以及工人的操作上还不够熟悉的分项工程,应详细而具体;对常规做法和工人熟悉的分项工程,则不需详细拟定,只提具体要求
施工机械的选择:首先选择主导工程的施工机械,各种辅助机械或运输工具应与主导机械的生产能力相协调,以充分发挥主导机械效率,在同一工地上,应力求机械种类和型号1尽可能少一些,以利于机械管理,应充分发挥施工单位现有机械的能力

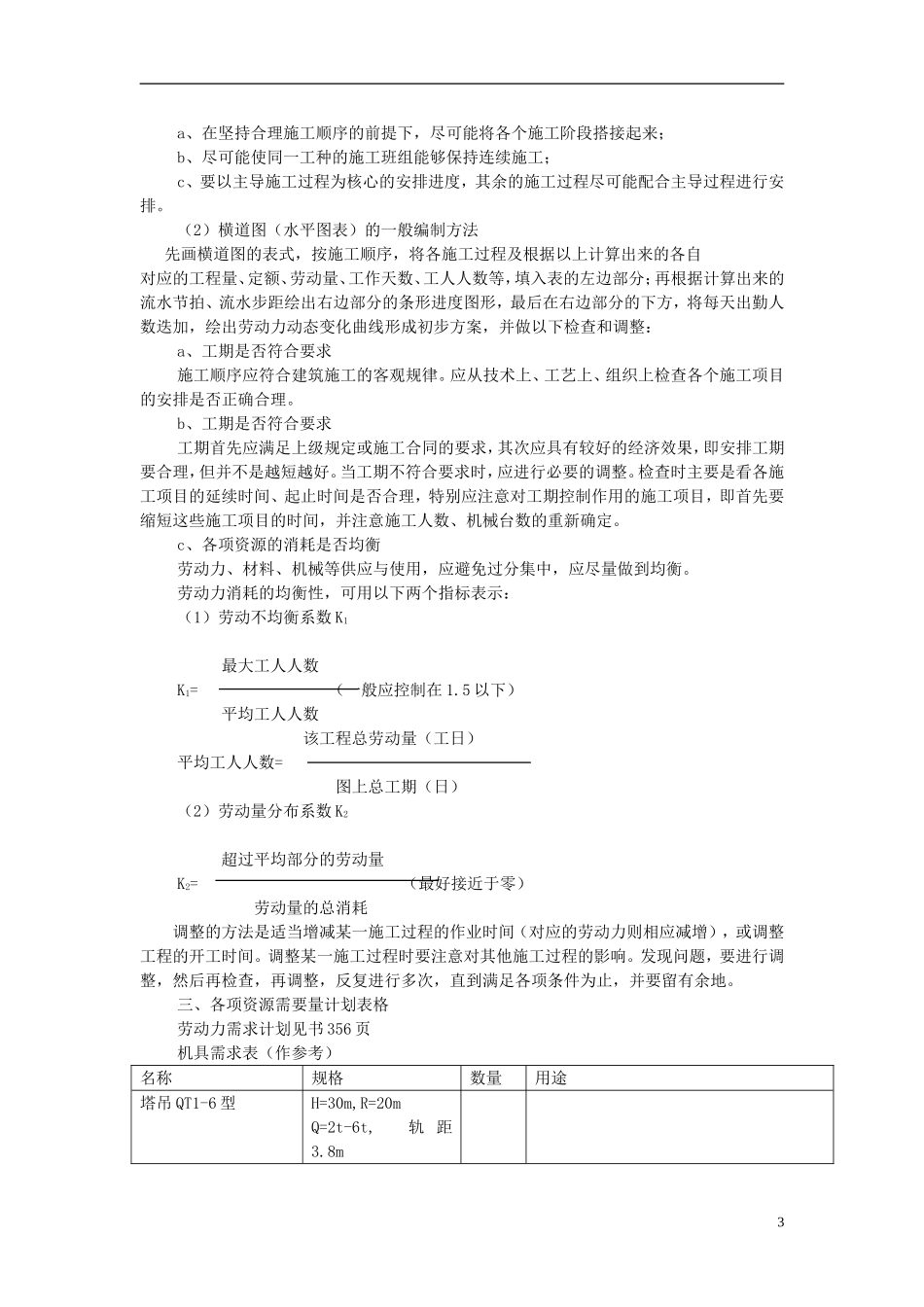

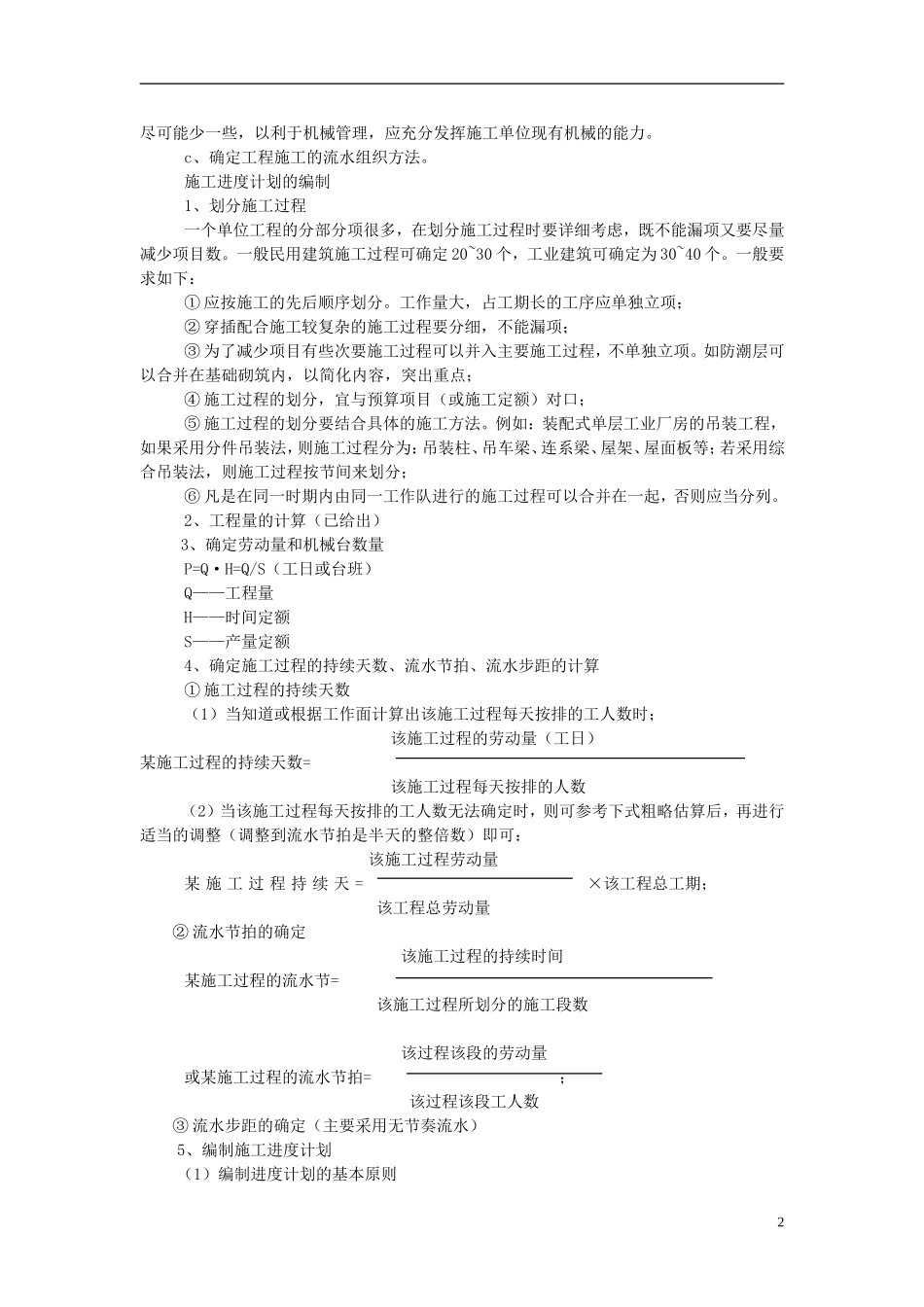

c、确定工程施工的流水组织方法
施工进度计划的编制1、划分施工过程一个单位工程的分部分项很多,在划分施工过程时要详细考虑,既不能漏项又要尽量减少项目数
一般民用建筑施工过程可确定20~30个,工业建筑可确定为30~40个
一般要求如下:①应按施工的先后顺序划分
工作量大,占工期长的工序应单独立项;②穿插配合施工较复杂的施工过程要分细,不能漏项;③为了减少项目有些次要施工过程可以并入主要施工过程,不单独立项
如防潮层可以合并在基础砌筑内,以简化内容,突出重点;④施工过程的划分,宜与预算项目(或施工定额)对口;⑤施工过程的划分要结合具体的施工方法
例如:装配式单层工业厂房的吊装工程,如果采用分件吊装法,则施工过程分为:吊装柱、吊车梁、连系梁、屋架、屋面板等;若采用综合吊装法,则施工过程按节间来划分;⑥凡是在同一时期内由同一工作队进行的施工过程可以合并在一起,否则应当分列
2、工程量的计算(已给出)3、确定劳动量和机械台
