电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

工程进度计划书VIP免费

工程进度计划书_第1页
1/24
工程进度计划书_第2页
2/24
工程进度计划书_第3页
3/24

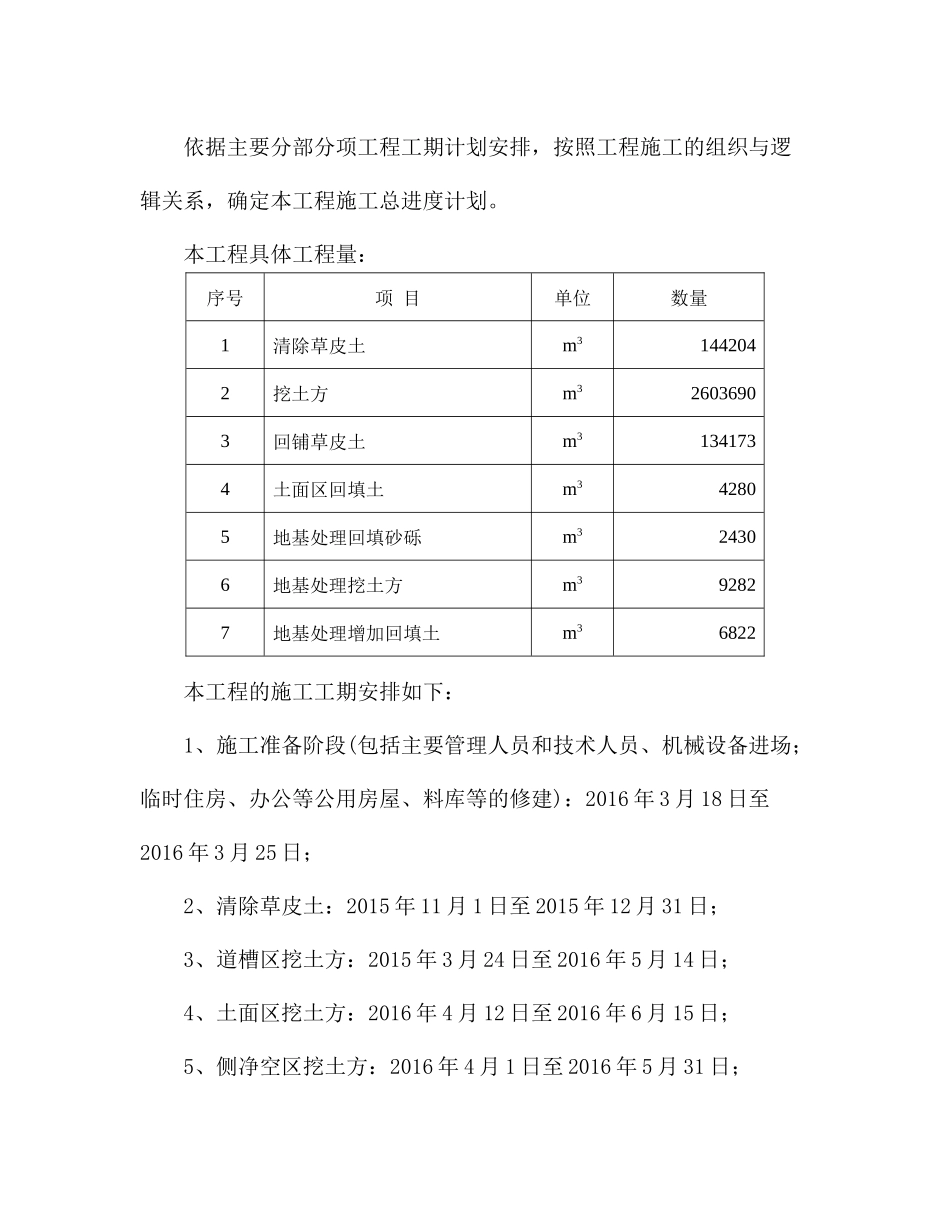

新建××工程土方及地基处理标段施工进度计划编制:审核:审批:××有限公司××项目部一、进度计划(一)施工进度计划编制的原则依据施工组织与策划,对里程碑计划的进行分解,确保我公司对业主承诺的各项管理目标的实现。结合本工程概况分析、施工方法、资源配置以及我公司施工类似工程总结的经验,公司对本工程的重视程度,确定本工程总进度计划。进度计划控制是实现本工程的重要保证,通过对各项工作量与工程量分解,选择合理科学的施工方法,资源配置的有效组织与利用,对分包单位的有效协调与控制,通过制定强有力的措施保证,实施对施工进度进行全过程控制,确保进度计划的实现,达到预期目标。总进度计划的编制1、工期目标:本工程建设单位要求与2016年7月15日前竣工,公司本着用户第一的精神,想用户之所想,急用户之所急,将在施工过程中精心组织,科学管理并根据我公司修建该类工程的丰富经验确保在规定的263日历天内完成施工合同规定的全部施工任务,为建设单位提交一份满意的建筑产品!2、总进度计划的确定:依据主要分部分项工程工期计划安排,按照工程施工的组织与逻辑关系,确定本工程施工总进度计划。本工程具体工程量:序号项目单位数量1清除草皮土m31442042挖土方m326036903回铺草皮土m31341734土面区回填土m342805地基处理回填砂砾m324306地基处理挖土方m392827地基处理增加回填土m36822本工程的施工工期安排如下:1、施工准备阶段(包括主要管理人员和技术人员、机械设备进场;临时住房、办公等公用房屋、料库等的修建):2016年3月18日至2016年3月25日;2、清除草皮土:2015年11月1日至2015年12月31日;3、道槽区挖土方:2015年3月24日至2016年5月14日;4、土面区挖土方:2016年4月12日至2016年6月15日;5、侧净空区挖土方:2016年4月1日至2016年5月31日;6、土面区回填:2016年5月1日至2016年5月31日;7、地基处理挖土方:2016年5月20日至2016年6月10日;8、地基处理回填砂砾:2016年5月25日至2016年6月15日;9、回填草皮土:2016年6月1日至2016年7月10日;10、竣工收尾阶段(包括主要管理人员和技术人员、机械设备退场;临时住房、办公等公用房屋、料库等拆除):2016年7月11日至2016年7月15日。详见附表《新建青海祁连民用机场工程土方及地基处理试验段工程Ⅱ标段进度计划横道图》。(二)进度计划编制目的通过计划的编制,以对施工承包合同所规定的施工进度目标进行再论证,并对进度目标进行分解,确定施工的总体部署,并确定为实现进度目标的里程碑事件的进度(或称其为控制节点的进度目标),作为进度控制的依据。(三)进度计划保证措施1、施工进度控制措施工期是本工程的关键,为确保工程工期如期完成,项目部成立以项目经理为首的施工进度保证体系,将每项工作分解到人,严格执行,定期考核,制定偏差纠正措施,确保总进度计划的完成。工期保证体系框图:本工程将严格按照工作程序开展各项工作,对各工序的工作质量严格把关,全面实行计划控制,制定阶段性工期目标,严格执行关键线路工期,对工期进行动态管理,确保阶段目标得以完成。根据施工中出现的影响关键线路的因素,及时分析原因,找到解决办法,并及时将计划进行调整,再按照调整后的关键线路组织实施,从而使施工在经常变化的资源投入及不可见因素的动态影响下,始终能够对工期进行纠正及控制。严格计划的管理,定期召开由各劳务队伍参加的工程例会,解决施工中出现的各种矛盾。这样就使保证整个工程的工期有了科学的手段,避免了盲目性和心中无数。(1)合理分解施工总进度计划,细化落实施工进度在施工期间,项目经理及项目技术负责人应立即组织分解施工总进度计划,编制月、旬进度计划,将各阶段的施工任务安排具体化。在编制完了时间进度计划后,依据时间进度计划编制劳动力、主要材料、机械设备资源需要量计划,编制进度控制措施计划,编制资金收支预测计划。施工进度计划细化完成后,需具备以下几点:1)进度安排必须符合施工合同确定的建设项目总目标和分目标的要求。2)施工总进度计划中的内容必须符合施工要求。3)施工顺序安排必须符合施工程序的要求。4)资源供应计划必须能保证施工...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工程进度计划书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
