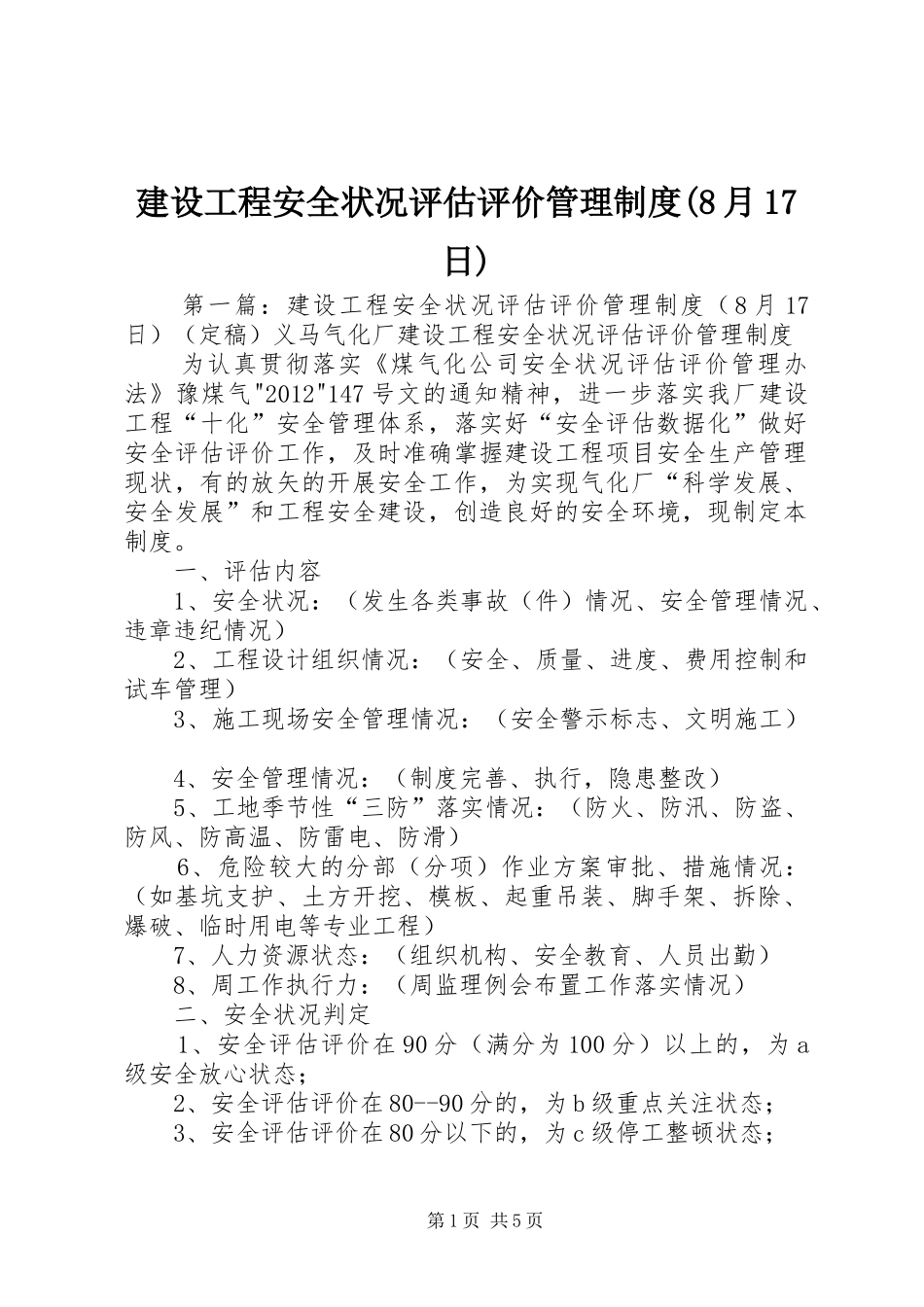

建设工程安全状况评估评价管理制度(8月17日)第一篇:建设工程安全状况评估评价管理制度(8月17日)(定稿)义马气化厂建设工程安全状况评估评价管理制度为认真贯彻落实《煤气化公司安全状况评估评价管理办法》豫煤气"2012"147号文的通知精神,进一步落实我厂建设工程“十化”安全管理体系,落实好“安全评估数据化”做好安全评估评价工作,及时准确掌握建设工程项目安全生产管理现状,有的放矢的开展安全工作,为实现气化厂“科学发展、安全发展”和工程安全建设,创造良好的安全环境,现制定本制度
一、评估内容1、安全状况:(发生各类事故(件)情况、安全管理情况、违章违纪情况)2、工程设计组织情况:(安全、质量、进度、费用控制和试车管理)3、施工现场安全管理情况:(安全警示标志、文明施工)4、安全管理情况:(制度完善、执行,隐患整改)5、工地季节性“三防”落实情况:(防火、防汛、防盗、防风、防高温、防雷电、防滑)6、危险较大的分部(分项)作业方案审批、措施情况:(如基坑支护、土方开挖、模板、起重吊装、脚手架、拆除、爆破、临时用电等专业工程)7、人力资源状态:(组织机构、安全教育、人员出勤)8、周工作执行力:(周监理例会布置工作落实情况)二、安全状况判定1、安全评估评价在90分(满分为100分)以上的,为a级安全放心状态;2、安全评估评价在80--90分的,为b级重点关注状态;3、安全评估评价在80分以下的,为c级停工整顿状态;第1页共5页三、具体要求1、工程所属各施工单位(含epc单位和项目部各专业组)每周组织一次安全状况评估评价及下周安全状况预评估,评估评价表(评估评价报告)于周四11:30前发送至监理单位(纸质版存档,电子版邮箱发送)

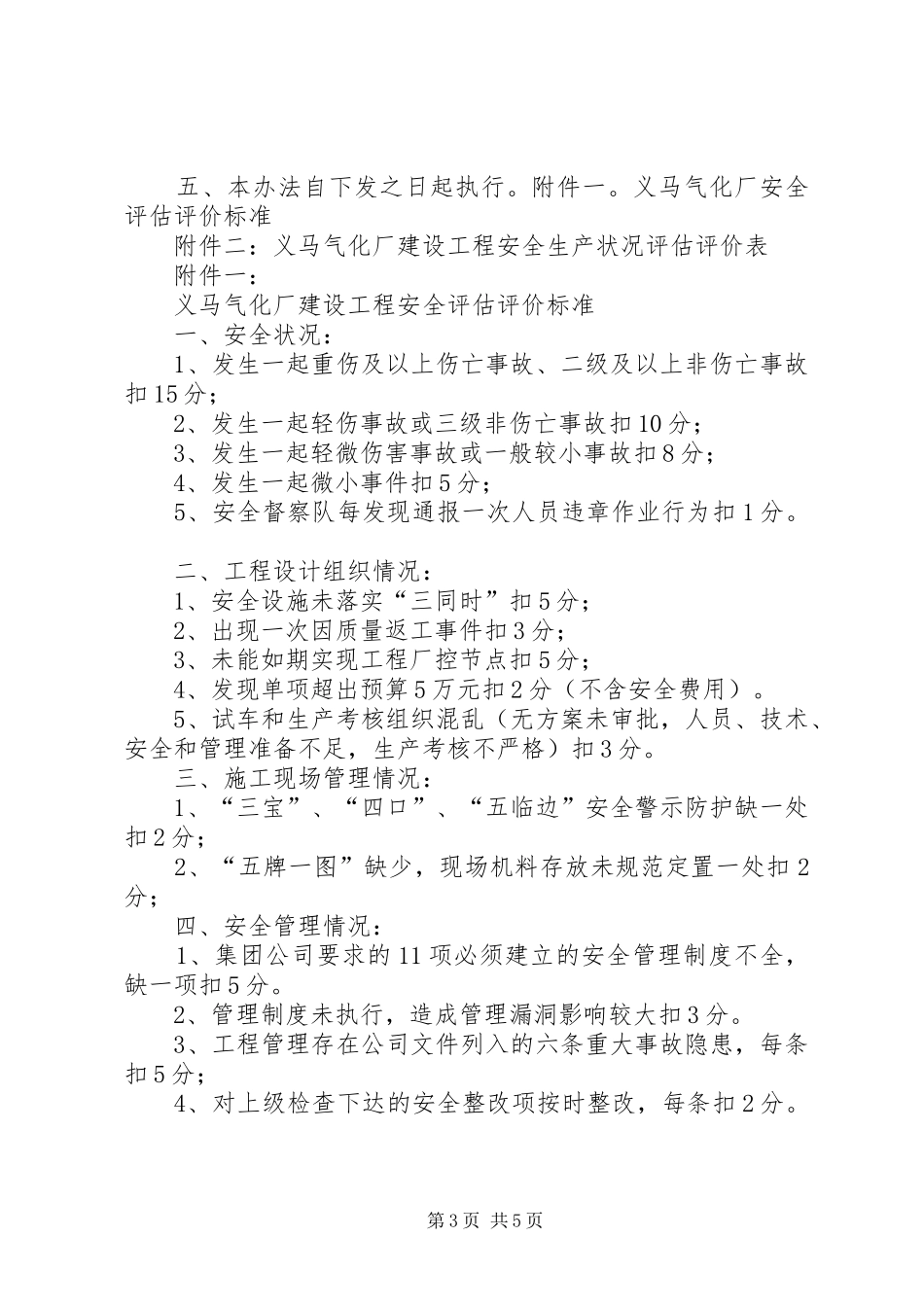

2、监理单位根据各施工单位安全状况周评估表填写内容,整理汇总后编制《建设工程周安全状况评价及下周安全形势预评估报告》,连同各单位的纸质版的《周安全状况评估表》
