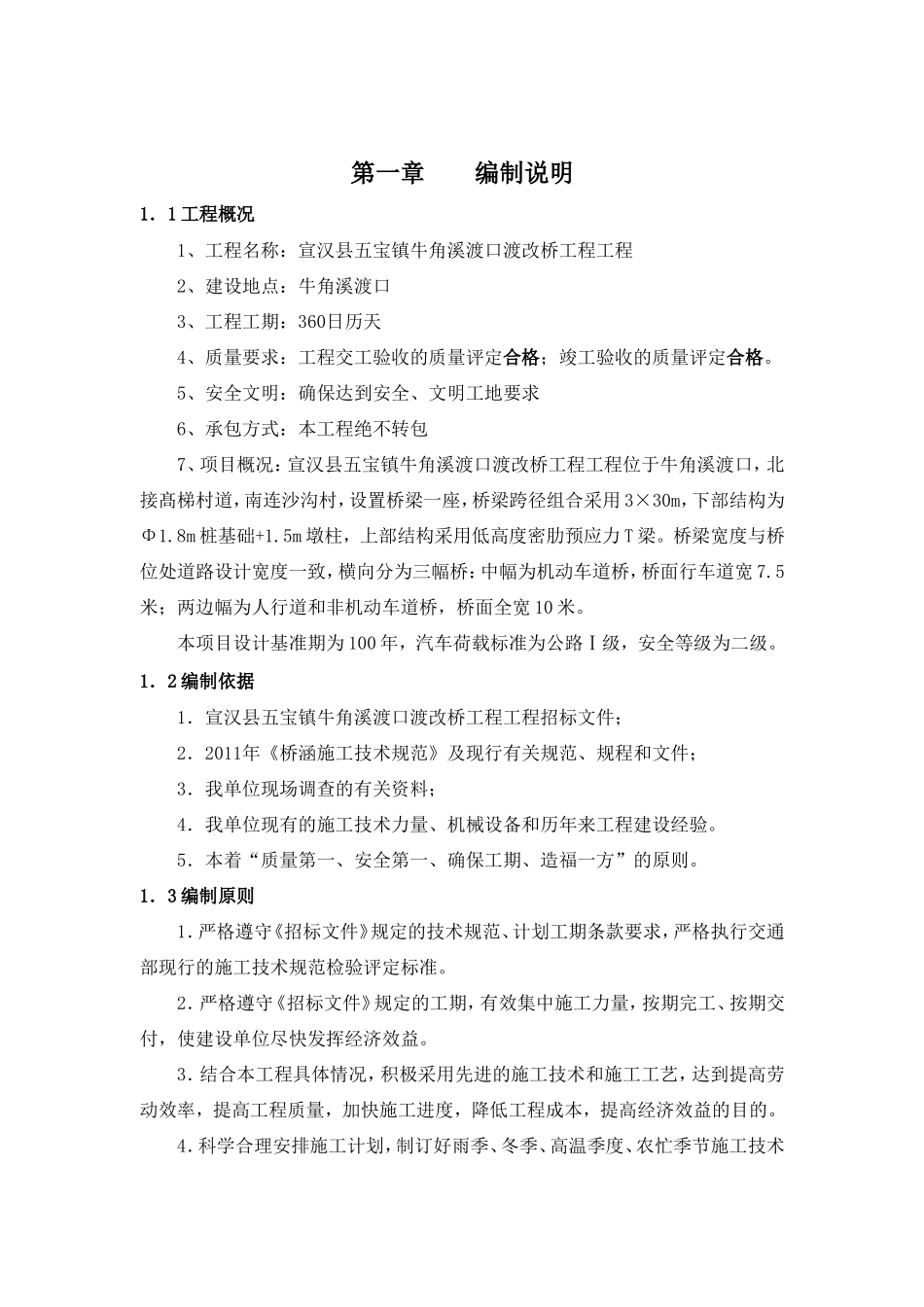

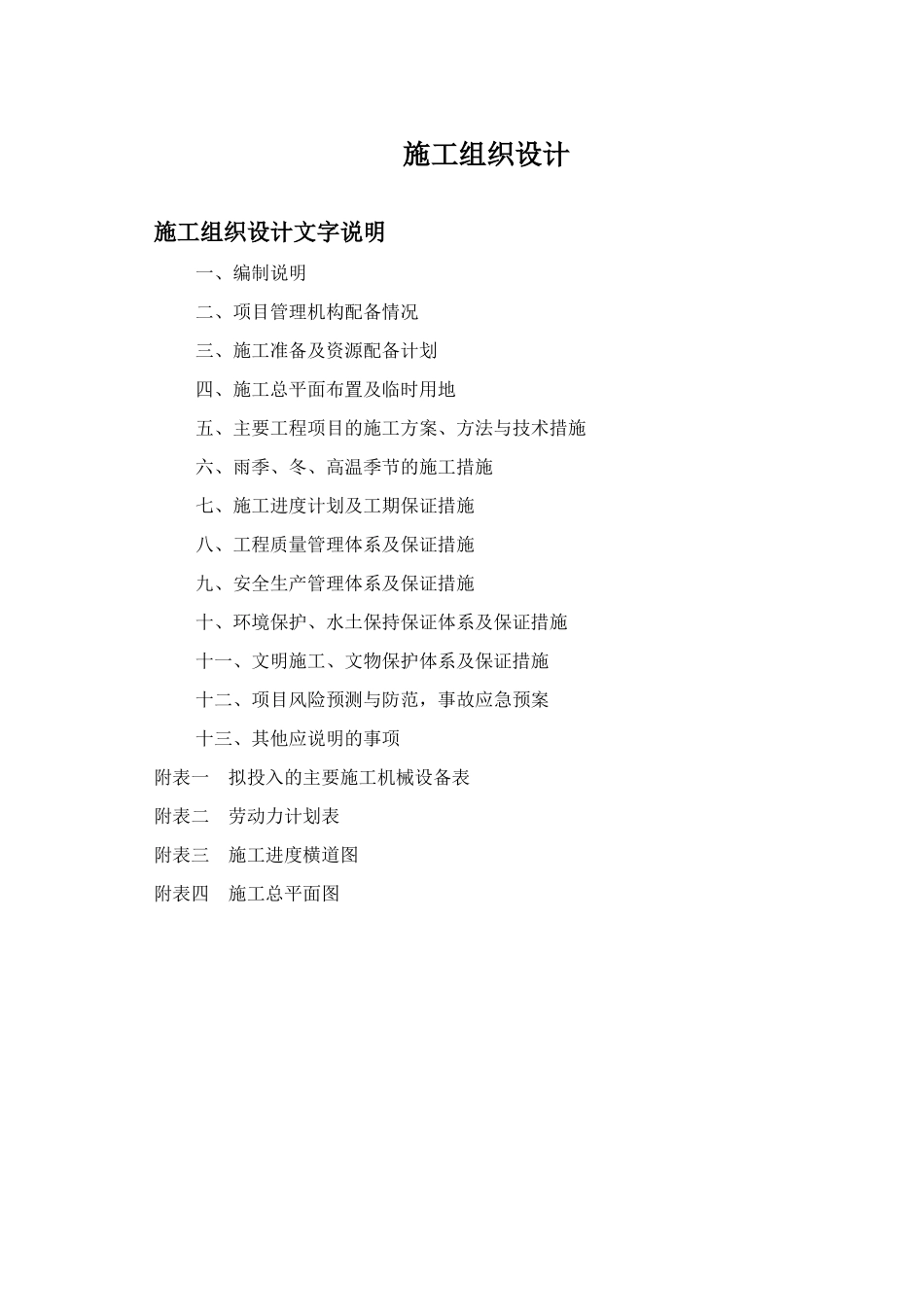

施工组织设计施工组织设计文字说明一、编制说明二、项目管理机构配备情况三、施工准备及资源配备计划四、施工总平面布置及临时用地五、主要工程项目的施工方案、方法与技术措施六、雨季、冬、高温季节的施工措施七、施工进度计划及工期保证措施八、工程质量管理体系及保证措施九、安全生产管理体系及保证措施十、环境保护、水土保持保证体系及保证措施十一、文明施工、文物保护体系及保证措施十二、项目风险预测与防范,事故应急预案十三、其他应说明的事项附表一拟投入的主要施工机械设备表附表二劳动力计划表附表三施工进度横道图附表四施工总平面图第一章编制说明1.1工程概况1、工程名称:宣汉县五宝镇牛角溪渡口渡改桥工程工程2、建设地点:牛角溪渡口3、工程工期:360日历天4、质量要求:工程交工验收的质量评定合格;竣工验收的质量评定合格
5、安全文明:确保达到安全、文明工地要求6、承包方式:本工程绝不转包7、项目概况:宣汉县五宝镇牛角溪渡口渡改桥工程工程位于牛角溪渡口,北接髙梯村道,南连沙沟村,设置桥梁一座,桥梁跨径组合采用3×30m,下部结构为Φ1
8m桩基础+1
5m墩柱,上部结构采用低高度密肋预应力T梁
桥梁宽度与桥位处道路设计宽度一致,横向分为三幅桥:中幅为机动车道桥,桥面行车道宽7
5米;两边幅为人行道和非机动车道桥,桥面全宽10米
本项目设计基准期为100年,汽车荷载标准为公路Ⅰ级,安全等级为二级
1.2编制依据1.宣汉县五宝镇牛角溪渡口渡改桥工程工程招标文件;2.2011年《桥涵施工技术规范》及现行有关规范、规程和文件;3.我单位现场调查的有关资料;4.我单位现有的施工技术力量、机械设备和历年来工程建设经验
5.本着“质量第一、安全第一、确保工期、造福一方”的原则
1.3编制原则1.严格遵守《招标文件》规定的技术规范、计划工期条款要求,严格执行交通部现行的施工技术规范检验评定标准

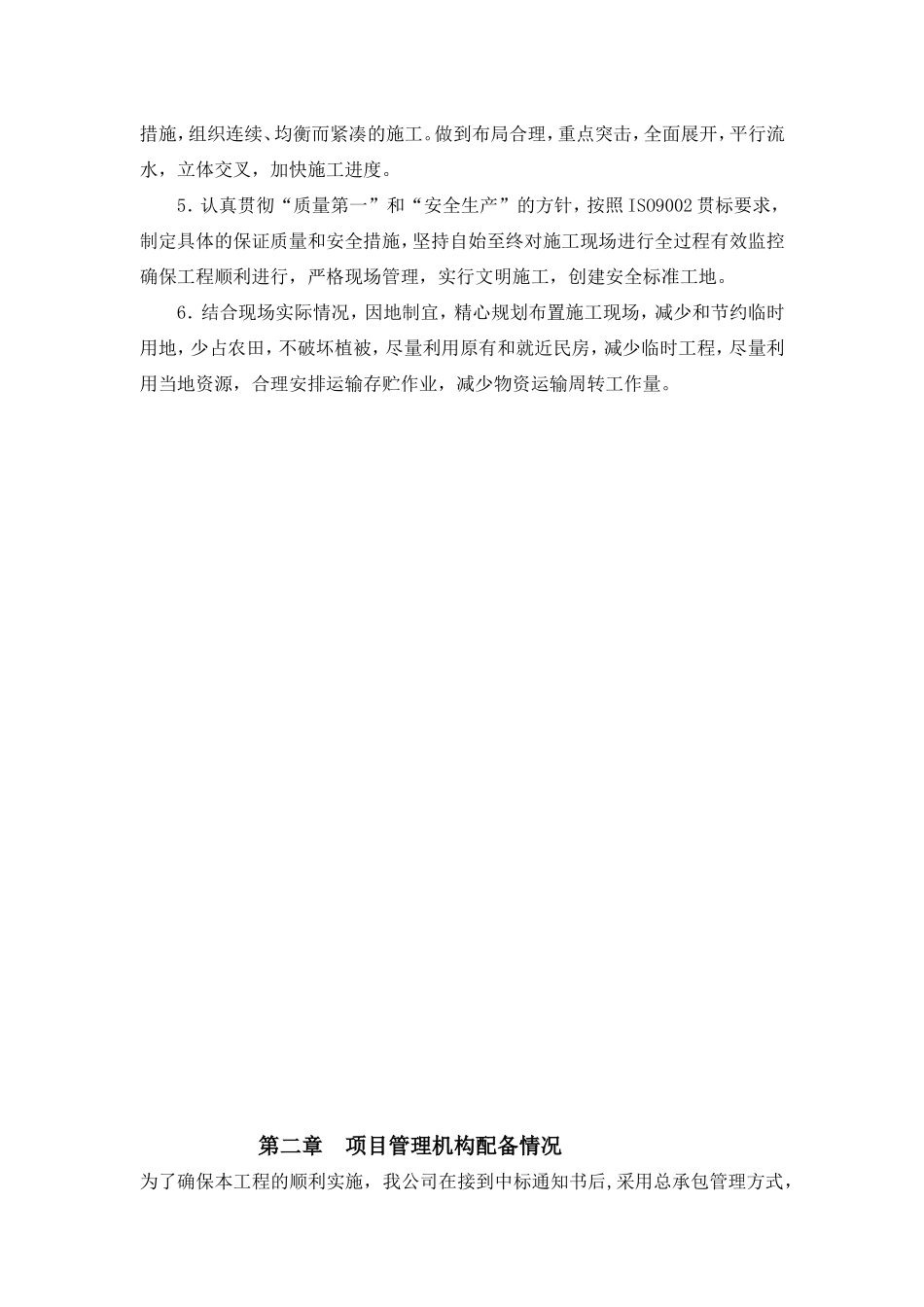

2.严格遵守《招标文
