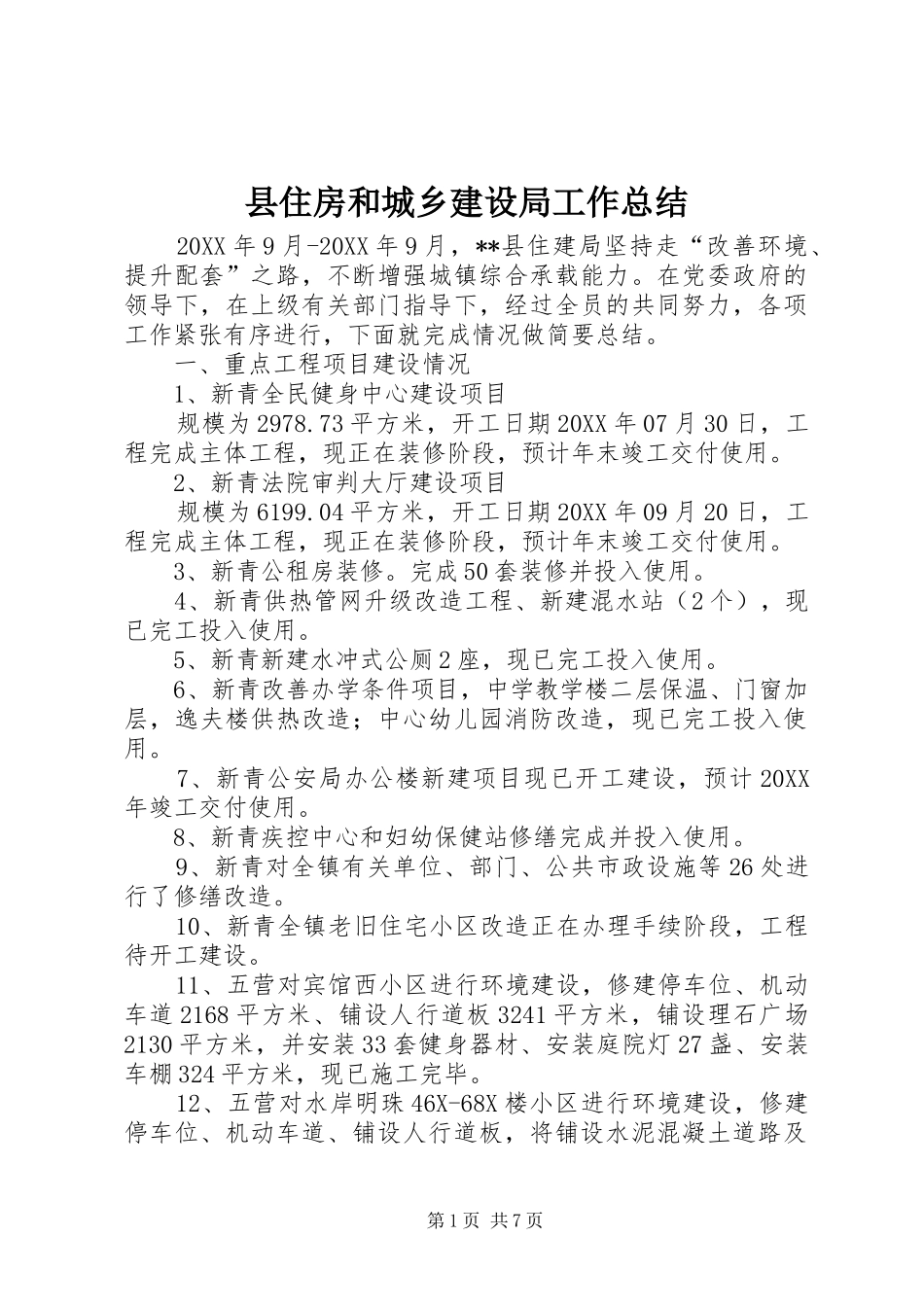

县住房和城乡建设局工作总结20XX年9月-20XX年9月,**县住建局坚持走“改善环境、提升配套”之路,不断增强城镇综合承载能力
在党委政府的领导下,在上级有关部门指导下,经过全员的共同努力,各项工作紧张有序进行,下面就完成情况做简要总结
一、重点工程项目建设情况1、新青全民健身中心建设项目规模为2978
73平方米,开工日期20XX年07月30日,工程完成主体工程,现正在装修阶段,预计年末竣工交付使用
2、新青法院审判大厅建设项目规模为6199
04平方米,开工日期20XX年09月20日,工程完成主体工程,现正在装修阶段,预计年末竣工交付使用
3、新青公租房装修
完成50套装修并投入使用
4、新青供热管网升级改造工程、新建混水站(2个),现已完工投入使用
5、新青新建水冲式公厕2座,现已完工投入使用
6、新青改善办学条件项目,中学教学楼二层保温、门窗加层,逸夫楼供热改造;中心幼儿园消防改造,现已完工投入使用
7、新青公安局办公楼新建项目现已开工建设,预计20XX年竣工交付使用

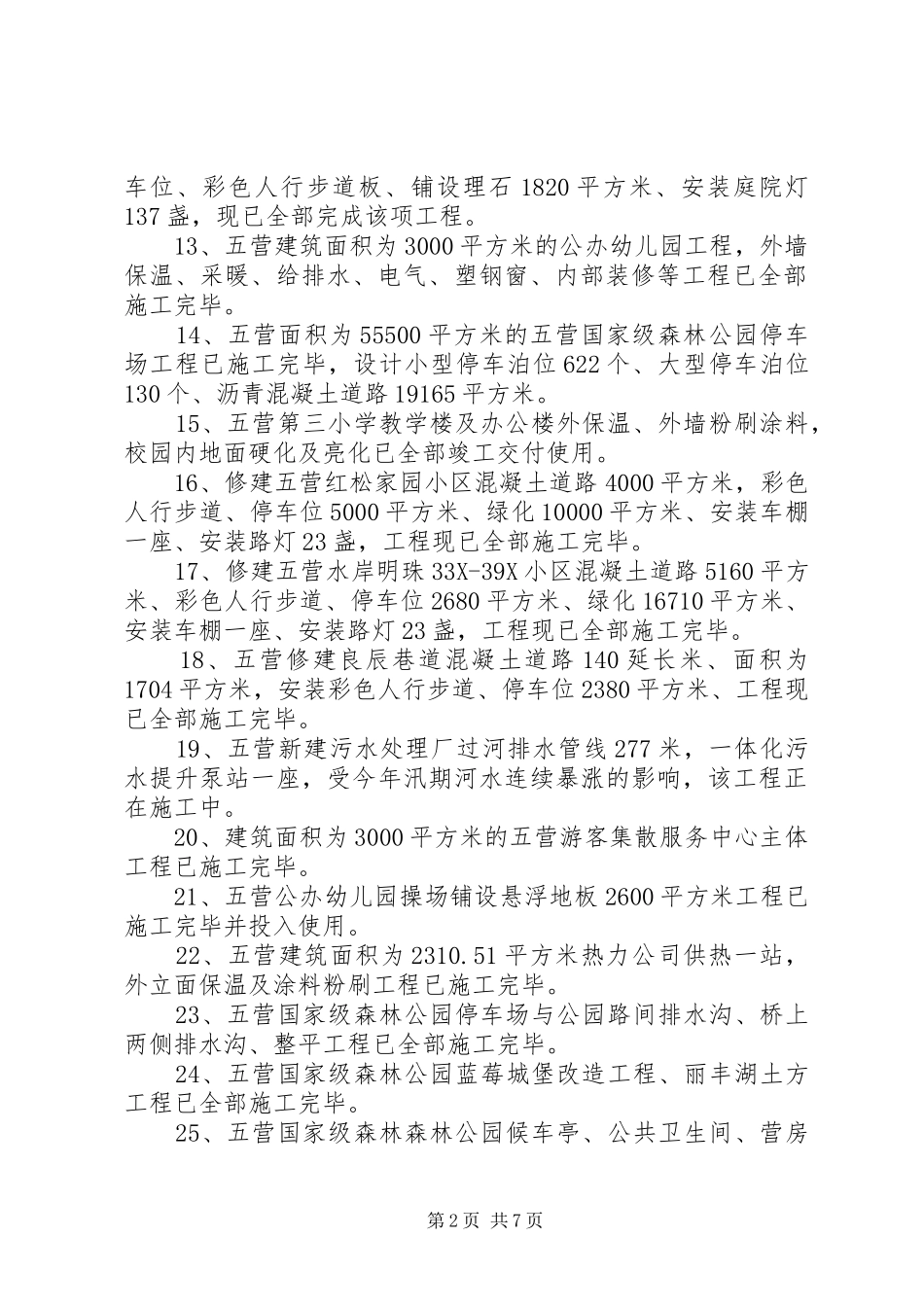

8、新青疾控中心和妇幼保健站修缮完成并投入使用
9、新青对全镇有关单位、部门、公共市政设施等26处进行了修缮改造
10、新青全镇老旧住宅小区改造正在办理手续阶段,工程待开工建设
11、五营对宾馆西小区进行环境建设,修建停车位、机动车道2168平方米、铺设人行道板3241平方米,铺设理石广场2130平方米,并安装33套健身器材、安装庭院灯27盏、安装车棚324平方米,现已施工完毕
12、五营对水岸明珠46X-68X楼小区进行环境建设,修建停车位、机动车道、铺设人行道板,将铺设水泥混凝土道路及第1页共7页车位、彩色人行步道板、铺设理石1820平方米、安装庭院灯137盏,现已全部完成该项工程
13、五营建筑面积为3000平方米的公办幼儿园工程,外墙保温、采暖、给排水、电气、塑钢窗、内部装修等工程已全部施工
