2015上半年信息系统项目管理师案例分析真题及答案试题一(25分)阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内

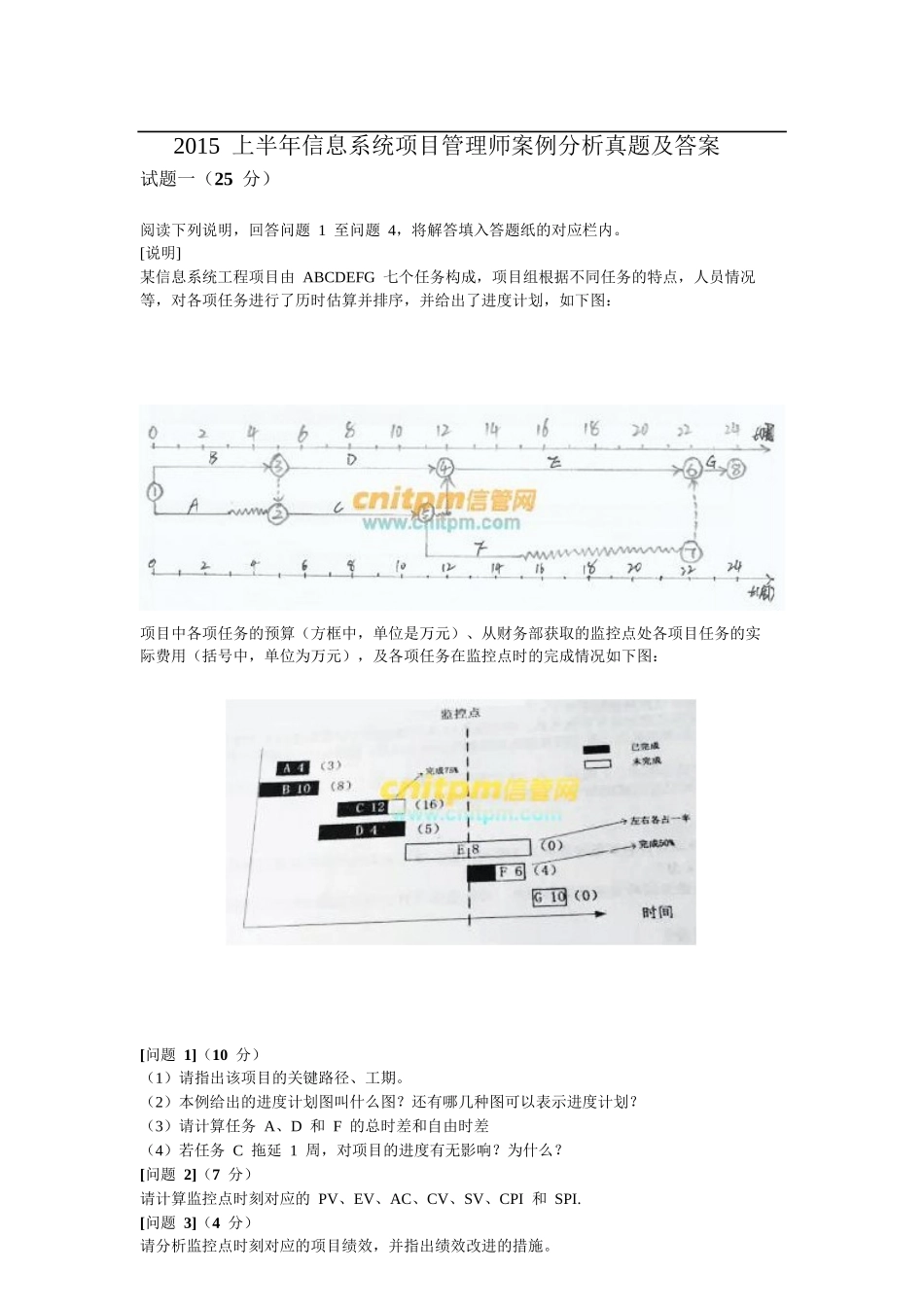

[说明]某信息系统工程项目由ABCDEFG七个任务构成,项目组根据不同任务的特点,人员情况等,对各项任务进行了历时估算并排序,并给出了进度计划,如下图:项目中各项任务的预算(方框中,单位是万元)、从财务部获取的监控点处各项目任务的实际费用(括号中,单位为万元),及各项任务在监控点时的完成情况如下图:[问题1](10分)(1)请指出该项目的关键路径、工期
(2)本例给出的进度计划图叫什么图
还有哪几种图可以表示进度计划
(3)请计算任务A、D和F的总时差和自由时差(4)若任务C拖延1周,对项目的进度有无影响
[问题2](7分)请计算监控点时刻对应的PV、EV、AC、CV、SV、CPI和SPI
[问题3](4分)请分析监控点时刻对应的项目绩效,并指出绩效改进的措施
[问题4](4分)(1)请计算该项目的总预算
(2)若在监控点时刻对项目进行了绩效评估后,找到了影响绩效的原因并予以纠正,请预测此种情况下项目的ETC、EAC
试题二(25分)阅读下列说明,回答问题1至问题3,将解答填入答题纸的对应栏内

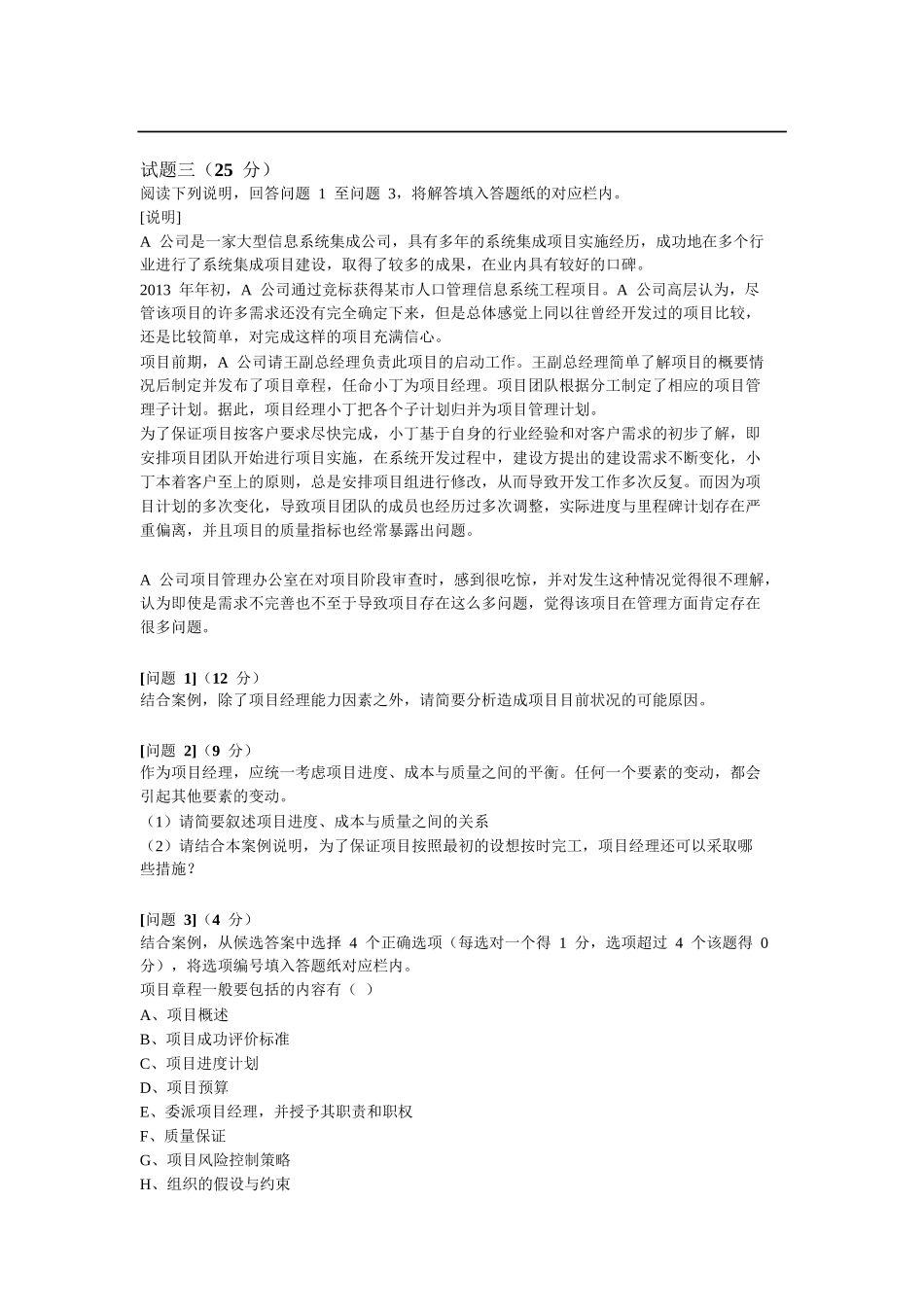

[说明]某石化行业的信息化项目是一个大型项目,前期投标竞争非常激烈,甲公司最终中标
合同谈判过程也比较紧张,客户提出的一些要求,如工期和某些增加的功能,虽然在公司内部讨论时,认为并没有把握能按要求完成,但是为了赢得这个项目,甲公司在谈合同时未提出异议
由于项目工期紧张,甲公司选择了项目经理老李负责该项目
原因是老李在甲公司多年一直从事石化行业的项目咨询、设计、开发,对行业非常熟悉,技术水平高
而且近一年来,他正努力转型做项目经理,管理并负责完成了2个较小规模的项目
老李带领项目组根据客户要求的工期制定了项目计划,但项目执行到第一阶段,就未按计划进度完
