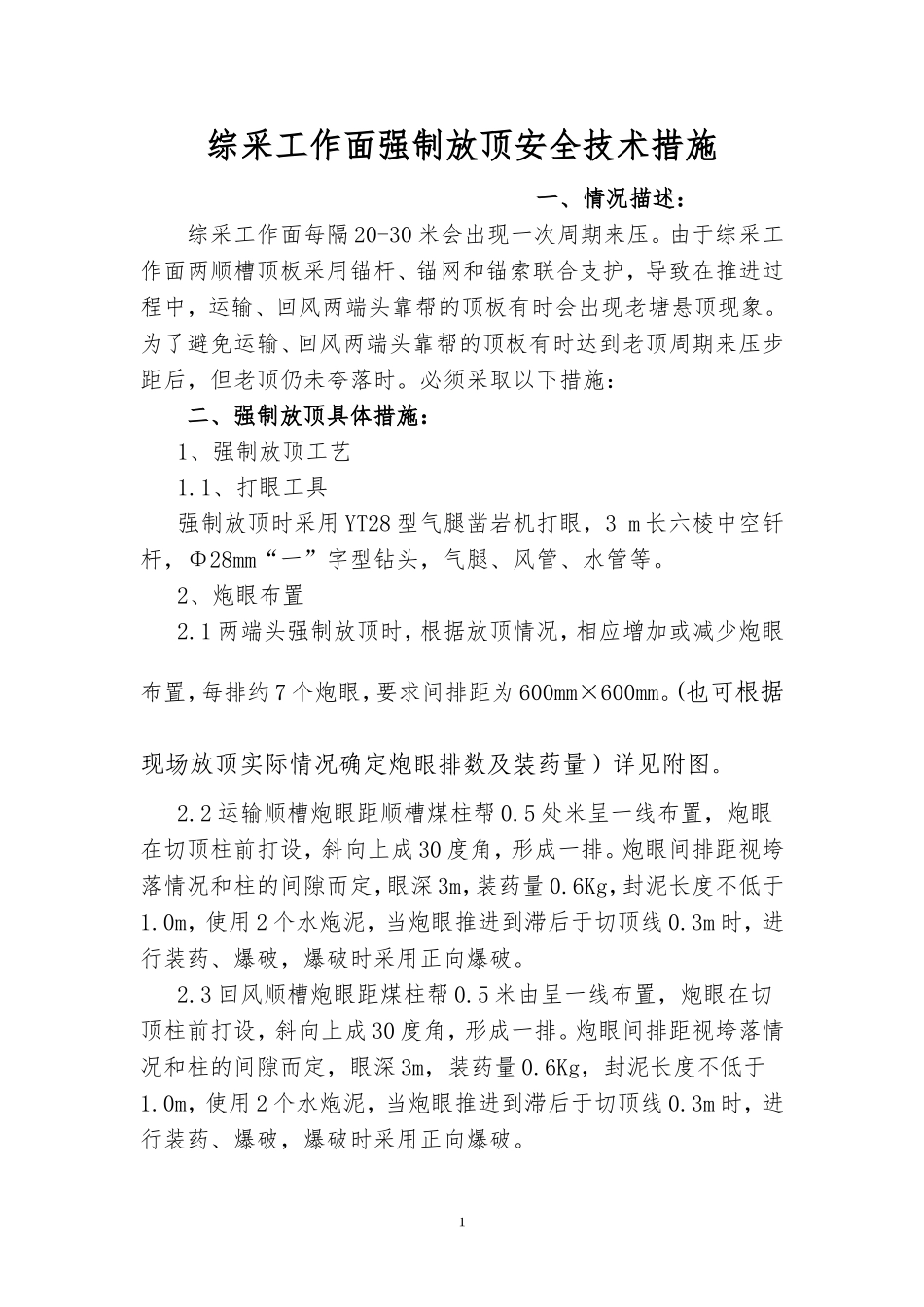

1综采工作面强制放顶安全技术措施一、情况描述:综采工作面每隔20-30米会出现一次周期来压
由于综采工作面两顺槽顶板采用锚杆、锚网和锚索联合支护,导致在推进过程中,运输、回风两端头靠帮的顶板有时会出现老塘悬顶现象
为了避免运输、回风两端头靠帮的顶板有时达到老顶周期来压步距后,但老顶仍未夸落时
必须采取以下措施:二、强制放顶具体措施:1、强制放顶工艺1
1、打眼工具强制放顶时采用YT28型气腿凿岩机打眼,3m长六棱中空钎杆,Φ28mm“一”字型钻头,气腿、风管、水管等
2、炮眼布置2
1两端头强制放顶时,根据放顶情况,相应增加或减少炮眼布置,每排约7个炮眼,要求间排距为600mm×600mm
(也可根据现场放顶实际情况确定炮眼排数及装药量)详见附图
2运输顺槽炮眼距顺槽煤柱帮0
5处米呈一线布置,炮眼在切顶柱前打设,斜向上成30度角,形成一排
炮眼间排距视垮落情况和柱的间隙而定,眼深3m,装药量0
6Kg,封泥长度不低于1
0m,使用2个水炮泥,当炮眼推进到滞后于切顶线0
3m时,进行装药、爆破,爆破时采用正向爆破
3回风顺槽炮眼距煤柱帮0
5米由呈一线布置,炮眼在切顶柱前打设,斜向上成30度角,形成一排
炮眼间排距视垮落情况和柱的间隙而定,眼深3m,装药量0
6Kg,封泥长度不低于1
0m,使用2个水炮泥,当炮眼推进到滞后于切顶线0
3m时,进行装药、爆破,爆破时采用正向爆破

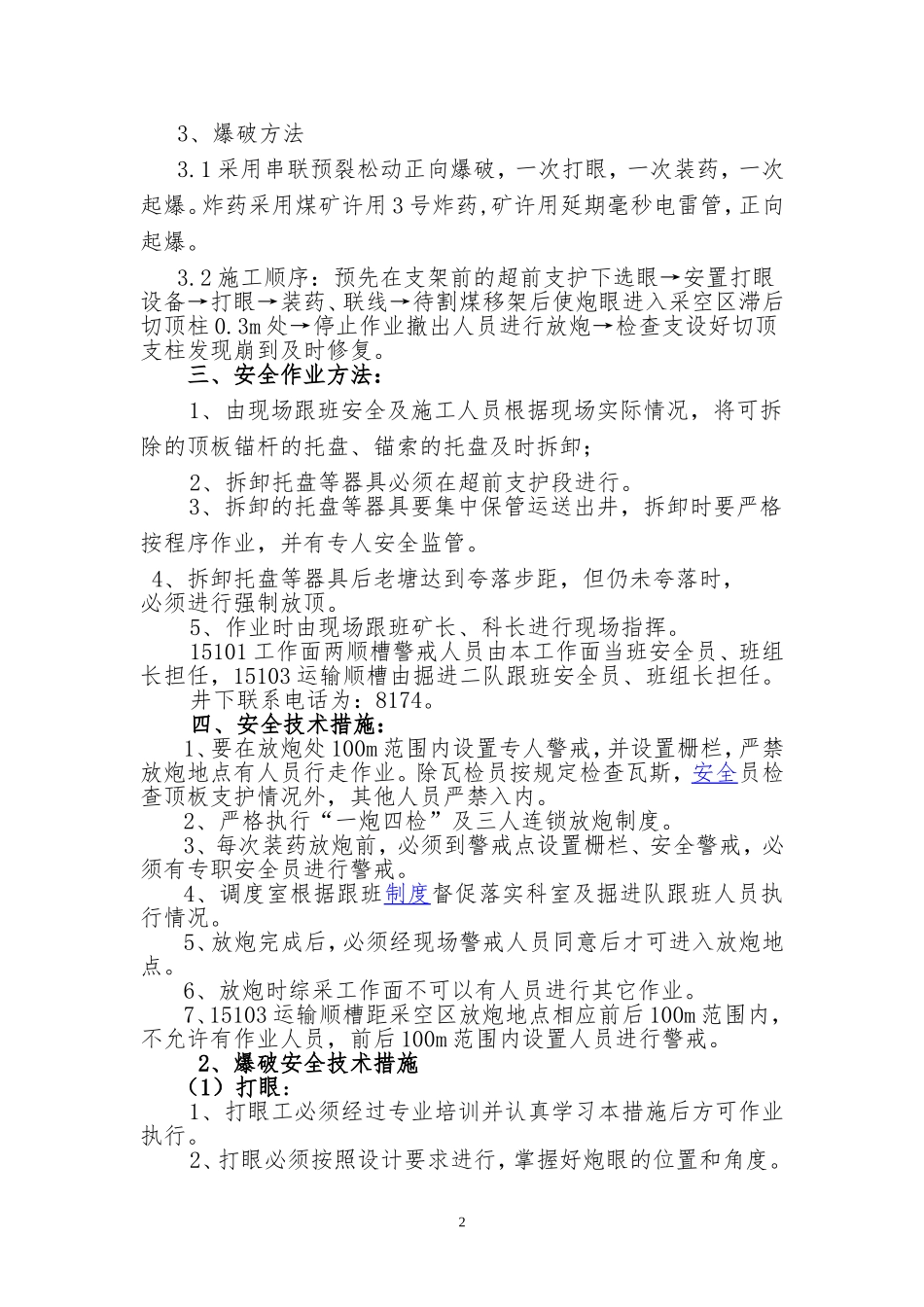

23、爆破方法3
1采用串联预裂松动正向爆破,一次打眼,一次装药,一次起爆
炸药采用煤矿许用3号炸药,矿许用延期毫秒电雷管,正向起爆
2施工顺序:预先在支架前的超前支护下选眼→安置打眼设备→打眼→装药、联线→待割煤移架后使炮眼进入采空区滞后切顶柱0
3m处→停止作业撤出人员进行放炮→检查支设好切顶支柱发现崩到及时修复

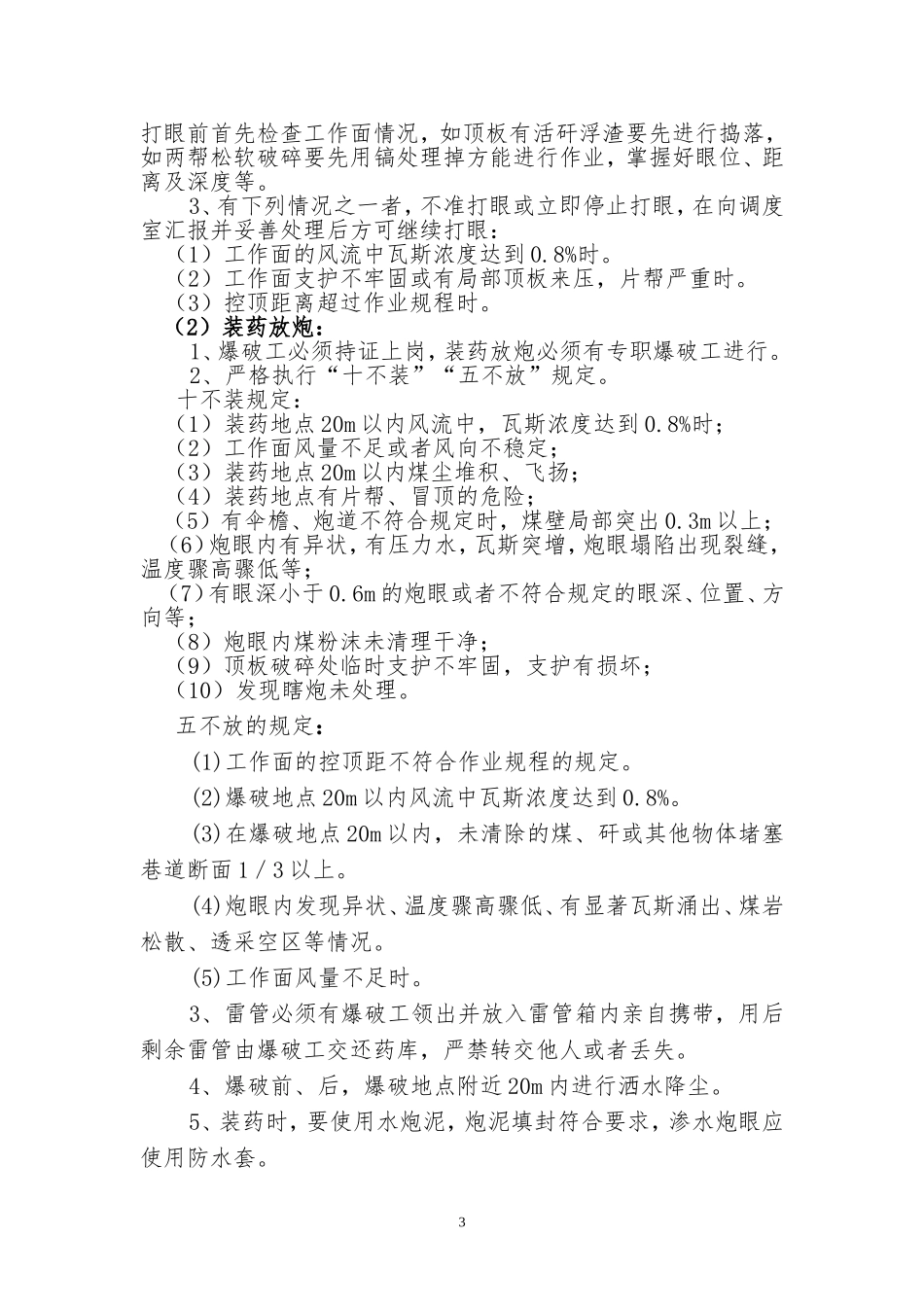

三、安全作业方法:1、由现场跟班安全及施工人员根据现场实际情况,将可拆除
