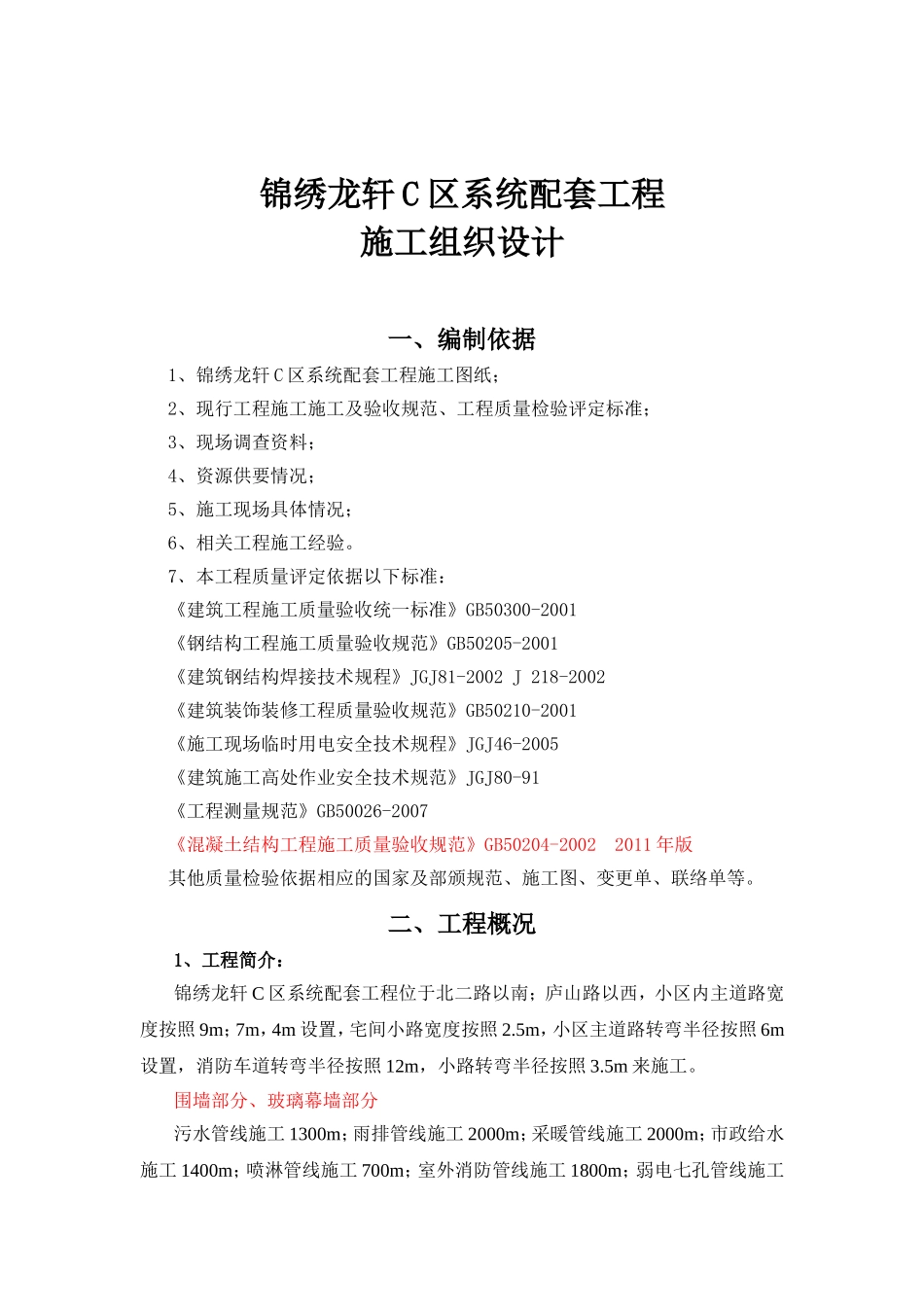

锦绣龙轩C区系统配套工程施工组织设计一、编制依据1、锦绣龙轩C区系统配套工程施工图纸;2、现行工程施工施工及验收规范、工程质量检验评定标准;3、现场调查资料;4、资源供要情况;5、施工现场具体情况;6、相关工程施工经验
7、本工程质量评定依据以下标准:《建筑工程施工质量验收统一标准》GB50300-2001《钢结构工程施工质量验收规范》GB50205-2001《建筑钢结构焊接技术规程》JGJ81-2002J218-2002《建筑装饰装修工程质量验收规范》GB50210-2001《施工现场临时用电安全技术规程》JGJ46-2005《建筑施工高处作业安全技术规范》JGJ80-91《工程测量规范》GB50026-2007《混凝土结构工程施工质量验收规范》GB50204-20022011年版其他质量检验依据相应的国家及部颁规范、施工图、变更单、联络单等
二、工程概况1、工程简介:锦绣龙轩C区系统配套工程位于北二路以南;庐山路以西,小区内主道路宽度按照9m;7m,4m设置,宅间小路宽度按照2
5m,小区主道路转弯半径按照6m设置,消防车道转弯半径按照12m,小路转弯半径按照3
围墙部分、玻璃幕墙部分污水管线施工1300m;雨排管线施工2000m;采暖管线施工2000m;市政给水施工1400m;喷淋管线施工700m;室外消防管线施工1800m;弱电七孔管线施工4400m;绿化给水施工1100m;强电工程施工5000m;燃气管线施工1400m;照明电缆施工1900m;铺砖工程12000㎡
2、承诺计划开竣工日期2012年11月20日至2013年7月30日,总日历天数为252天
3、承诺工程质量等级:合格
三、施工准备1、施工组织准备1.施工准备是迅速形成施工能力,掀起施工高潮的关键,为此我单位十分重视,施工队伍和机械设备已经落实

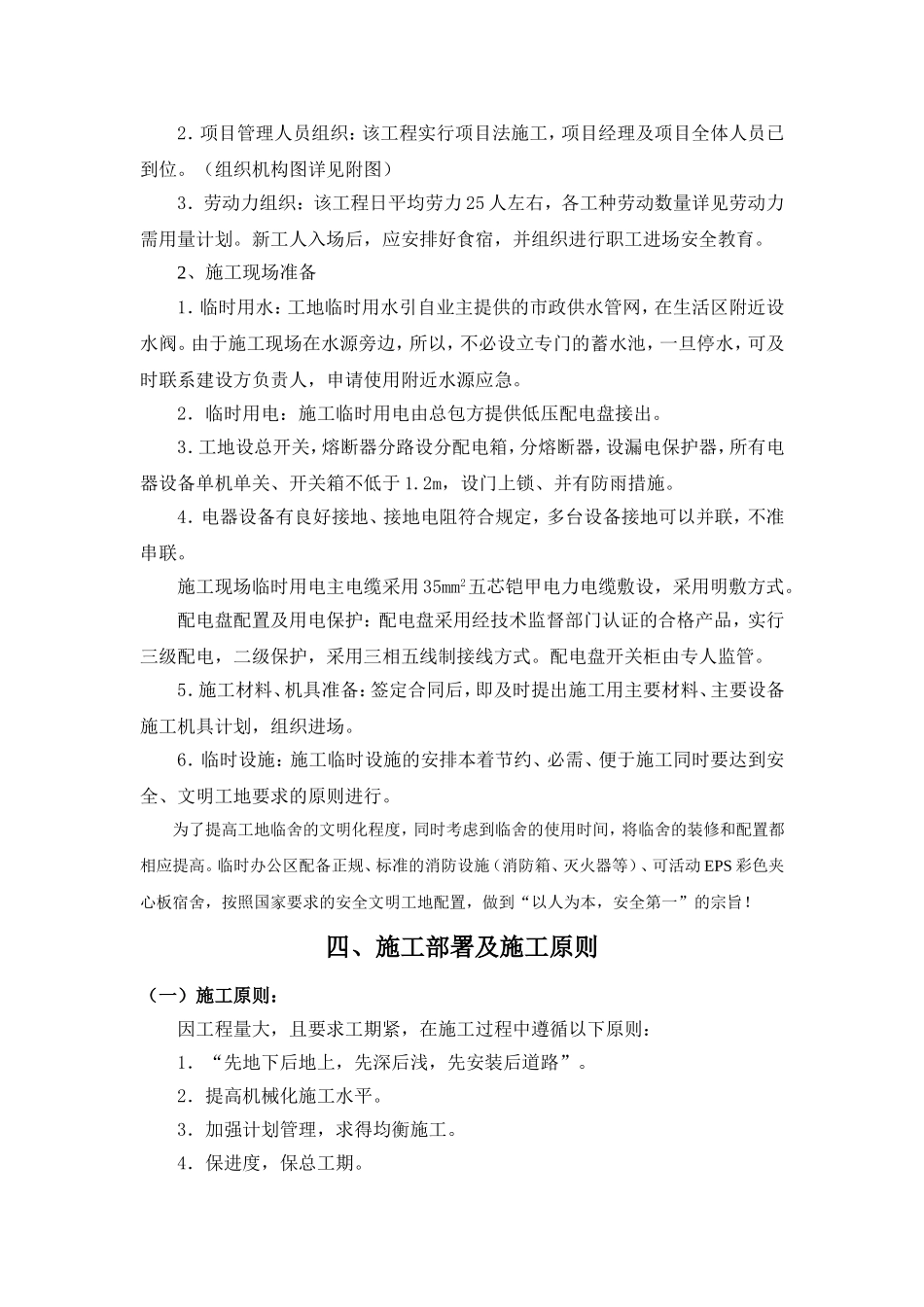

1图纸会审由项目部技术组主持,召集相关专业
