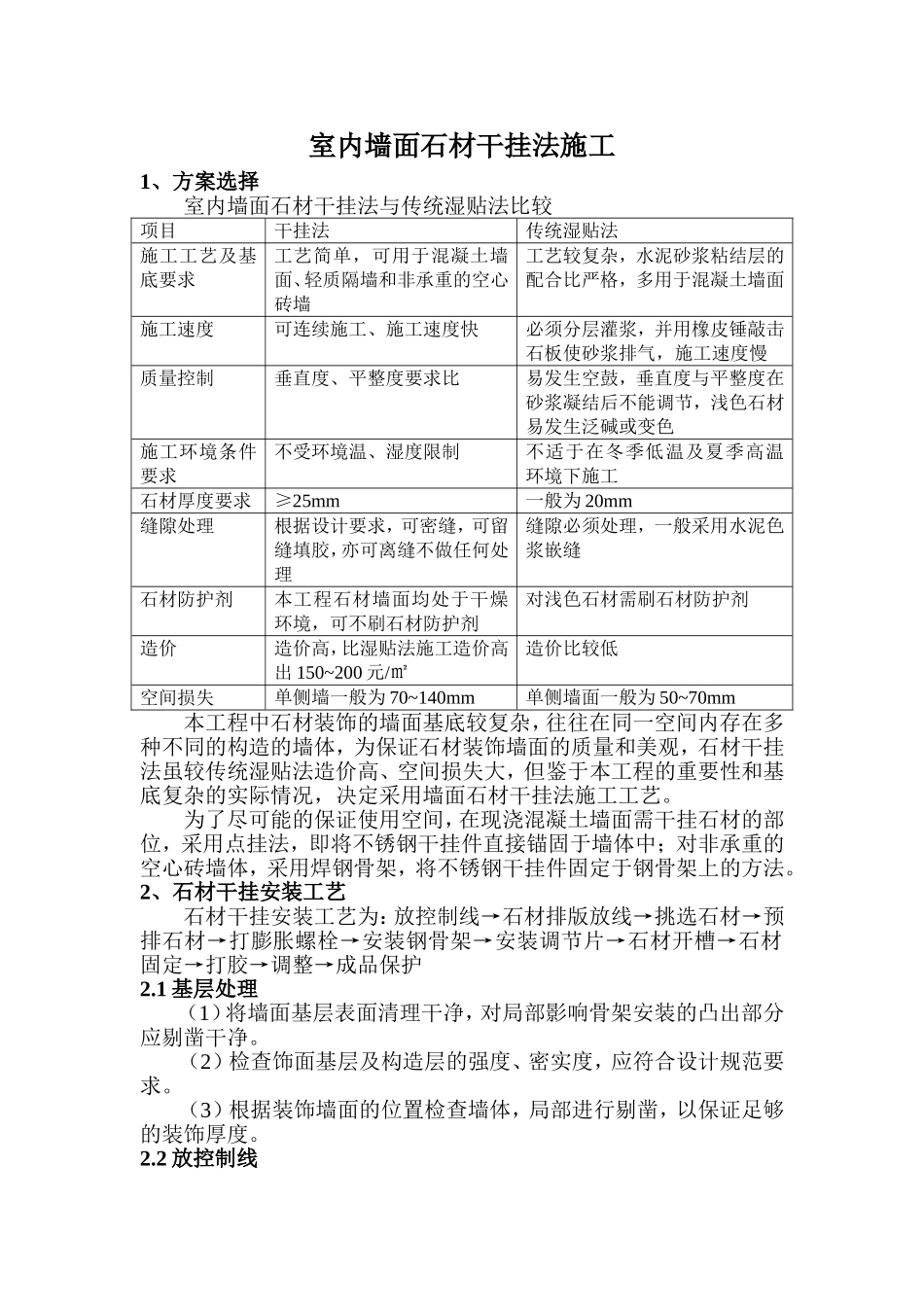

室内墙面石材干挂法施工1、方案选择室内墙面石材干挂法与传统湿贴法比较项目干挂法传统湿贴法施工工艺及基底要求工艺简单,可用于混凝土墙面、轻质隔墙和非承重的空心砖墙工艺较复杂,水泥砂浆粘结层的配合比严格,多用于混凝土墙面施工速度可连续施工、施工速度快必须分层灌浆,并用橡皮锤敲击石板使砂浆排气,施工速度慢质量控制垂直度、平整度要求比易发生空鼓,垂直度与平整度在砂浆凝结后不能调节,浅色石材易发生泛碱或变色施工环境条件要求不受环境温、湿度限制不适于在冬季低温及夏季高温环境下施工石材厚度要求≥25mm一般为20mm缝隙处理根据设计要求,可密缝,可留缝填胶,亦可离缝不做任何处理缝隙必须处理,一般采用水泥色浆嵌缝石材防护剂本工程石材墙面均处于干燥环境,可不刷石材防护剂对浅色石材需刷石材防护剂造价造价高,比湿贴法施工造价高出150~200元/㎡造价比较低空间损失单侧墙一般为70~140mm单侧墙面一般为50~70mm本工程中石材装饰的墙面基底较复杂,往往在同一空间内存在多种不同的构造的墙体,为保证石材装饰墙面的质量和美观,石材干挂法虽较传统湿贴法造价高、空间损失大,但鉴于本工程的重要性和基底复杂的实际情况,决定采用墙面石材干挂法施工工艺

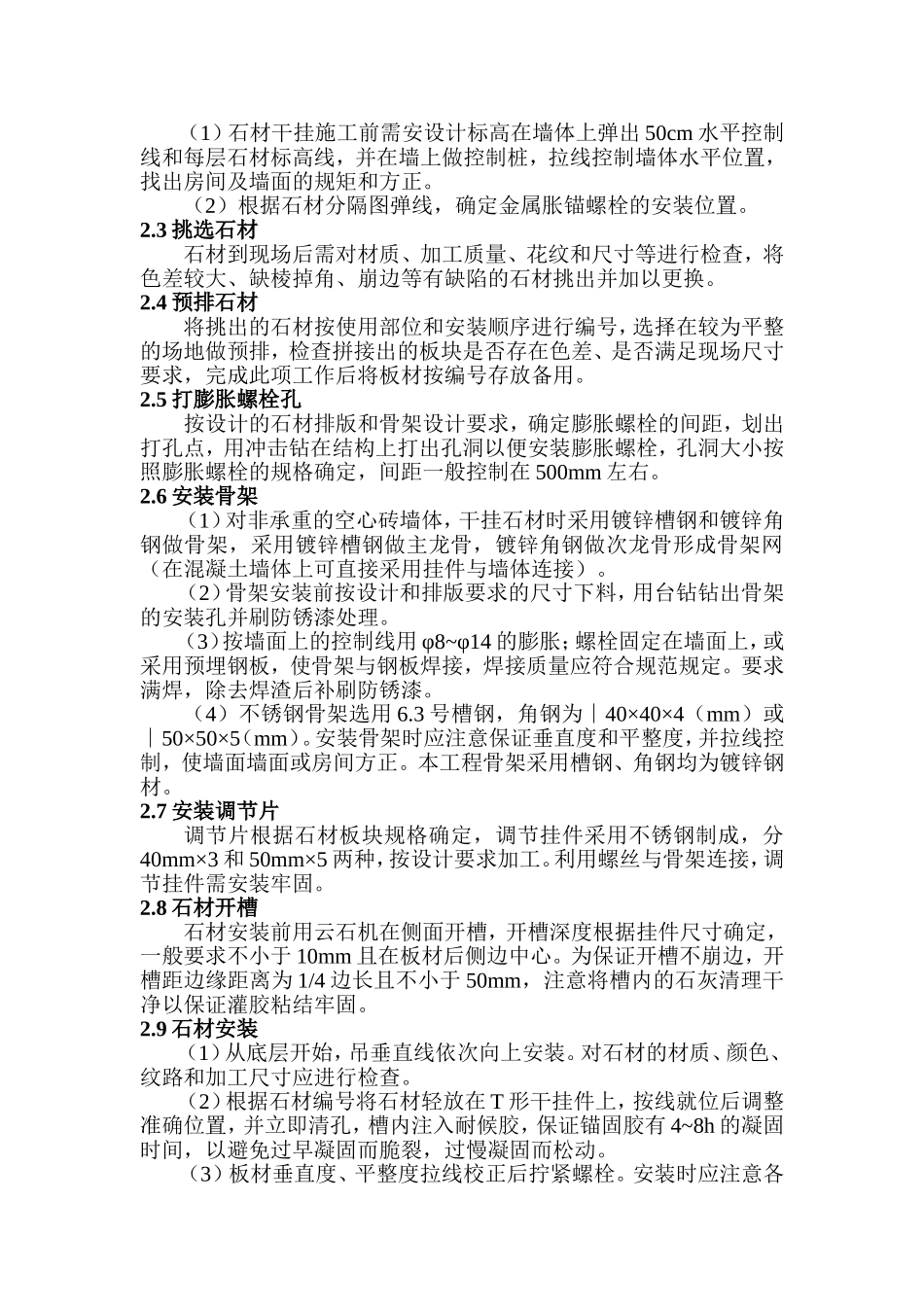

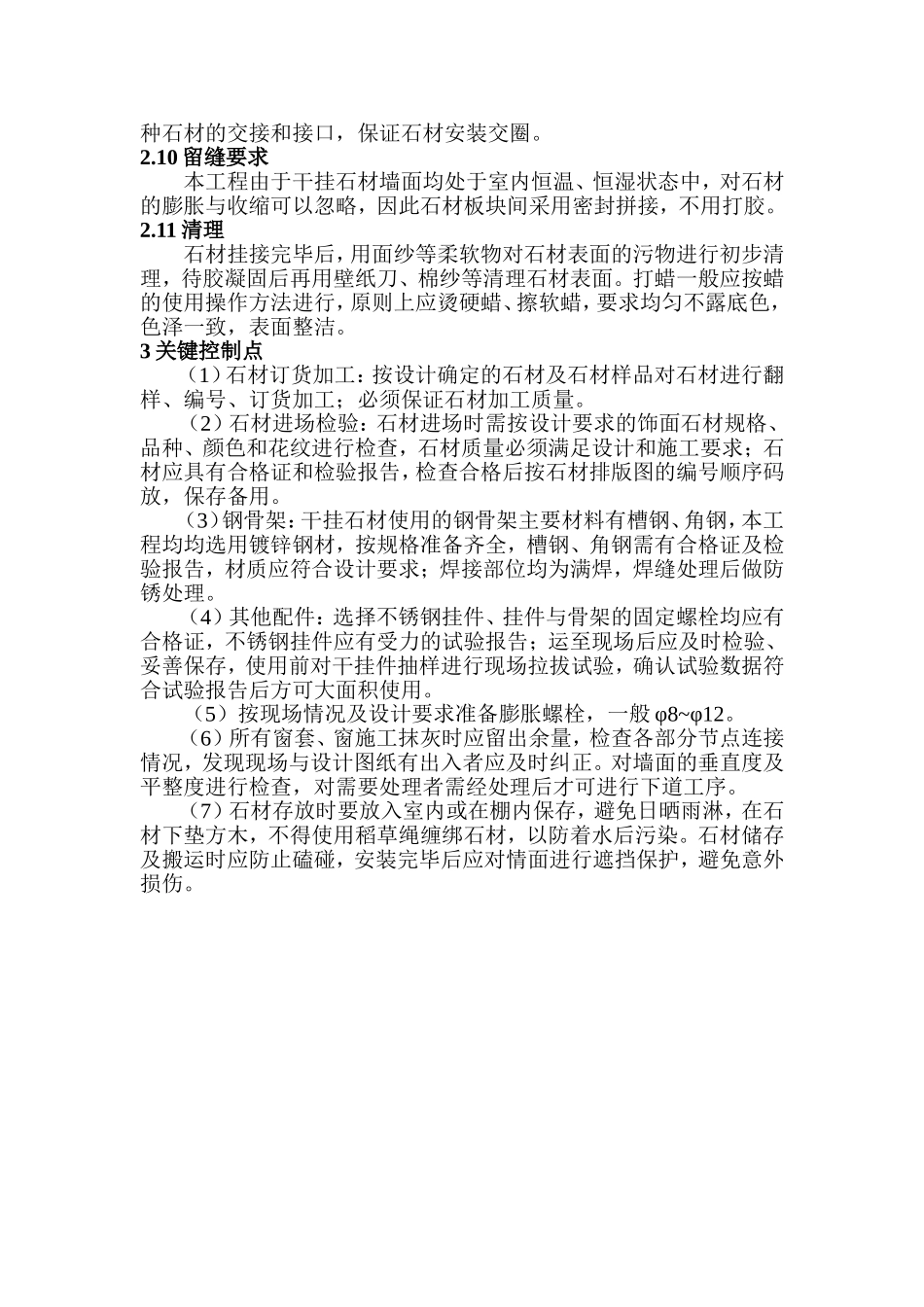

为了尽可能的保证使用空间,在现浇混凝土墙面需干挂石材的部位,采用点挂法,即将不锈钢干挂件直接锚固于墙体中;对非承重的空心砖墙体,采用焊钢骨架,将不锈钢干挂件固定于钢骨架上的方法
2、石材干挂安装工艺石材干挂安装工艺为:放控制线→石材排版放线→挑选石材→预排石材→打膨胀螺栓→安装钢骨架→安装调节片→石材开槽→石材固定→打胶→调整→成品保护2
1基层处理(1)将墙面基层表面清理干净,对局部影响骨架安装的凸出部分应剔凿干净
(2)检查饰面基层及构造层的强度、密实度,应符合设计规范要求
(3)根据装饰墙面的位置检查墙体,局部进行剔凿,以保证足够的装饰厚度
