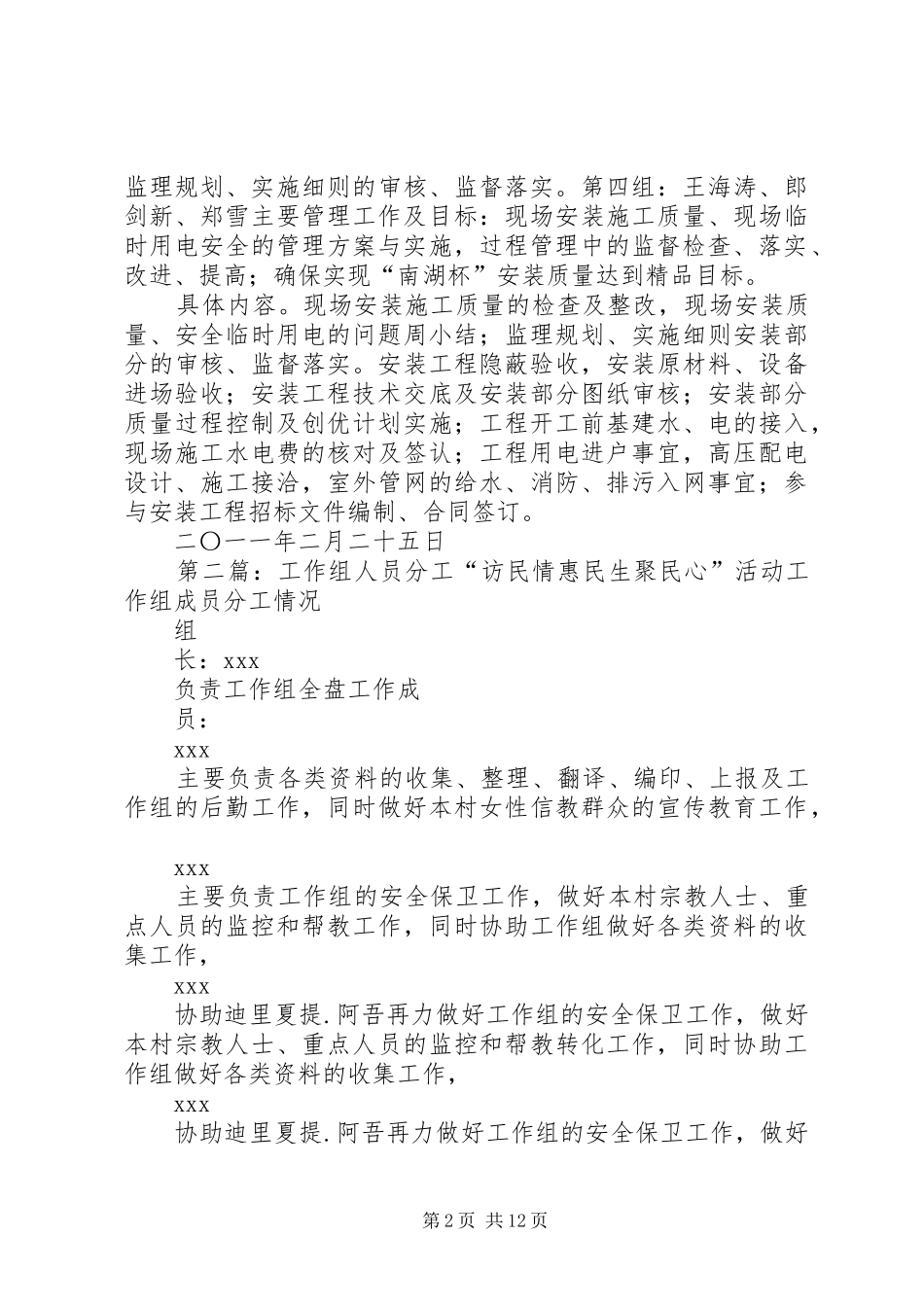

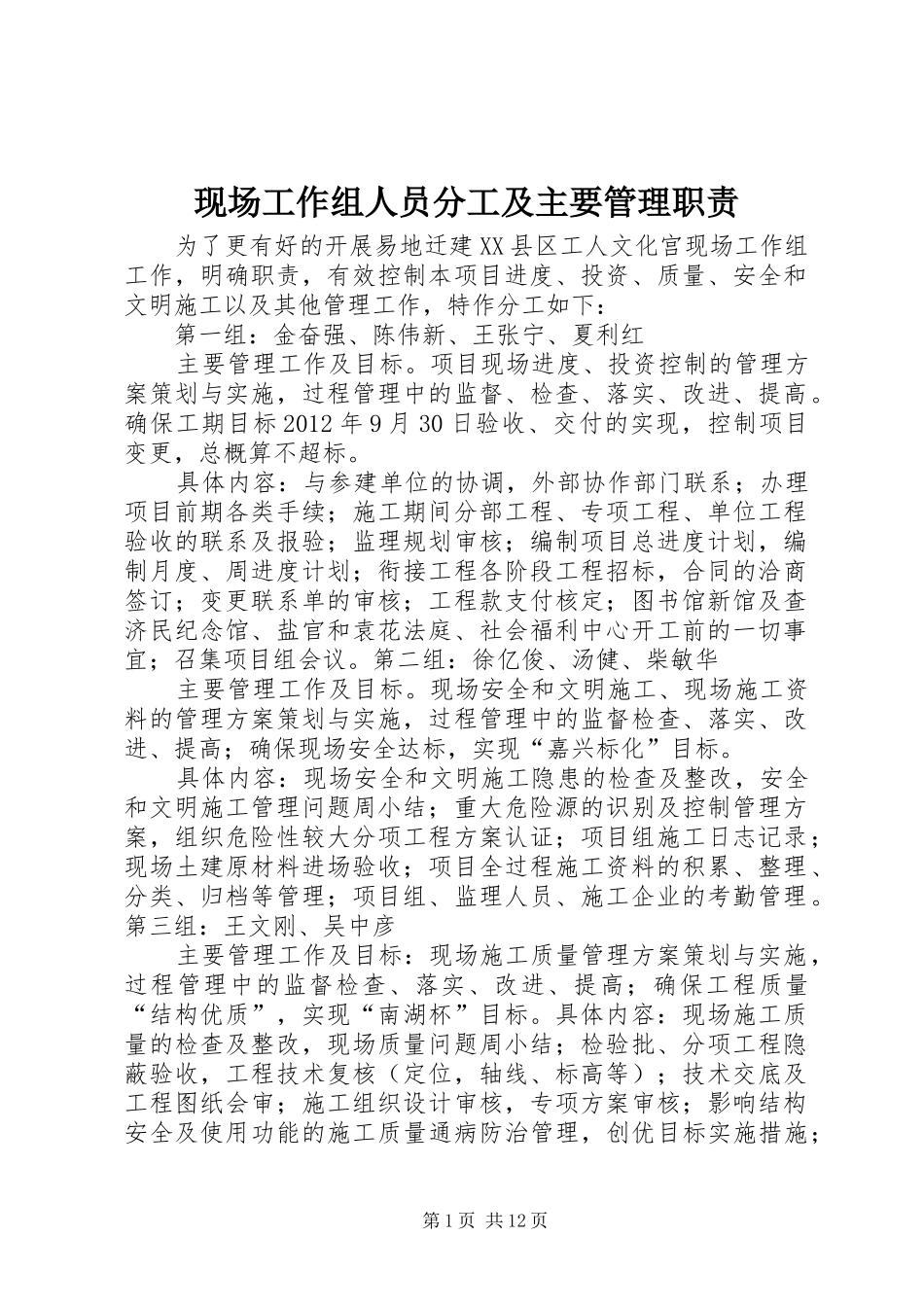

现场工作组人员分工及主要管理职责为了更有好的开展易地迁建XX县区工人文化宫现场工作组工作,明确职责,有效控制本项目进度、投资、质量、安全和文明施工以及其他管理工作,特作分工如下:第一组:金奋强、陈伟新、王张宁、夏利红主要管理工作及目标
项目现场进度、投资控制的管理方案策划与实施,过程管理中的监督、检查、落实、改进、提高
确保工期目标2012年9月30日验收、交付的实现,控制项目变更,总概算不超标
具体内容:与参建单位的协调,外部协作部门联系;办理项目前期各类手续;施工期间分部工程、专项工程、单位工程验收的联系及报验;监理规划审核;编制项目总进度计划,编制月度、周进度计划;衔接工程各阶段工程招标,合同的洽商签订;变更联系单的审核;工程款支付核定;图书馆新馆及查济民纪念馆、盐官和袁花法庭、社会福利中心开工前的一切事宜;召集项目组会议
第二组:徐亿俊、汤健、柴敏华主要管理工作及目标
现场安全和文明施工、现场施工资料的管理方案策划与实施,过程管理中的监督检查、落实、改进、提高;确保现场安全达标,实现“嘉兴标化”目标
具体内容:现场安全和文明施工隐患的检查及整改,安全和文明施工管理问题周小结;重大危险源的识别及控制管理方案,组织危险性较大分项工程方案认证;项目组施工日志记录;现场土建原材料进场验收;项目全过程施工资料的积累、整理、分类、归档等管理;项目组、监理人员、施工企业的考勤管理
第三组:王文刚、吴中彦主要管理工作及目标:现场施工质量管理方案策划与实施,过程管理中的监督检查、落实、改进、提高;确保工程质量“结构优质”,实现“南湖杯”目标
具体内容:现场施工质量的检查及整改,现场质量问题周小结;检验批、分项工程隐蔽验收,工程技术复核(定位,轴线、标高等);技术交底及工程图纸会审;施工组织设计审核,专项方案审核;影响结构安全及使用功能的施工质量通病防治管理,创优目标实施措施;第1页共
