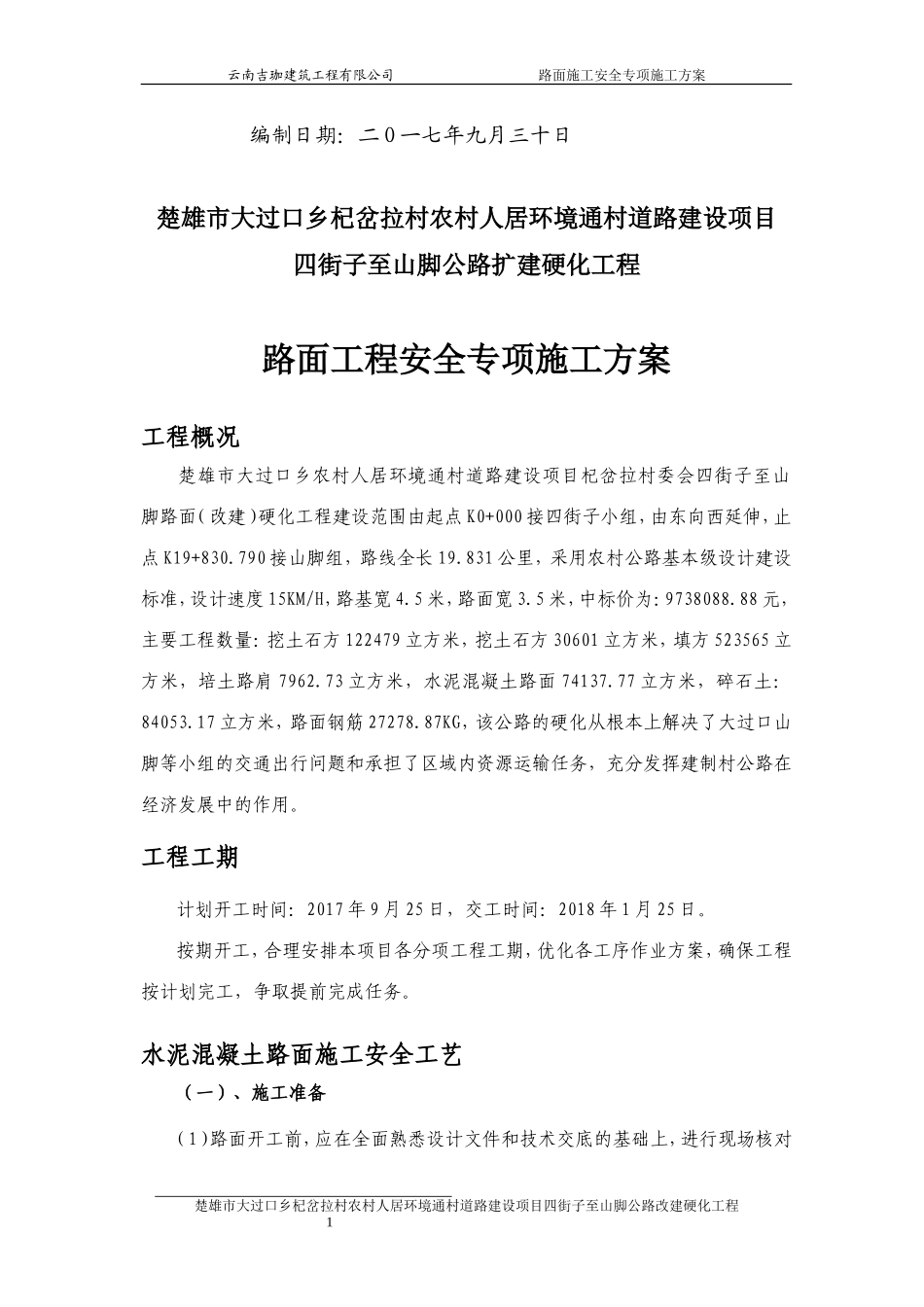

楚雄市大过口乡杞岔拉村农村人居环境通村道路建设项目四街子至山脚公路改建硬化工程(路面工程施工)安全专项方案建设单位:云南吉珈建筑工程有限公司监理单位:云南交通基建工程监理有限公司建设单位:楚雄市大过口乡村组公路项目建设指挥部云南吉珈建筑工程有限公司路面施工安全专项施工方案编制日期:二O一七年九月三十日楚雄市大过口乡杞岔拉村农村人居环境通村道路建设项目四街子至山脚公路扩建硬化工程路面工程安全专项施工方案工程概况楚雄市大过口乡农村人居环境通村道路建设项目杞岔拉村委会四街子至山脚路面(改建)硬化工程建设范围由起点K0+000接四街子小组,由东向西延伸,止点K19+830
790接山脚组,路线全长19
831公里,采用农村公路基本级设计建设标准,设计速度15KM/H,路基宽4
5米,路面宽3
5米,中标价为:9738088
88元,主要工程数量:挖土石方122479立方米,挖土石方30601立方米,填方523565立方米,培土路肩7962
73立方米,水泥混凝土路面74137
77立方米,碎石土:84053
17立方米,路面钢筋27278
87KG,该公路的硬化从根本上解决了大过口山脚等小组的交通出行问题和承担了区域内资源运输任务,充分发挥建制村公路在经济发展中的作用
工程工期计划开工时间:2017年9月25日,交工时间:2018年1月25日
按期开工,合理安排本项目各分项工程工期,优化各工序作业方案,确保工程按计划完工,争取提前完成任务
水泥混凝土路面施工安全工艺(一)、施工准备(1)路面开工前,应在全面熟悉设计文件和技术交底的基础上,进行现场核对楚雄市大过口乡杞岔拉村农村人居环境通村道路建设项目四街子至山脚公路改建硬化工程1云南吉珈建筑工程有限公司路面施工安全专项施工方案和施工调查
(2)根据总工期要求、施工难易程度和人员、设备、材料准备情况,确定混凝土路面施工工艺流程、施工方
