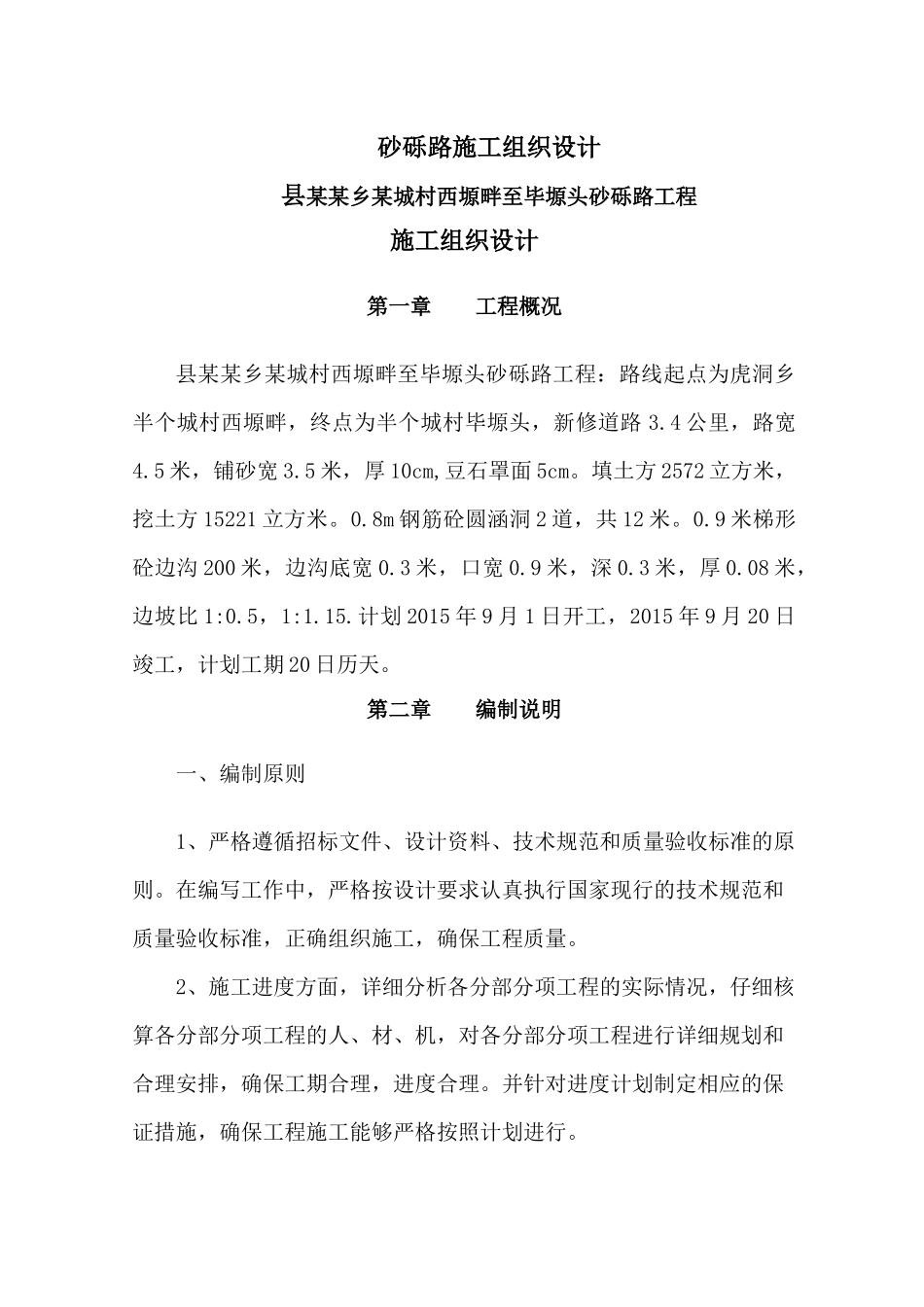

砂砾路施工组织设计县某某乡某城村西塬畔至毕塬头砂砾路工程施工组织设计第一章工程概况县某某乡某城村西塬畔至毕塬头砂砾路工程:路线起点为虎洞乡半个城村西塬畔,终点为半个城村毕塬头,新修道路3
4公里,路宽4
5米,铺砂宽3
5米,厚10cm,豆石罩面5cm
填土方2572立方米,挖土方15221立方米
8m钢筋砼圆涵洞2道,共12米
9米梯形砼边沟200米,边沟底宽0
3米,口宽0
08米,边坡比1:0
计划2015年9月1日开工,2015年9月20日竣工,计划工期20日历天

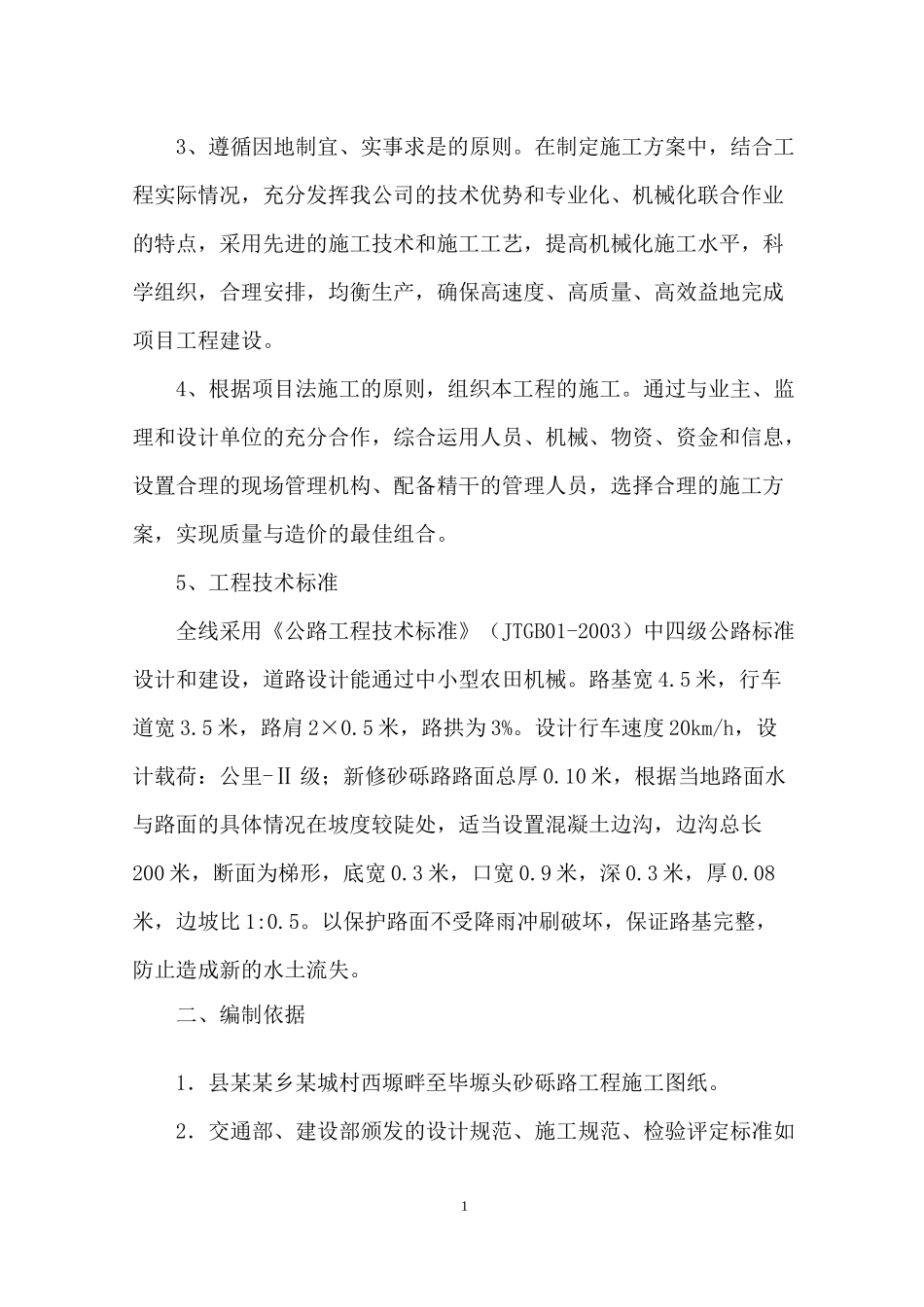

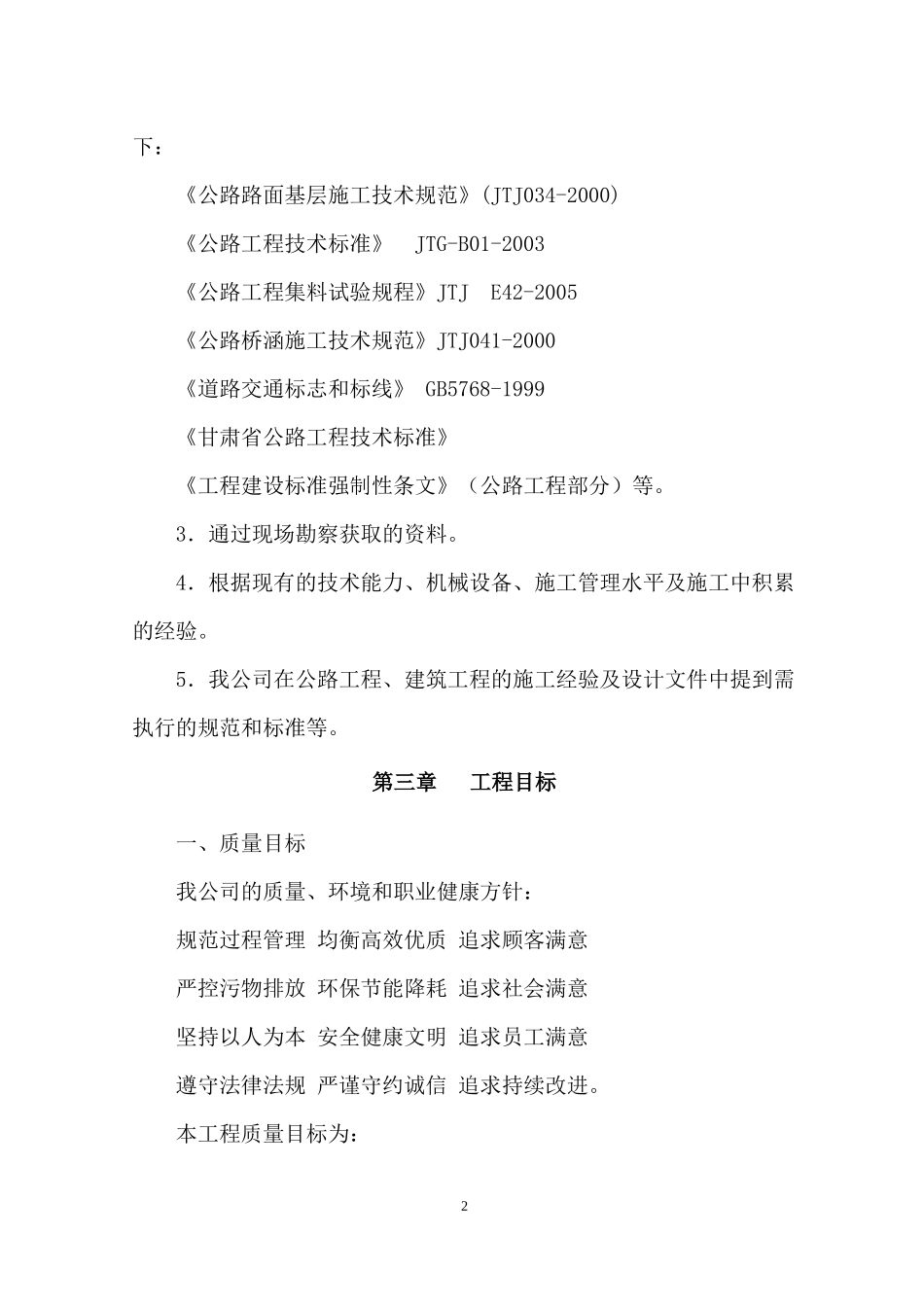

第二章编制说明一、编制原则1、严格遵循招标文件、设计资料、技术规范和质量验收标准的原则
在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量
2、施工进度方面,详细分析各分部分项工程的实际情况,仔细核算各分部分项工程的人、材、机,对各分部分项工程进行详细规划和合理安排,确保工期合理,进度合理
并针对进度计划制定相应的保证措施,确保工程施工能够严格按照计划进行
3、遵循因地制宜、实事求是的原则
在制定施工方案中,结合工程实际情况,充分发挥我公司的技术优势和专业化、机械化联合作业的特点,采用先进的施工技术和施工工艺,提高机械化施工水平,科学组织,合理安排,均衡生产,确保高速度、高质量、高效益地完成项目工程建设
4、根据项目法施工的原则,组织本工程的施工
通过与业主、监理和设计单位的充分合作,综合运用人员、机械、物资、资金和信息,设置合理的现场管理机构、配备精干的管理人员,选择合理的施工方案,实现质量与造价的最佳组合
5、工程技术标准全线采用《公路工程技术标准》(JTGB01-2003)中四级公路标准设计和建设,道路设计能通过中小型农田机械
5米,行车道宽3
5米,路肩2×0
5米,路拱为3%
设计行车速度2
