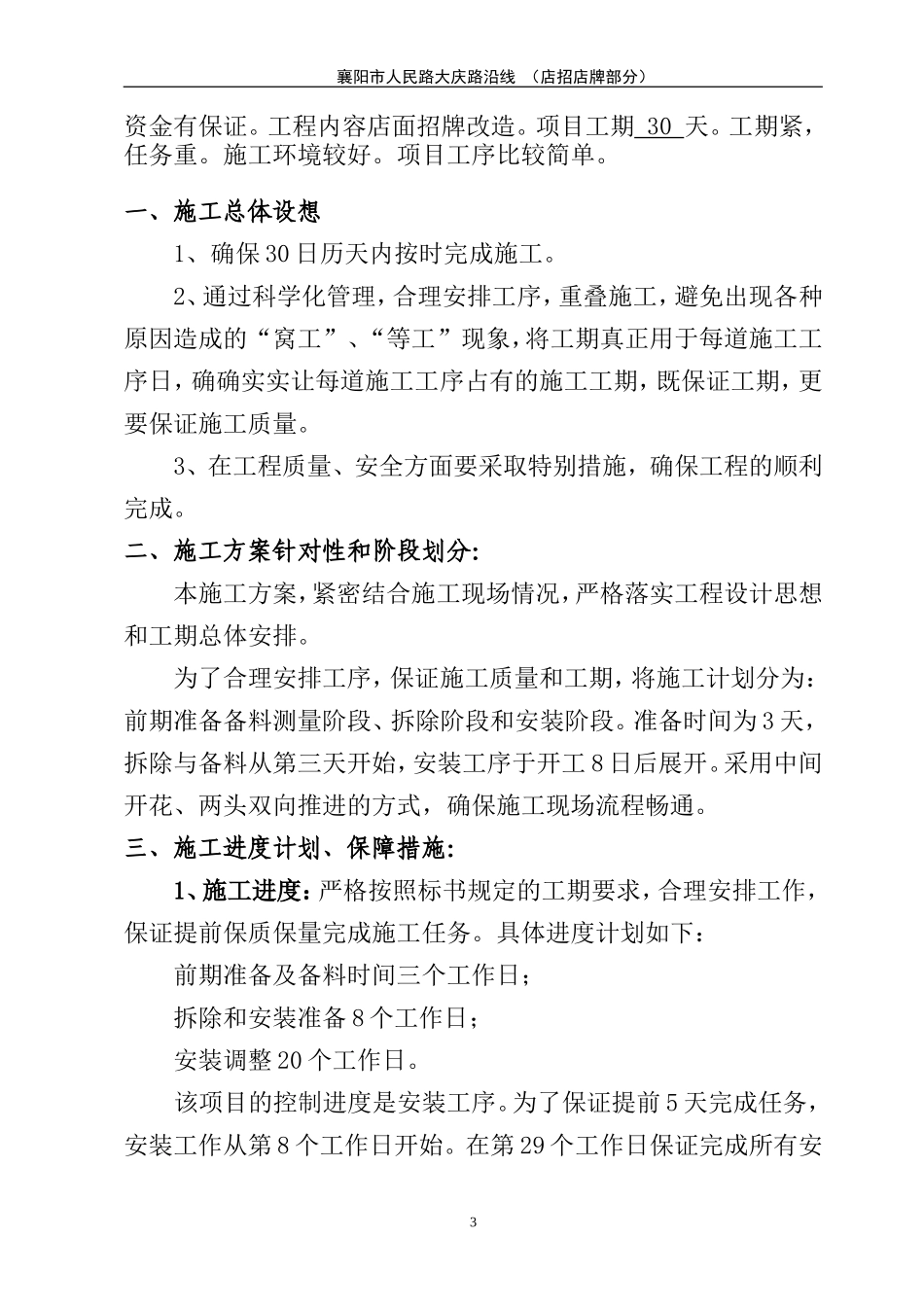

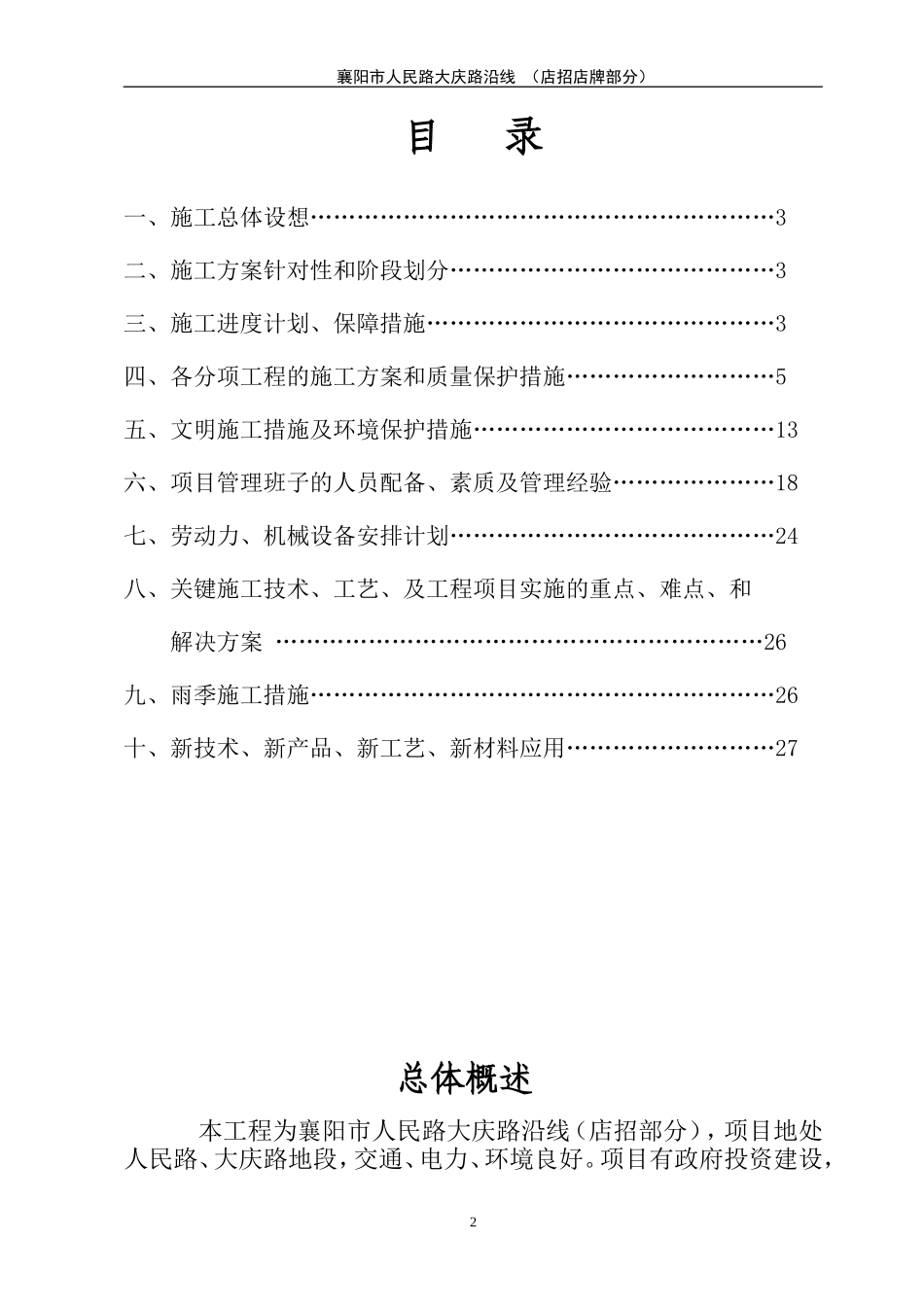

襄阳市人民路大庆路沿线(店招店牌部分)襄阳市人民路大庆路沿线(店招店牌部分)工程施工组织设计编制:审批:年月日1襄阳市人民路大庆路沿线(店招店牌部分)目录一、施工总体设想……………………………………………………3二、施工方案针对性和阶段划分……………………………………3三、施工进度计划、保障措施………………………………………3四、各分项工程的施工方案和质量保护措施………………………5五、文明施工措施及环境保护措施…………………………………13六、项目管理班子的人员配备、素质及管理经验…………………18七、劳动力、机械设备安排计划……………………………………24八、关键施工技术、工艺、及工程项目实施的重点、难点、和解决方案………………………………………………………26九、雨季施工措施……………………………………………………26十、新技术、新产品、新工艺、新材料应用………………………27总体概述本工程为襄阳市人民路大庆路沿线(店招部分),项目地处人民路、大庆路地段,交通、电力、环境良好
项目有政府投资建设,2襄阳市人民路大庆路沿线(店招店牌部分)资金有保证
工程内容店面招牌改造
项目工期30天
工期紧,任务重
施工环境较好
项目工序比较简单
一、施工总体设想1、确保30日历天内按时完成施工
2、通过科学化管理,合理安排工序,重叠施工,避免出现各种原因造成的“窝工”、“等工”现象,将工期真正用于每道施工工序日,确确实实让每道施工工序占有的施工工期,既保证工期,更要保证施工质量
3、在工程质量、安全方面要采取特别措施,确保工程的顺利完成
二、施工方案针对性和阶段划分:本施工方案,紧密结合施工现场情况,严格落实工程设计思想和工期总体安排
为了合理安排工序,保证施工质量和工期,将施工计划分为:前期准备备料测量阶段、拆除阶段和安装阶段
准备时间为3天,拆除与备料从第三天开始,安装工序于开
